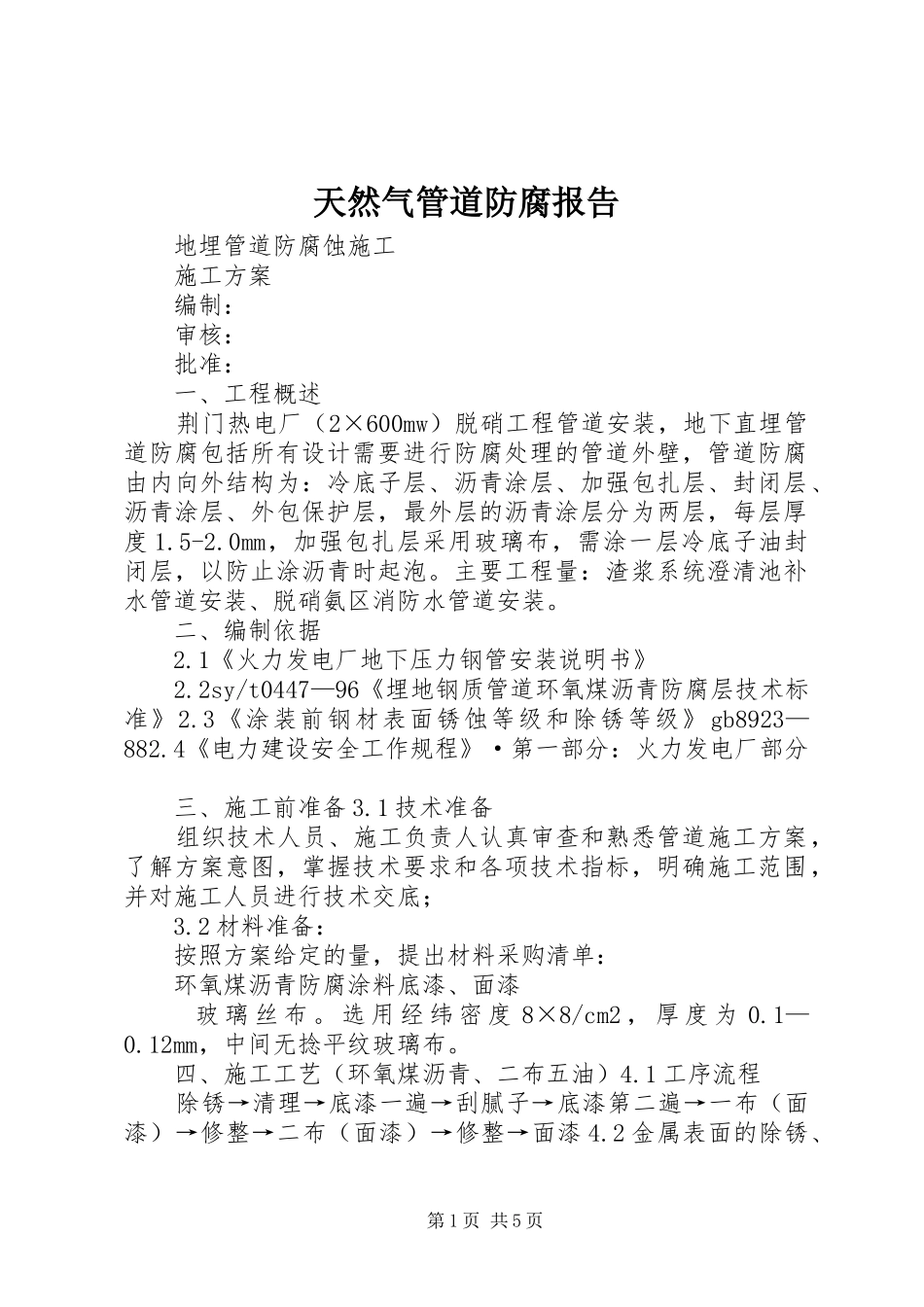

天然气管道防腐报告地埋管道防腐蚀施工施工方案编制:审核:批准:一、工程概述荆门热电厂(2×600mw)脱硝工程管道安装,地下直埋管道防腐包括所有设计需要进行防腐处理的管道外壁,管道防腐由内向外结构为:冷底子层、沥青涂层、加强包扎层、封闭层、沥青涂层、外包保护层,最外层的沥青涂层分为两层,每层厚度1
0mm,加强包扎层采用玻璃布,需涂一层冷底子油封闭层,以防止涂沥青时起泡
主要工程量:渣浆系统澄清池补水管道安装、脱硝氨区消防水管道安装
二、编制依据2
1《火力发电厂地下压力钢管安装说明书》2
2sy/t0447—96《埋地钢质管道环氧煤沥青防腐层技术标准》2
3《涂装前钢材表面锈蚀等级和除锈等级》gb8923—882
4《电力建设安全工作规程》·第一部分:火力发电厂部分三、施工前准备3
1技术准备组织技术人员、施工负责人认真审查和熟悉管道施工方案,了解方案意图,掌握技术要求和各项技术指标,明确施工范围,并对施工人员进行技术交底;3
2材料准备:按照方案给定的量,提出材料采购清单:环氧煤沥青防腐涂料底漆、面漆玻璃丝布
选用经纬密度8×8/cm2,厚度为0
12mm,中间无捻平纹玻璃布
四、施工工艺(环氧煤沥青、二布五油)4
1工序流程除锈→清理→底漆一遍→刮腻子→底漆第二遍→一布(面漆)→修整→二布(面漆)→修整→面漆4

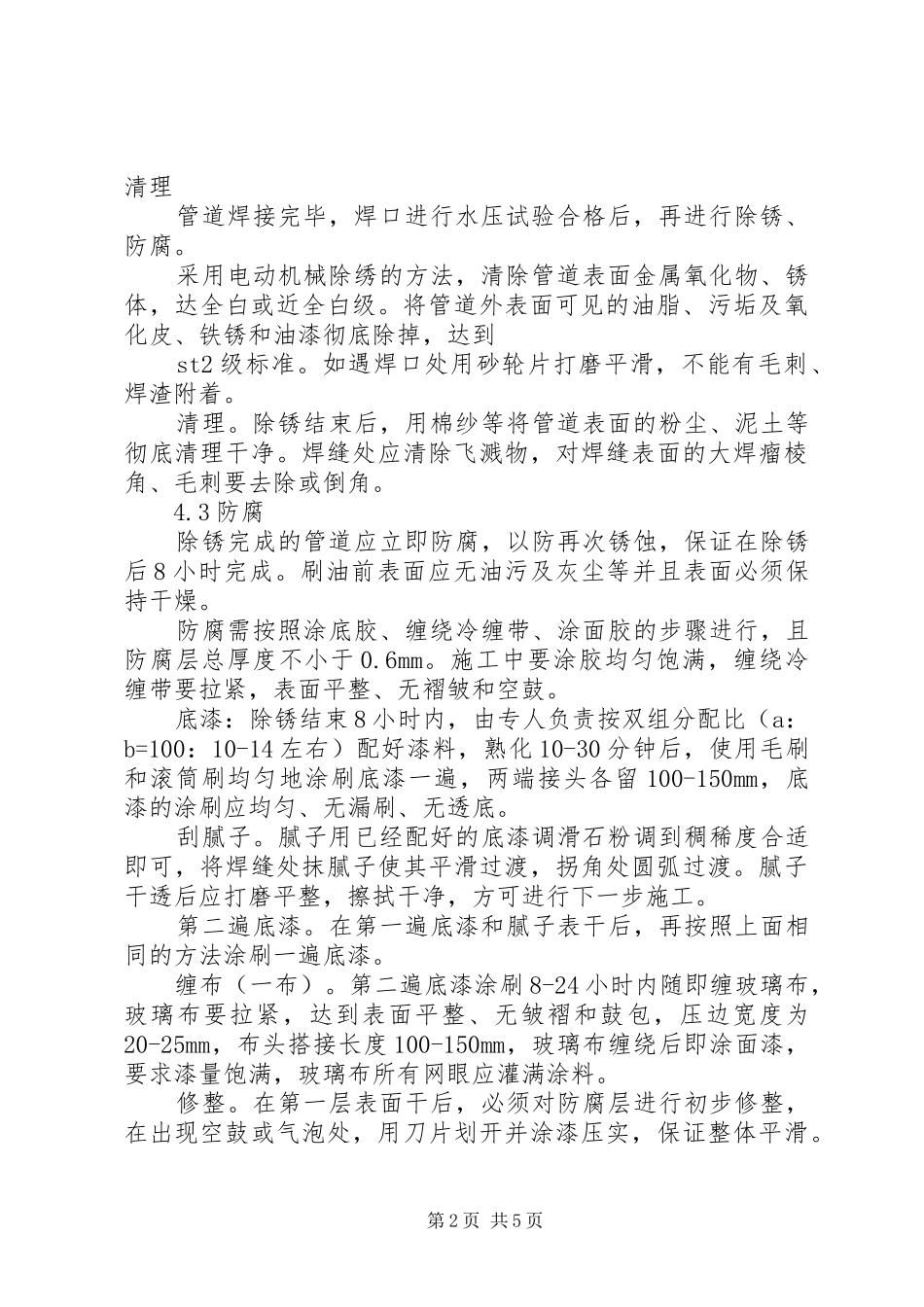

2金属表面的除锈、第1页共5页清理管道焊接完毕,焊口进行水压试验合格后,再进行除锈、防腐
采用电动机械除绣的方法,清除管道表面金属氧化物、锈体,达全白或近全白级
将管道外表面可见的油脂、污垢及氧化皮、铁锈和油漆彻底除掉,达到st2级标准
如遇焊口处用砂轮片打磨平滑,不能有毛刺、焊渣附着
除锈结束后,用棉纱等将管道表面的粉尘、泥土等彻底清理干净
焊缝处应清除飞溅物,对焊缝表面的大焊瘤棱角、毛刺要去除或倒角
3防腐除锈完成的管道应立即防腐
