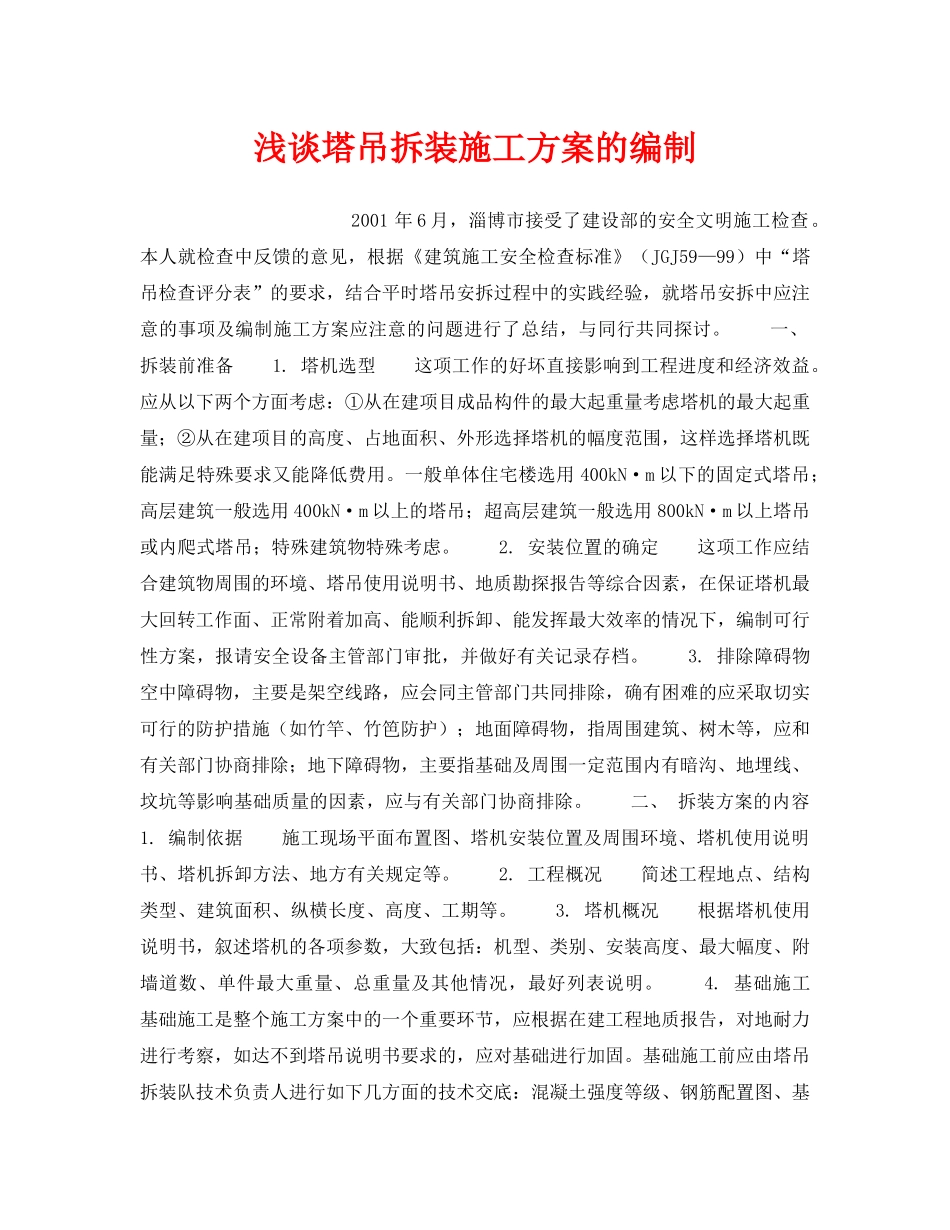

浅谈塔吊拆装施工方案的编制2001年6月,淄博市接受了建设部的安全文明施工检查
本人就检查中反馈的意见,根据《建筑施工安全检查标准》(JGJ59—99)中“塔吊检查评分表”的要求,结合平时塔吊安拆过程中的实践经验,就塔吊安拆中应注意的事项及编制施工方案应注意的问题进行了总结,与同行共同探讨
一、拆装前准备1
塔机选型这项工作的好坏直接影响到工程进度和经济效益
应从以下两个方面考虑:①从在建项目成品构件的最大起重量考虑塔机的最大起重量;②从在建项目的高度、占地面积、外形选择塔机的幅度范围,这样选择塔机既能满足特殊要求又能降低费用
一般单体住宅楼选用400kN·m以下的固定式塔吊;高层建筑一般选用400kN·m以上的塔吊;超高层建筑一般选用800kN·m以上塔吊或内爬式塔吊;特殊建筑物特殊考虑
安装位置的确定这项工作应结合建筑物周围的环境、塔吊使用说明书、地质勘探报告等综合因素,在保证塔机最大回转工作面、正常附着加高、能顺利拆卸、能发挥最大效率的情况下,编制可行性方案,报请安全设备主管部门审批,并做好有关记录存档
排除障碍物空中障碍物,主要是架空线路,应会同主管部门共同排除,确有困难的应采取切实可行的防护措施(如竹竿、竹笆防护);地面障碍物,指周围建筑、树木等,应和有关部门协商排除;地下障碍物,主要指基础及周围一定范围内有暗沟、地埋线、坟坑等影响基础质量的因素,应与有关部门协商排除
二、拆装方案的内容1
编制依据施工现场平面布置图、塔机安装位置及周围环境、塔机使用说明书、塔机拆卸方法、地方有关规定等
工程概况简述工程地点、结构类型、建筑面积、纵横长度、高度、工期等
塔机概况根据塔机使用说明书,叙述塔机的各项参数,大致包括:机型、类别、安装高度、最大幅度、附墙道数、单件最大重量、总重量及其他情况,最好列表说明

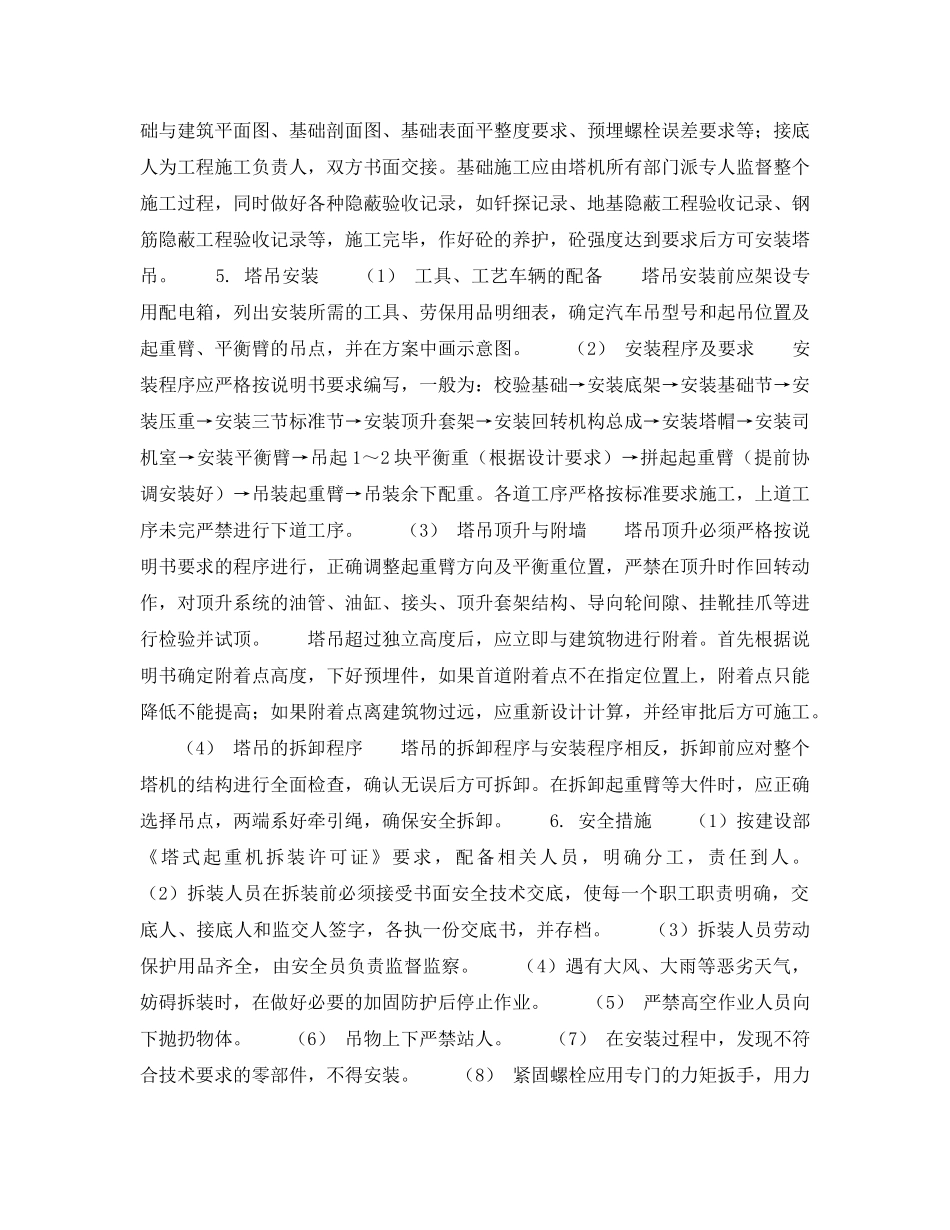

基础施工基础施工是整个施工方案中的一个重要环节,应
