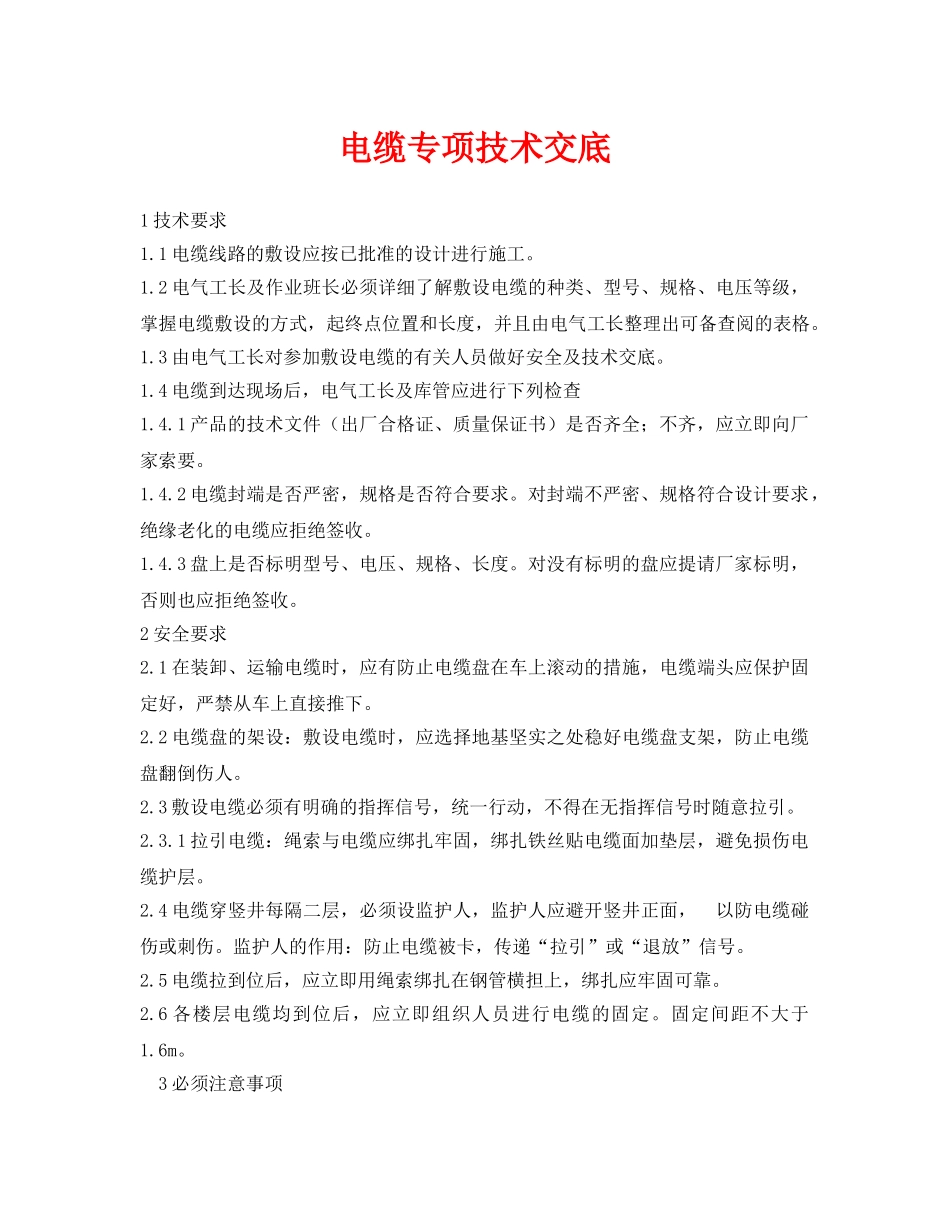

电缆专项技术交底1技术要求1
1电缆线路的敷设应按已批准的设计进行施工
2电气工长及作业班长必须详细了解敷设电缆的种类、型号、规格、电压等级,掌握电缆敷设的方式,起终点位置和长度,并且由电气工长整理出可备查阅的表格
3由电气工长对参加敷设电缆的有关人员做好安全及技术交底
4电缆到达现场后,电气工长及库管应进行下列检查1
1产品的技术文件(出厂合格证、质量保证书)是否齐全;不齐,应立即向厂家索要
2电缆封端是否严密,规格是否符合要求
对封端不严密、规格符合设计要求,绝缘老化的电缆应拒绝签收
3盘上是否标明型号、电压、规格、长度
对没有标明的盘应提请厂家标明,否则也应拒绝签收
2安全要求2
1在装卸、运输电缆时,应有防止电缆盘在车上滚动的措施,电缆端头应保护固定好,严禁从车上直接推下
2电缆盘的架设:敷设电缆时,应选择地基坚实之处稳好电缆盘支架,防止电缆盘翻倒伤人
3敷设电缆必须有明确的指挥信号,统一行动,不得在无指挥信号时随意拉引
1拉引电缆:绳索与电缆应绑扎牢固,绑扎铁丝贴电缆面加垫层,避免损伤电缆护层
4电缆穿竖井每隔二层,必须设监护人,监护人应避开竖井正面,以防电缆碰伤或刺伤
监护人的作用:防止电缆被卡,传递“拉引”或“退放”信号
5电缆拉到位后,应立即用绳索绑扎在钢管横担上,绑扎应牢固可靠
6各楼层电缆均到位后,应立即组织人员进行电缆的固定
固定间距不大于1
3必须注意事项3
1运输或滚动电缆盘前,必须检查电缆盘的牢固性,电缆盘的滚动方向必须顺着电缆的缠紧方向
2电缆敷设时应从电缆盘的上端引出,并避免电缆在支架上及地面磨擦拖拉
3电缆严禁有绞拧、护层断裂和表面严重划伤等缺陷
护层断裂会使潮气进入电缆内层,降低电缆绝缘和影响使用寿命
4电缆固定用的绑扎带应统一,最好是用尼龙电缆扎带,即便捷又美
