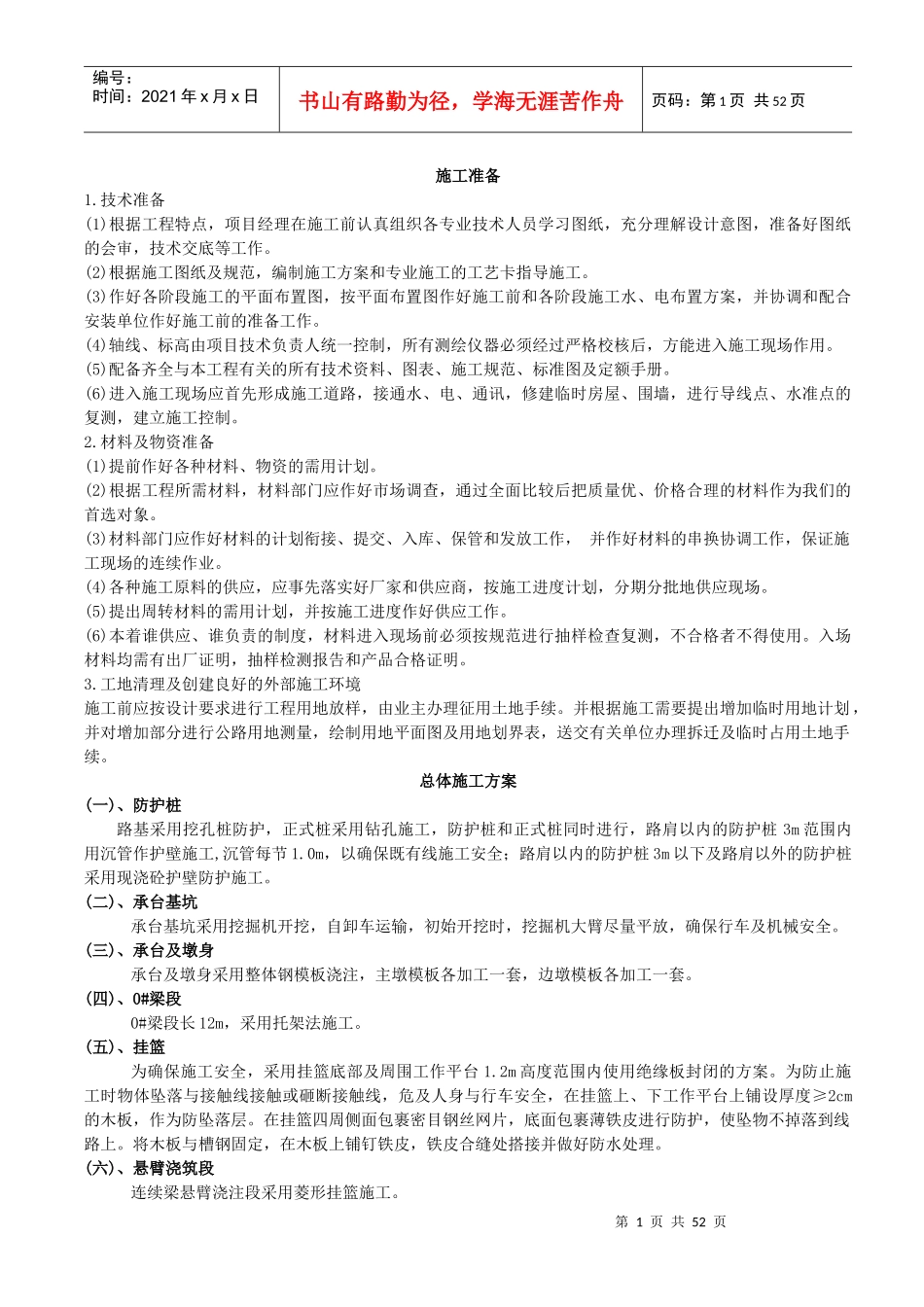

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页施工准备1
技术准备(1)根据工程特点,项目经理在施工前认真组织各专业技术人员学习图纸,充分理解设计意图,准备好图纸的会审,技术交底等工作
(2)根据施工图纸及规范,编制施工方案和专业施工的工艺卡指导施工
(3)作好各阶段施工的平面布置图,按平面布置图作好施工前和各阶段施工水、电布置方案,并协调和配合安装单位作好施工前的准备工作
(4)轴线、标高由项目技术负责人统一控制,所有测绘仪器必须经过严格校核后,方能进入施工现场作用
(5)配备齐全与本工程有关的所有技术资料、图表、施工规范、标准图及定额手册
(6)进入施工现场应首先形成施工道路,接通水、电、通讯,修建临时房屋、围墙,进行导线点、水准点的复测,建立施工控制
材料及物资准备(1)提前作好各种材料、物资的需用计划
(2)根据工程所需材料,材料部门应作好市场调查,通过全面比较后把质量优、价格合理的材料作为我们的首选对象
(3)材料部门应作好材料的计划衔接、提交、入库、保管和发放工作,并作好材料的串换协调工作,保证施工现场的连续作业
(4)各种施工原料的供应,应事先落实好厂家和供应商,按施工进度计划,分期分批地供应现场
(5)提出周转材料的需用计划,并按施工进度作好供应工作
(6)本着谁供应、谁负责的制度,材料进入现场前必须按规范进行抽样检查复测,不合格者不得使用
入场材料均需有出厂证明,抽样检测报告和产品合格证明
工地清理及创建良好的外部施工环境施工前应按设计要求进行工程用地放样,由业主办理征用土地手续
并根据施工需要提出增加临时用地计划,并对增加部分进行公路用地测量,绘制用地平面图及用地划界表,送交有关单位办理拆迁及临时占用土地手续
总体施工方案(一)、防护桩路基采用挖孔桩防护,正式桩采用钻孔施工,防护桩和正式桩同时进行,
