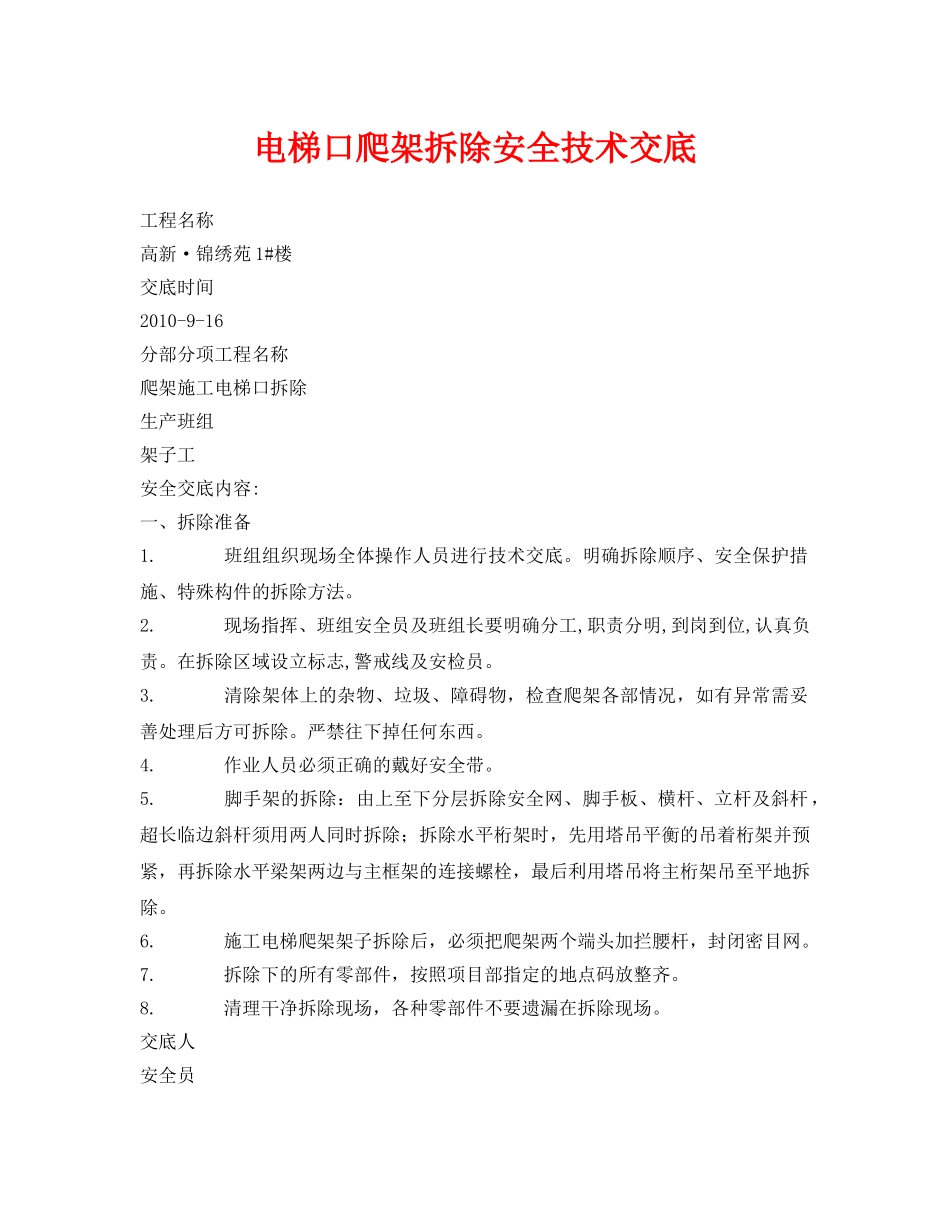

电梯口爬架拆除安全技术交底工程名称高新·锦绣苑1#楼交底时间2010-9-16分部分项工程名称爬架施工电梯口拆除生产班组架子工安全交底内容:一、拆除准备1.班组组织现场全体操作人员进行技术交底。明确拆除顺序、安全保护措施、特殊构件的拆除方法。2.现场指挥、班组安全员及班组长要明确分工,职责分明,到岗到位,认真负责。在拆除区域设立标志,警戒线及安检员。3.清除架体上的杂物、垃圾、障碍物,检查爬架各部情况,如有异常需妥善处理后方可拆除。严禁往下掉任何东西。4.作业人员必须正确的戴好安全带。5.脚手架的拆除:由上至下分层拆除安全网、脚手板、横杆、立杆及斜杆,超长临边斜杆须用两人同时拆除;拆除水平桁架时,先用塔吊平衡的吊着桁架并预紧,再拆除水平梁架两边与主框架的连接螺栓,最后利用塔吊将主桁架吊至平地拆除。6.施工电梯爬架架子拆除后,必须把爬架两个端头加拦腰杆,封闭密目网。7.拆除下的所有零部件,按照项目部指定的地点码放整齐。8.清理干净拆除现场,各种零部件不要遗漏在拆除现场。交底人安全员接受人
