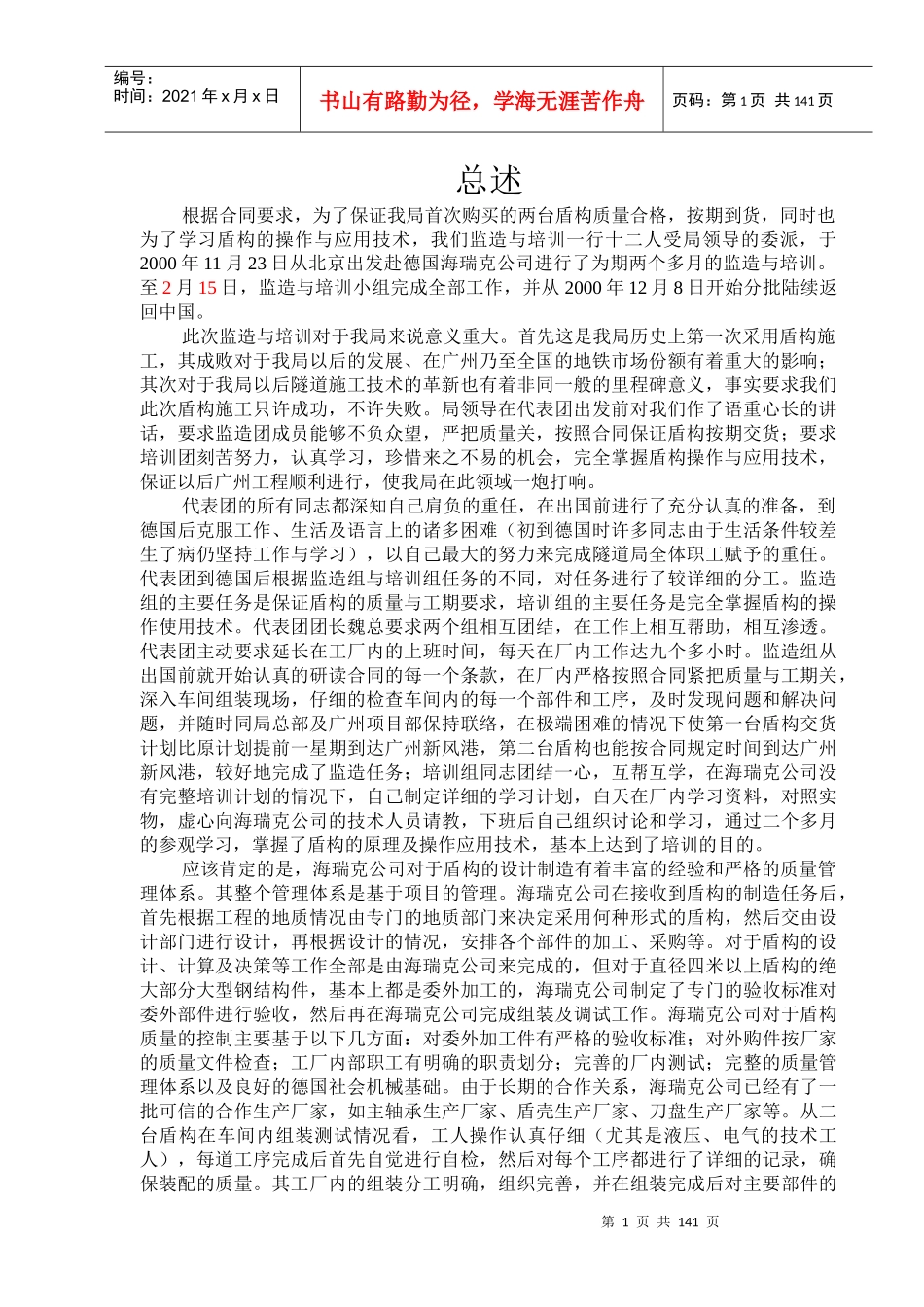

盾构监造及培训总结报告盾构监造及培训组二○○一年二月目录总述1盾构质量及进度监造报告4主要会议纪要及周工作纪要19主要分包工厂及工地现场考察报告68培训工作总结103第1页共141页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共141页总述根据合同要求,为了保证我局首次购买的两台盾构质量合格,按期到货,同时也为了学习盾构的操作与应用技术,我们监造与培训一行十二人受局领导的委派,于2000年11月23日从北京出发赴德国海瑞克公司进行了为期两个多月的监造与培训
至2月15日,监造与培训小组完成全部工作,并从2000年12月8日开始分批陆续返回中国
此次监造与培训对于我局来说意义重大
首先这是我局历史上第一次采用盾构施工,其成败对于我局以后的发展、在广州乃至全国的地铁市场份额有着重大的影响;其次对于我局以后隧道施工技术的革新也有着非同一般的里程碑意义,事实要求我们此次盾构施工只许成功,不许失败
局领导在代表团出发前对我们作了语重心长的讲话,要求监造团成员能够不负众望,严把质量关,按照合同保证盾构按期交货;要求培训团刻苦努力,认真学习,珍惜来之不易的机会,完全掌握盾构操作与应用技术,保证以后广州工程顺利进行,使我局在此领域一炮打响
代表团的所有同志都深知自己肩负的重任,在出国前进行了充分认真的准备,到德国后克服工作、生活及语言上的诸多困难(初到德国时许多同志由于生活条件较差生了病仍坚持工作与学习),以自己最大的努力来完成隧道局全体职工赋予的重任
代表团到德国后根据监造组与培训组任务的不同,对任务进行了较详细的分工
监造组的主要任务是保证盾构的质量与工期要求,培训组的主要任务是完全掌握盾构的操作使用技术
代表团团长魏总要求两个组相互团结,在工作上相互帮助,相互渗透
代表团主动要求延长在工厂内的上班时间,每天在厂内工作达九个多小时
监造组从出国前就开始认真的
