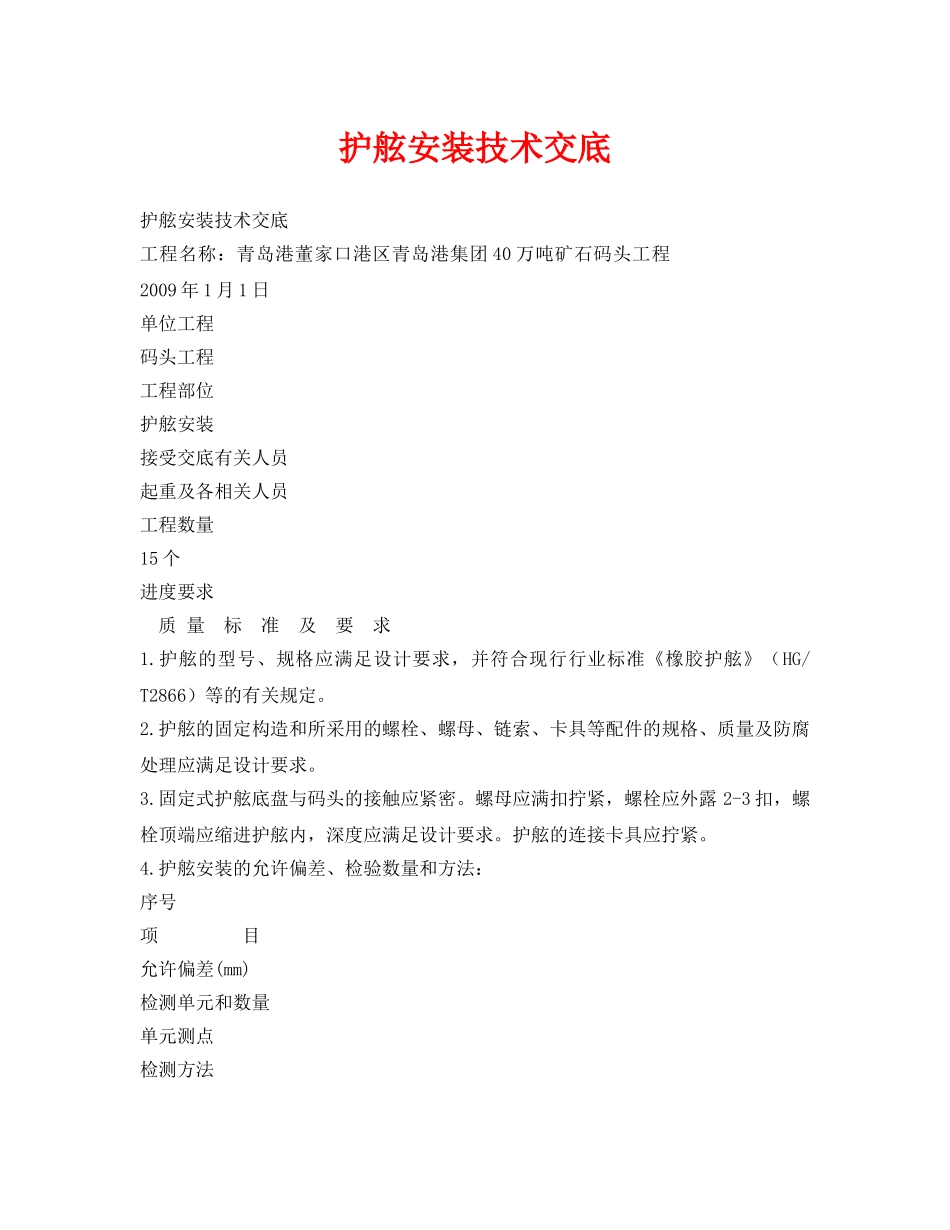

护舷安装技术交底护舷安装技术交底工程名称:青岛港董家口港区青岛港集团40万吨矿石码头工程2009年1月1日单位工程码头工程工程部位护舷安装接受交底有关人员起重及各相关人员工程数量15个进度要求质量标准及要求1
护舷的型号、规格应满足设计要求,并符合现行行业标准《橡胶护舷》(HG/T2866)等的有关规定
护舷的固定构造和所采用的螺栓、螺母、链索、卡具等配件的规格、质量及防腐处理应满足设计要求
固定式护舷底盘与码头的接触应紧密
螺母应满扣拧紧,螺栓应外露2-3扣,螺栓顶端应缩进护舷内,深度应满足设计要求
护舷的连接卡具应拧紧

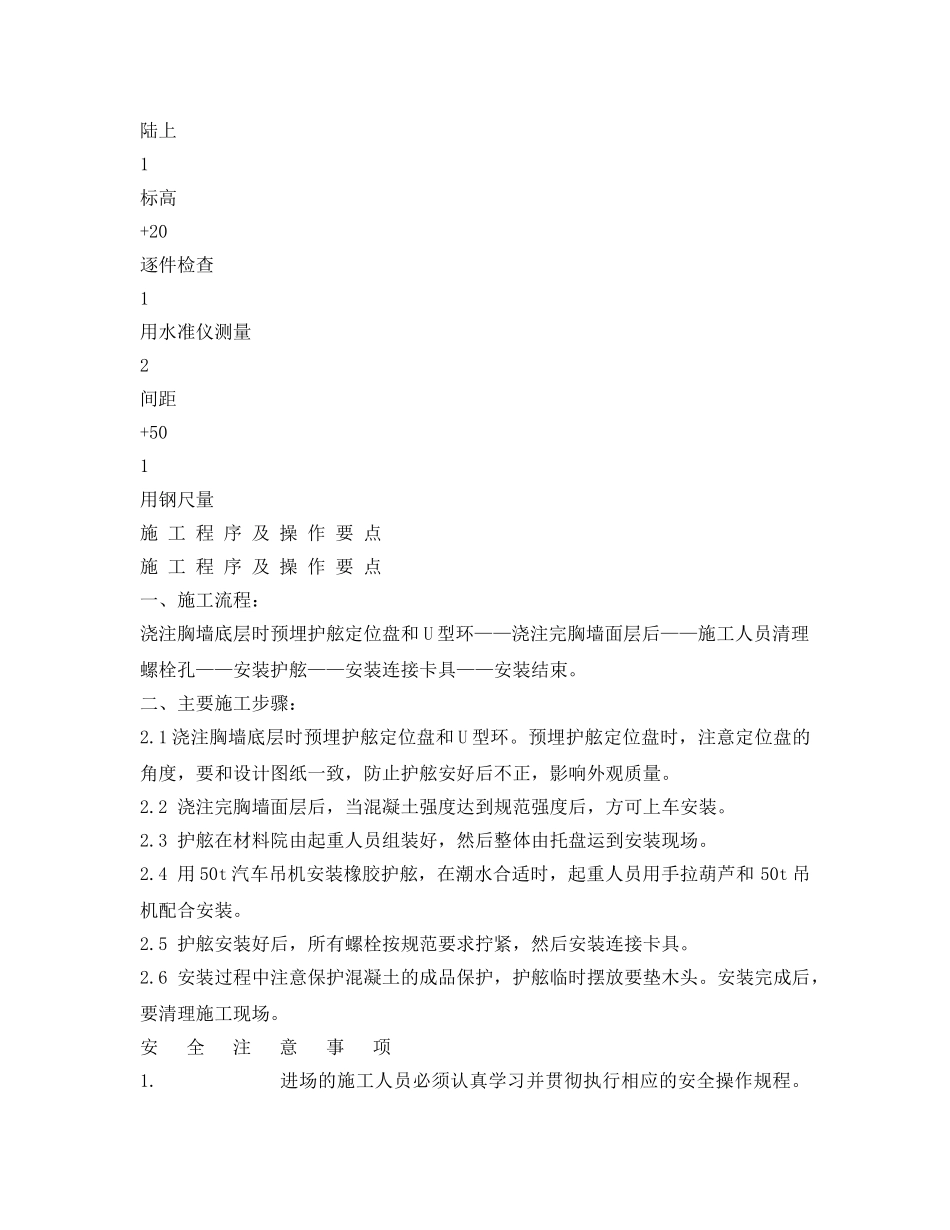

护舷安装的允许偏差、检验数量和方法:序号项目允许偏差(mm)检测单元和数量单元测点检测方法陆上1标高+20逐件检查1用水准仪测量2间距+501用钢尺量施工程序及操作要点施工程序及操作要点一、施工流程:浇注胸墙底层时预埋护舷定位盘和U型环——浇注完胸墙面层后——施工人员清理螺栓孔——安装护舷——安装连接卡具——安装结束
二、主要施工步骤:2
1浇注胸墙底层时预埋护舷定位盘和U型环
预埋护舷定位盘时,注意定位盘的角度,要和设计图纸一致,防止护舷安好后不正,影响外观质量
2浇注完胸墙面层后,当混凝土强度达到规范强度后,方可上车安装
3护舷在材料院由起重人员组装好,然后整体由托盘运到安装现场
4用50t汽车吊机安装橡胶护舷,在潮水合适时,起重人员用手拉葫芦和50t吊机配合安装
5护舷安装好后,所有螺栓按规范要求拧紧,然后安装连接卡具
6安装过程中注意保护混凝土的成品保护,护舷临时摆放要垫木头
安装完成后,要清理施工现场

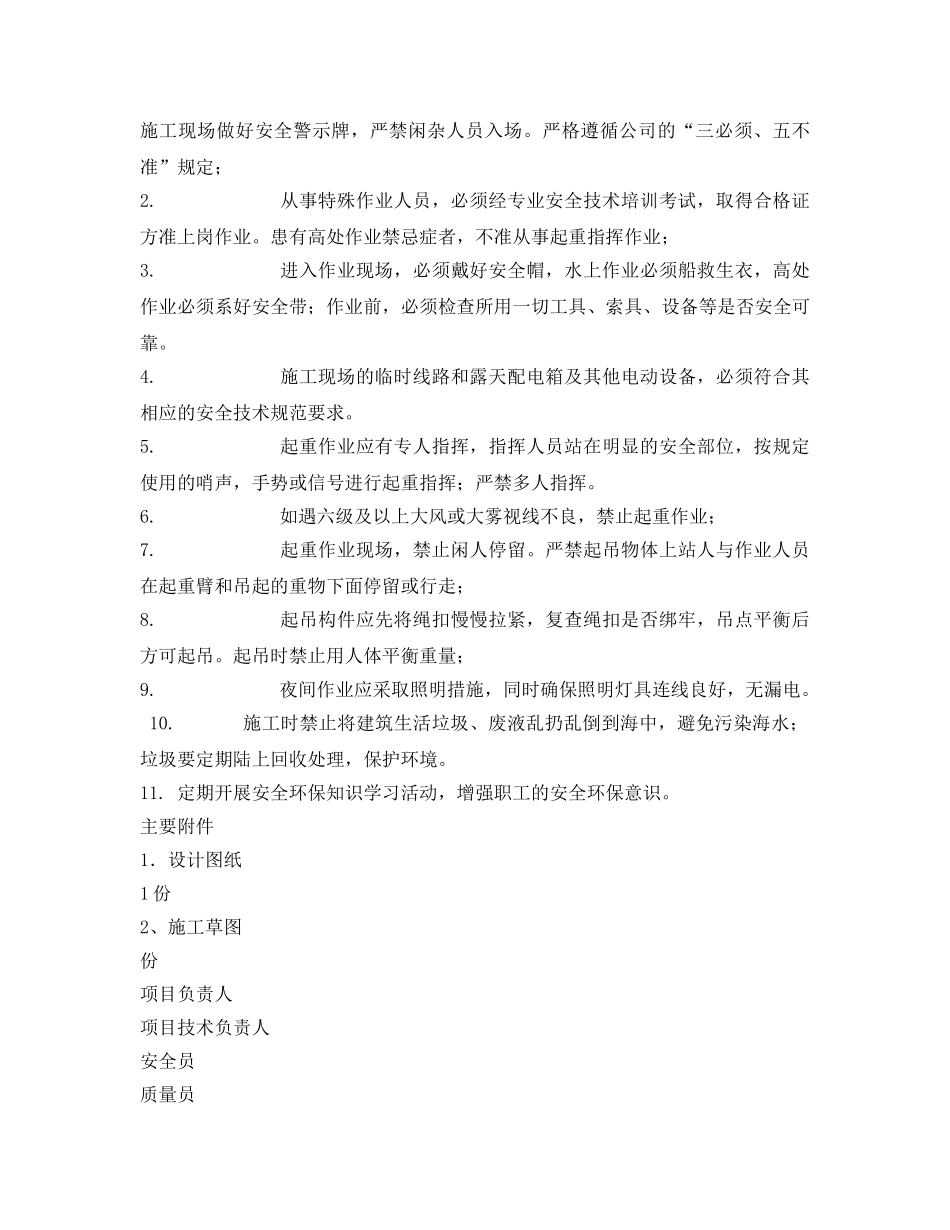

安全注意事项1
进场的施工人员必须认真学习并贯彻执行相应的安全操作规程
施工现场做好安全警示牌,严禁闲杂人员入场
严格遵循公司的“三必须、五不准”规定;2
从事特殊作业人员,必须经专业安全技术培训考试,取得合格证方
