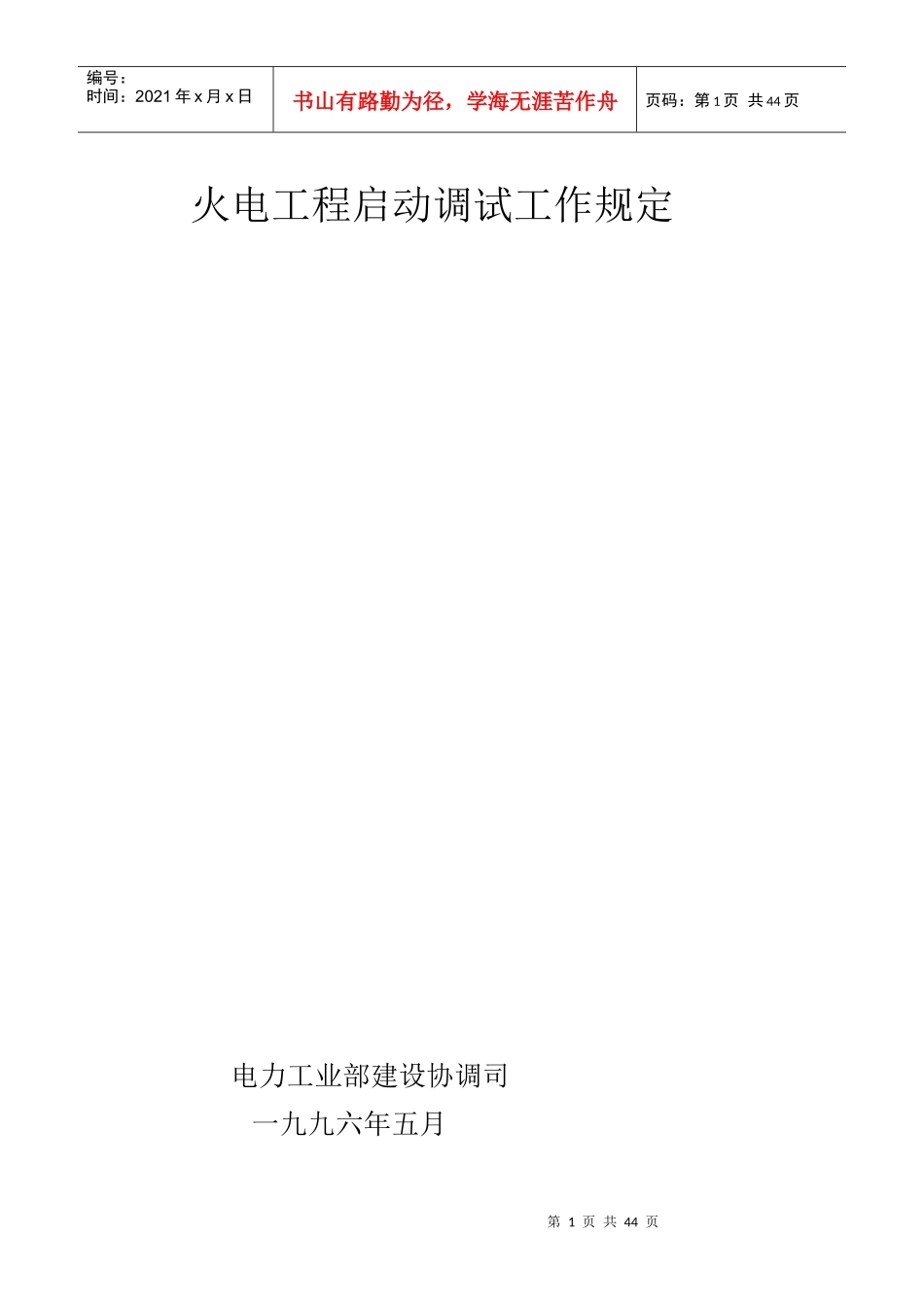

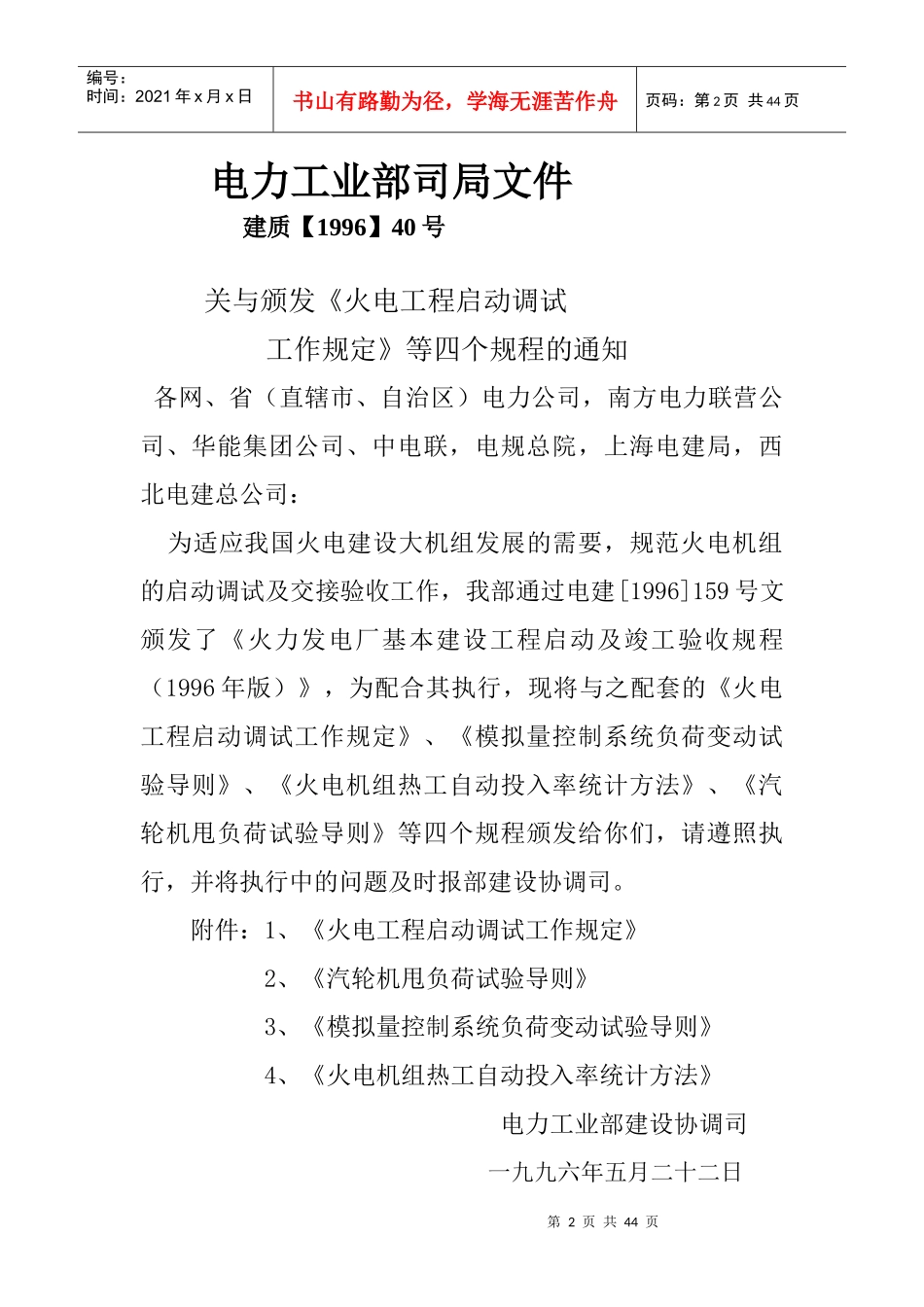

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页火电工程启动调试工作规定电力工业部建设协调司一九九六年五月第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页电力工业部司局文件建质【1996】40号关与颁发《火电工程启动调试工作规定》等四个规程的通知各网、省(直辖市、自治区)电力公司,南方电力联营公司、华能集团公司、中电联,电规总院,上海电建局,西北电建总公司:为适应我国火电建设大机组发展的需要,规范火电机组的启动调试及交接验收工作,我部通过电建[1996]159号文颁发了《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》,为配合其执行,现将与之配套的《火电工程启动调试工作规定》、《模拟量控制系统负荷变动试验导则》、《火电机组热工自动投入率统计方法》、《汽轮机甩负荷试验导则》等四个规程颁发给你们,请遵照执行,并将执行中的问题及时报部建设协调司

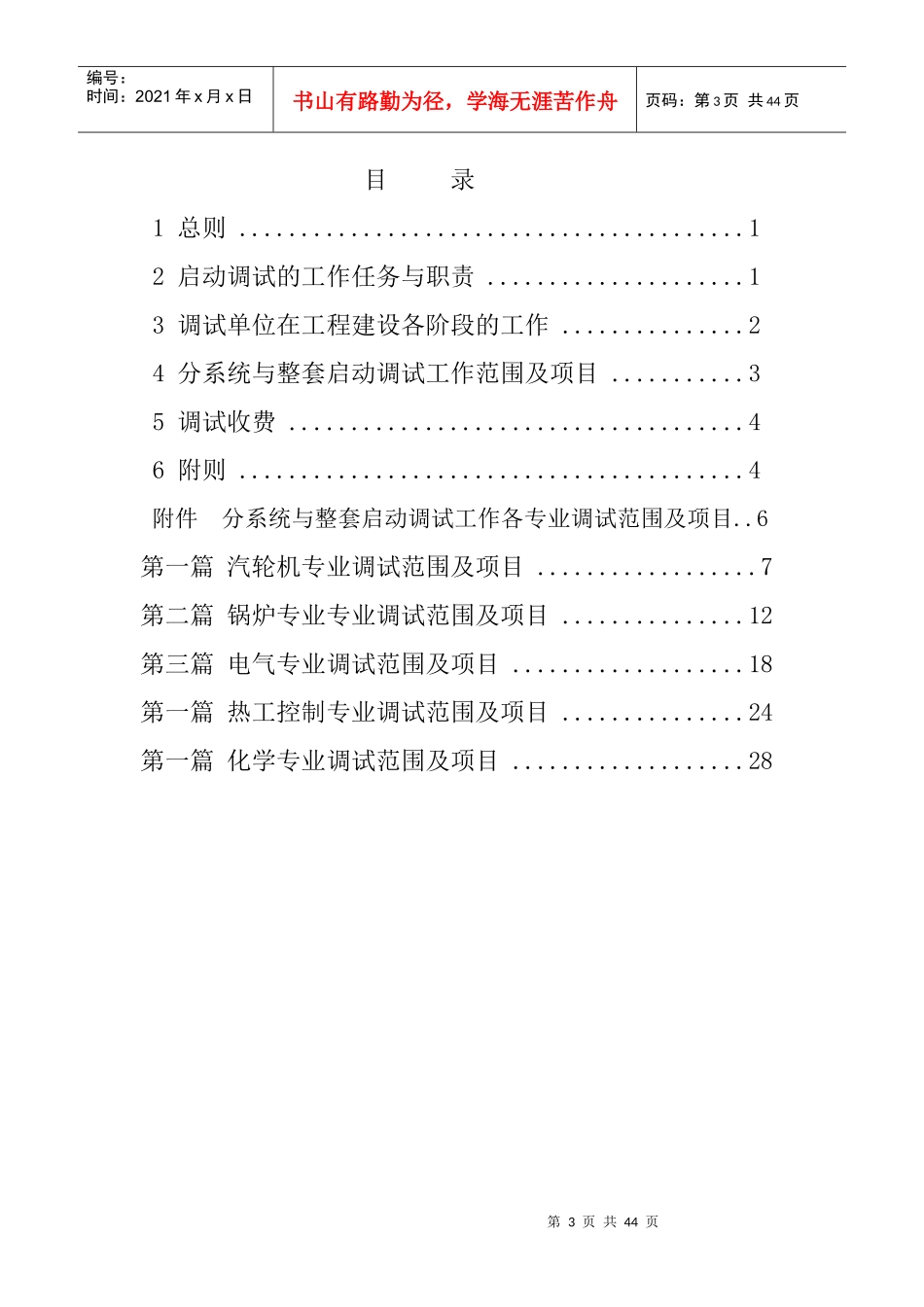

附件:1、《火电工程启动调试工作规定》2、《汽轮机甩负荷试验导则》3、《模拟量控制系统负荷变动试验导则》4、《火电机组热工自动投入率统计方法》电力工业部建设协调司一九九六年五月二十二日第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页目录1总则
12启动调试的工作任务与职责
13调试单位在工程建设各阶段的工作
24分系统与整套启动调试工作范围及项目
35调试收费
