更换转载机电机及减速箱安全技术措施一、概况我队12上310综采工作面使用的JOY-400KW转载机减速箱输入轴在生产过程中漏油严重,每日消耗460#齿轮油40L
根据矿安排,要求在3月21日预防性检修时整体更换转载机电机及减速箱,计划8小时完成
为了保证更换工作安全顺利的完成特制定本安全技术措施,并严格遵守执行
二、施工组织1、指挥:姚克斌2、现场安全监督及技术负责:陈跃成3、技术负责:贺清海4、材料准备:丁红军5、人员安排:王剑、李高飞、张海雄、李成、张晓健三、施工前的准备工作1、制定安全技术措施,并组织所有施工人员学习
2、摇测电机绝缘,检测电机内控制用二极管
3、作好施工前转载机电机及减速箱的装车、入井工作
4、提前作好材料配件的领用工作
5、配齐施工过程中拆件及安装工具
6、检查控制系统,状态完好
7、检查工作范围内的顶板煤壁安全情况(敲帮问顶),所有单体必须支护可靠,并闭锁、(上锁挂牌)皮带机尾闭锁
排除一切不安全因素
8、对所运输的部件要捆绑牢靠,保护好结合面及外露齿轮等易受损部位
9、整个更换过程必须由专人负责指挥,确保起吊安装工作安全顺利完成
10、顶板破碎或顶板压力大时须在该段顶板煤帮铺设顶网和帮网维护
11、提前打6根起吊锚索,检查吊挂锚索完好状况
四、拆电机及减速箱并安装的工序1、在KJZ33组合开关上停转载机电源主断路器并上锁,挂”有人工作,禁止送电”警示牌
2、在转载机电机和减速箱的正下方用#字型木垛架实
3、清理转载机上杂物,拆下电机电缆,冷却水管,卸下6条M30×180mm的固定螺栓,取下2个定位销并妥善保管
4、将旧电机及减速箱垂直吊下并移出,并放在合适的联巷
5、将新电机及减速箱放到起吊点的正下方
6、起吊转载机电机及减速箱到固定孔位置高度

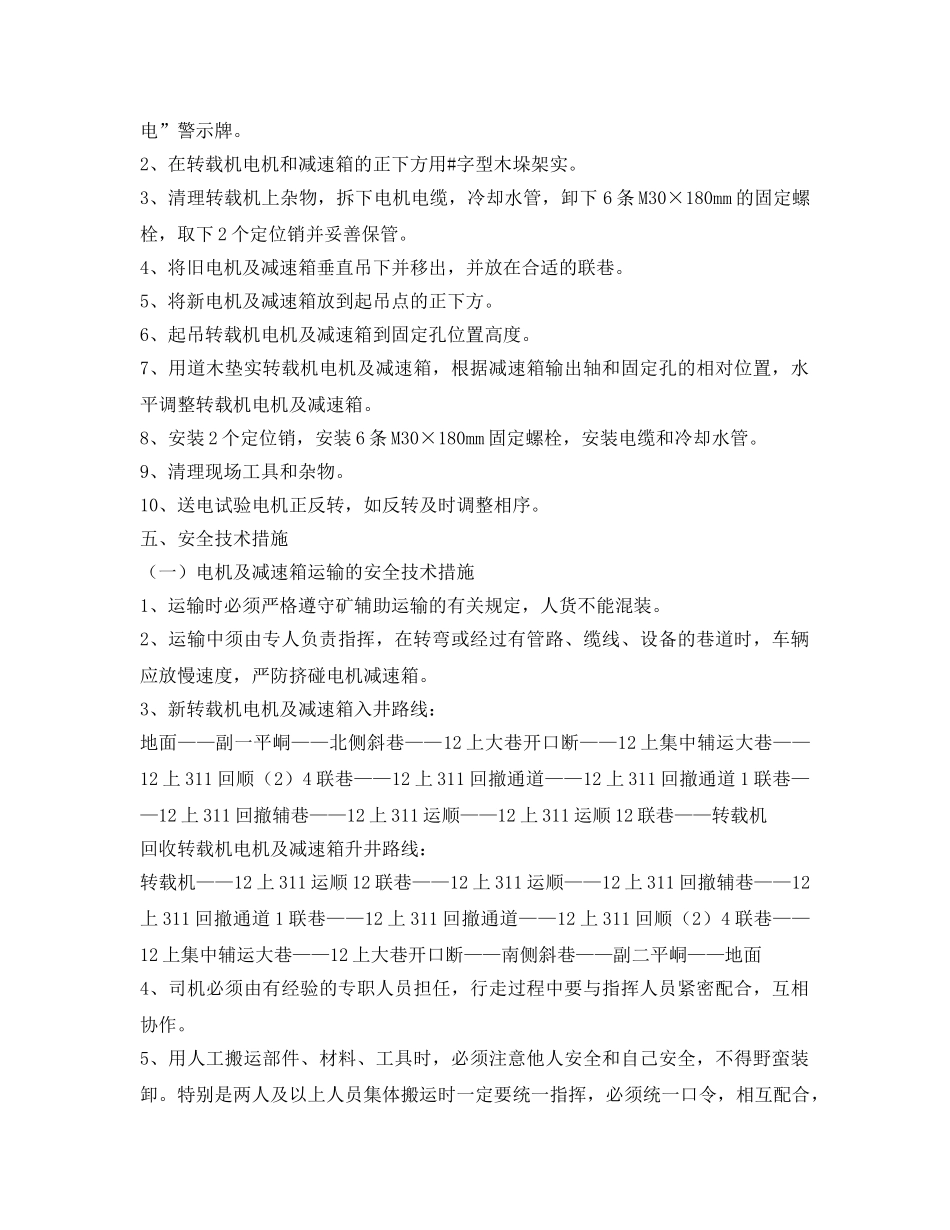

7、用道木垫实转载机电机及减速箱,根据减速箱输出轴和固定孔的相对位置,水平调整转载机电机及减速箱
