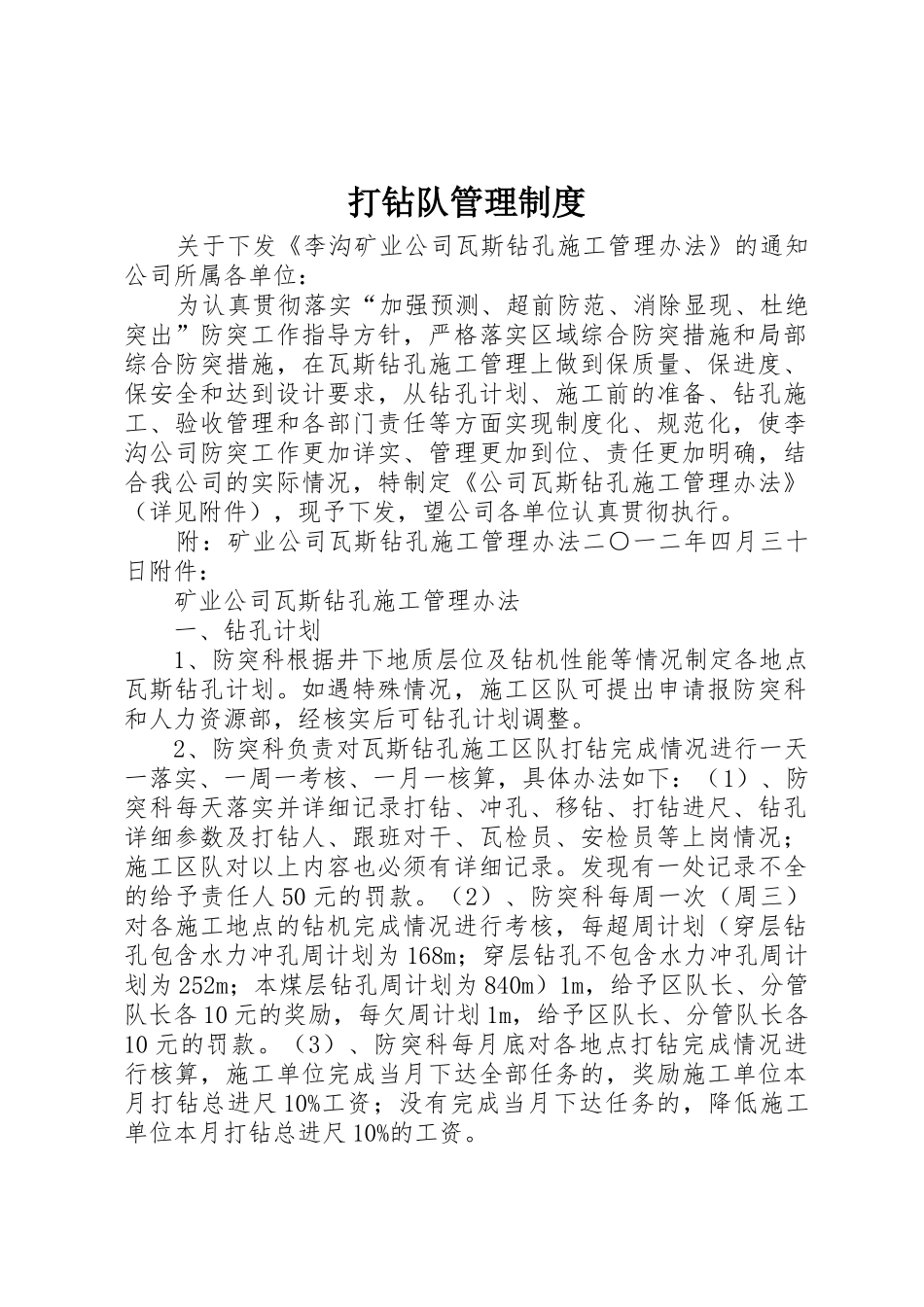

打钻队管理制度关于下发《李沟矿业公司瓦斯钻孔施工管理办法》的通知公司所属各单位:为认真贯彻落实“加强预测、超前防范、消除显现、杜绝突出”防突工作指导方针,严格落实区域综合防突措施和局部综合防突措施,在瓦斯钻孔施工管理上做到保质量、保进度、保安全和达到设计要求,从钻孔计划、施工前的准备、钻孔施工、验收管理和各部门责任等方面实现制度化、规范化,使李沟公司防突工作更加详实、管理更加到位、责任更加明确,结合我公司的实际情况,特制定《公司瓦斯钻孔施工管理办法》(详见附件),现予下发,望公司各单位认真贯彻执行
附:矿业公司瓦斯钻孔施工管理办法二○一二年四月三十日附件:矿业公司瓦斯钻孔施工管理办法一、钻孔计划1、防突科根据井下地质层位及钻机性能等情况制定各地点瓦斯钻孔计划
如遇特殊情况,施工区队可提出申请报防突科和人力资源部,经核实后可钻孔计划调整
2、防突科负责对瓦斯钻孔施工区队打钻完成情况进行一天一落实、一周一考核、一月一核算,具体办法如下:(1)、防突科每天落实并详细记录打钻、冲孔、移钻、打钻进尺、钻孔详细参数及打钻人、跟班对干、瓦检员、安检员等上岗情况;施工区队对以上内容也必须有详细记录
发现有一处记录不全的给予责任人50元的罚款
(2)、防突科每周一次(周三)对各施工地点的钻机完成情况进行考核,每超周计划(穿层钻孔包含水力冲孔周计划为168m;穿层钻孔不包含水力冲孔周计划为252m;本煤层钻孔周计划为840m)1m,给予区队长、分管队长各10元的奖励,每欠周计划1m,给予区队长、分管队长各10元的罚款
(3)、防突科每月底对各地点打钻完成情况进行核算,施工单位完成当月下达全部任务的,奖励施工单位本月打钻总进尺10%工资;没有完成当月下达任务的,降低施工单位本月打钻总进尺10%的工资

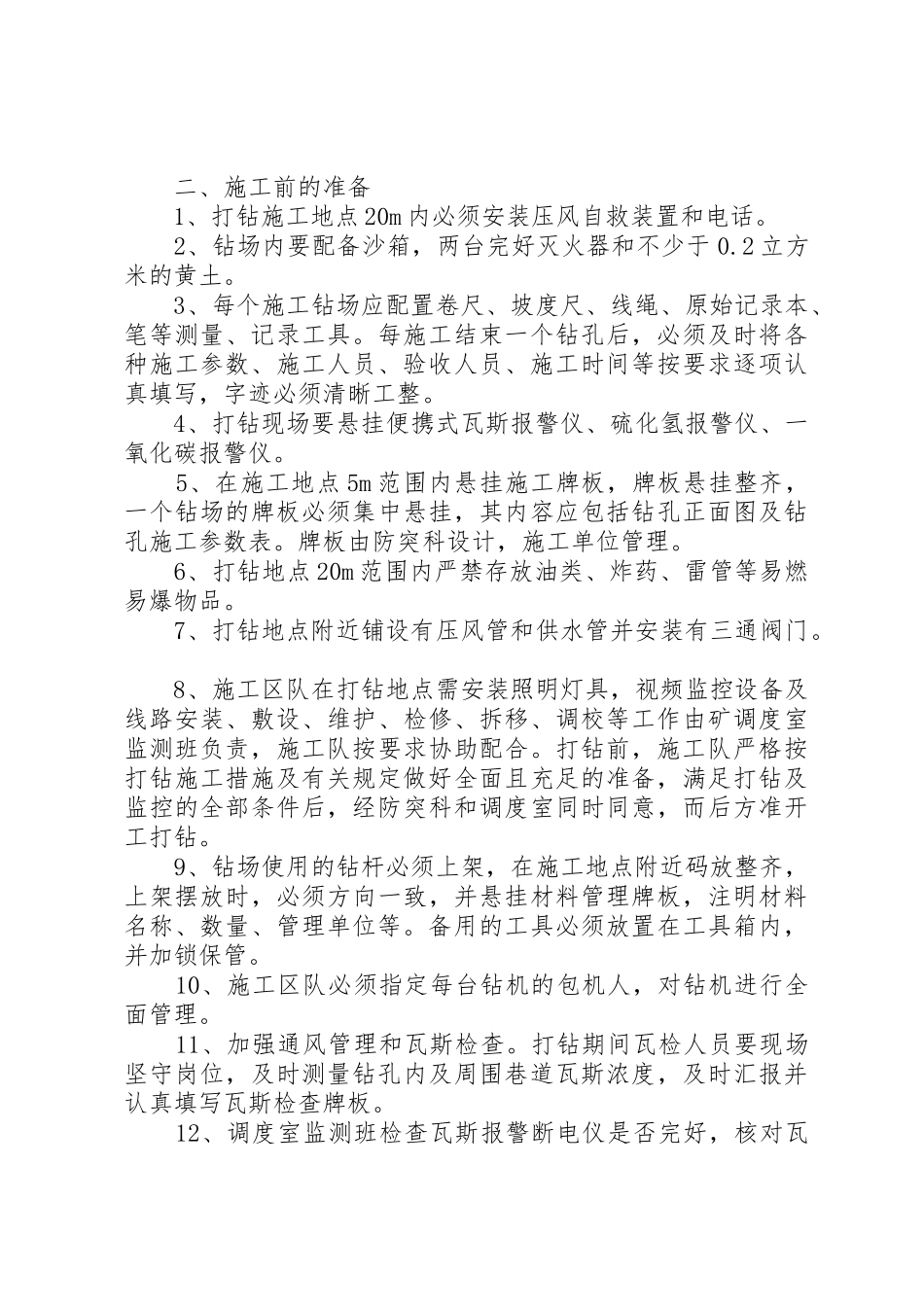

二、施工前的准备1、打钻施工地点20m内必须安装压风自救装置和电话
2、钻场内要配备沙箱,两台完
