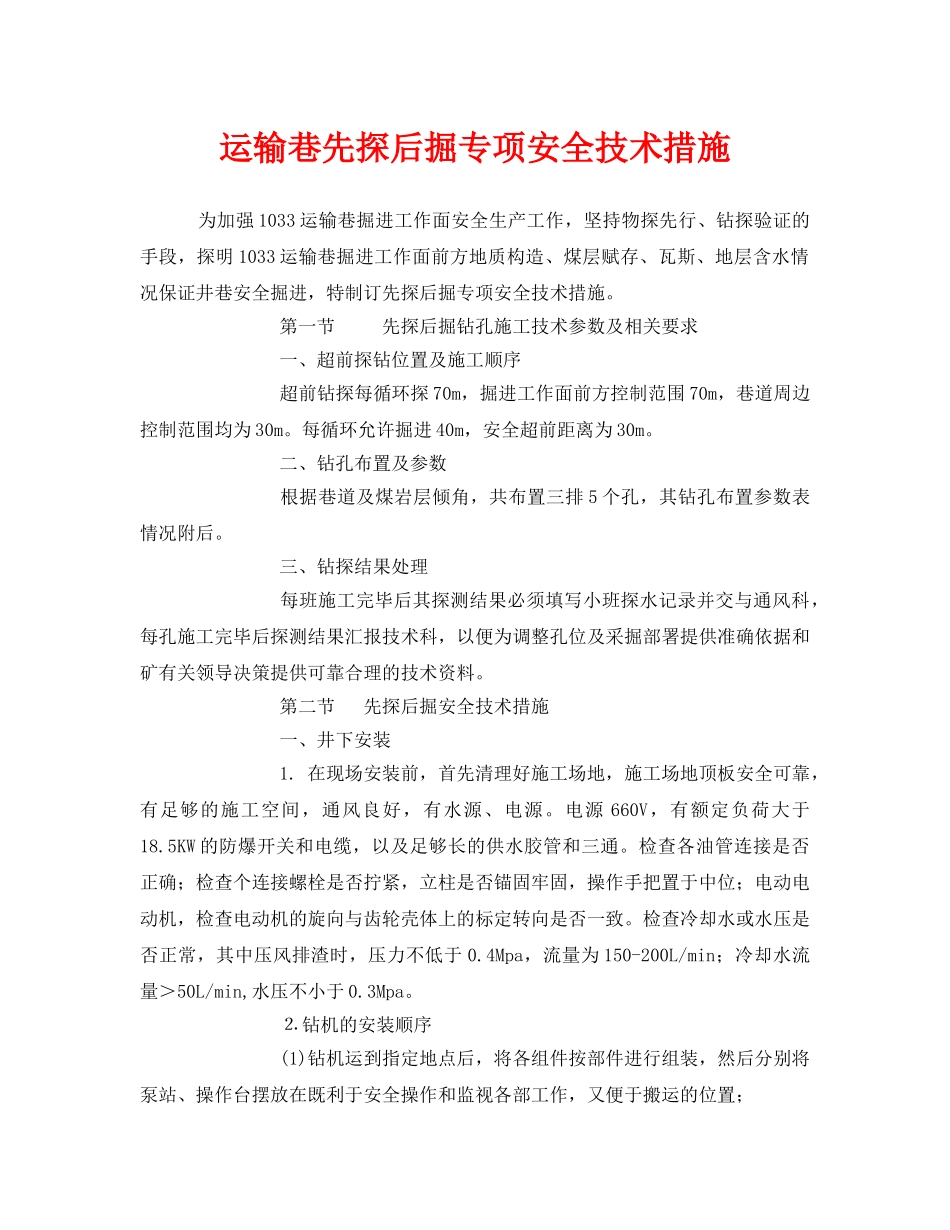

运输巷先探后掘专项安全技术措施为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施
第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m
每循环允许掘进40m,安全超前距离为30m
二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后
三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料
第二节先探后掘安全技术措施一、井下安装1
在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源
电源660V,有额定负荷大于18
5KW的防爆开关和电缆,以及足够长的供水胶管和三通
检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固牢固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否一致
检查冷却水或水压是否正常,其中压风排渣时,压力不低于0
4Mpa,流量为150-200L/min;冷却水流量>50L/min,水压不小于0

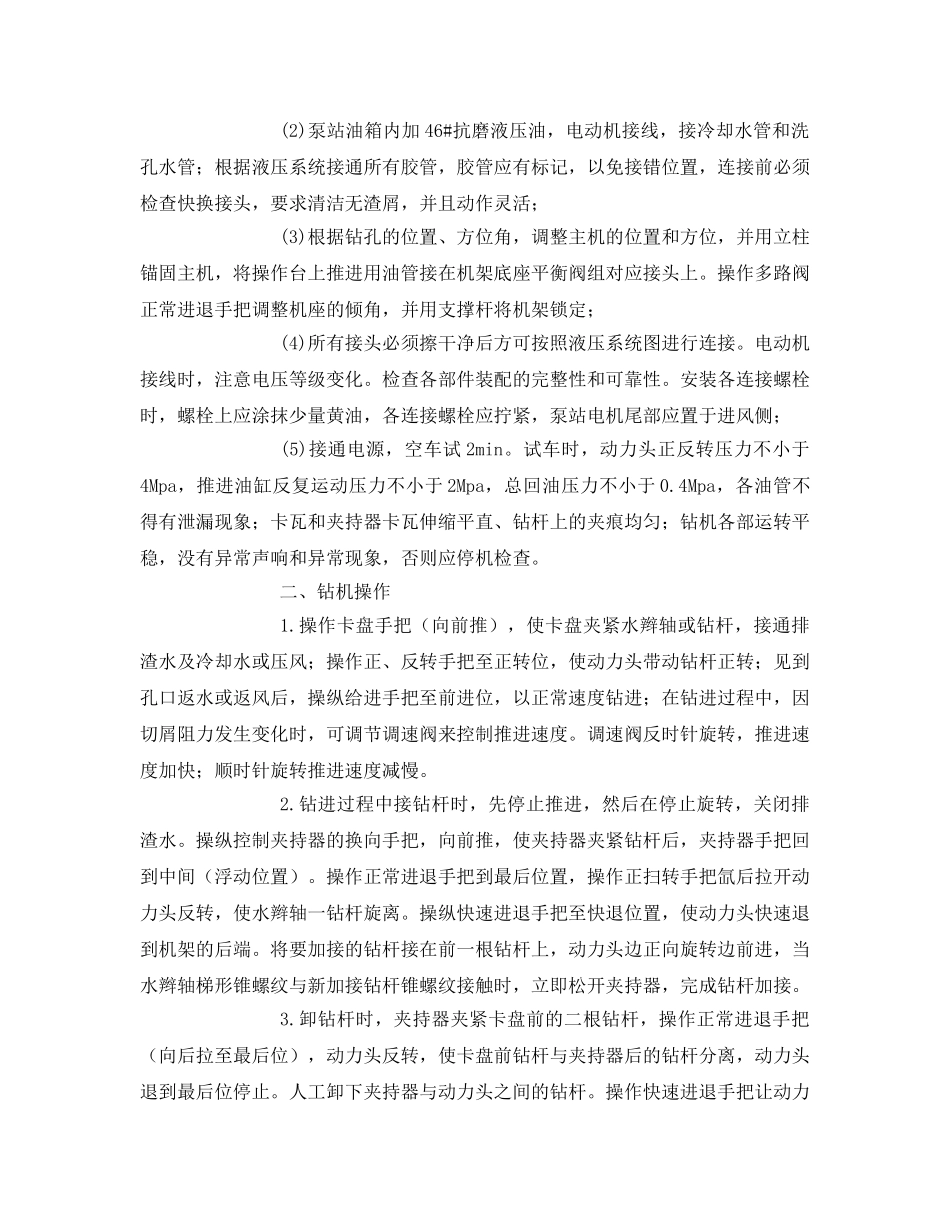

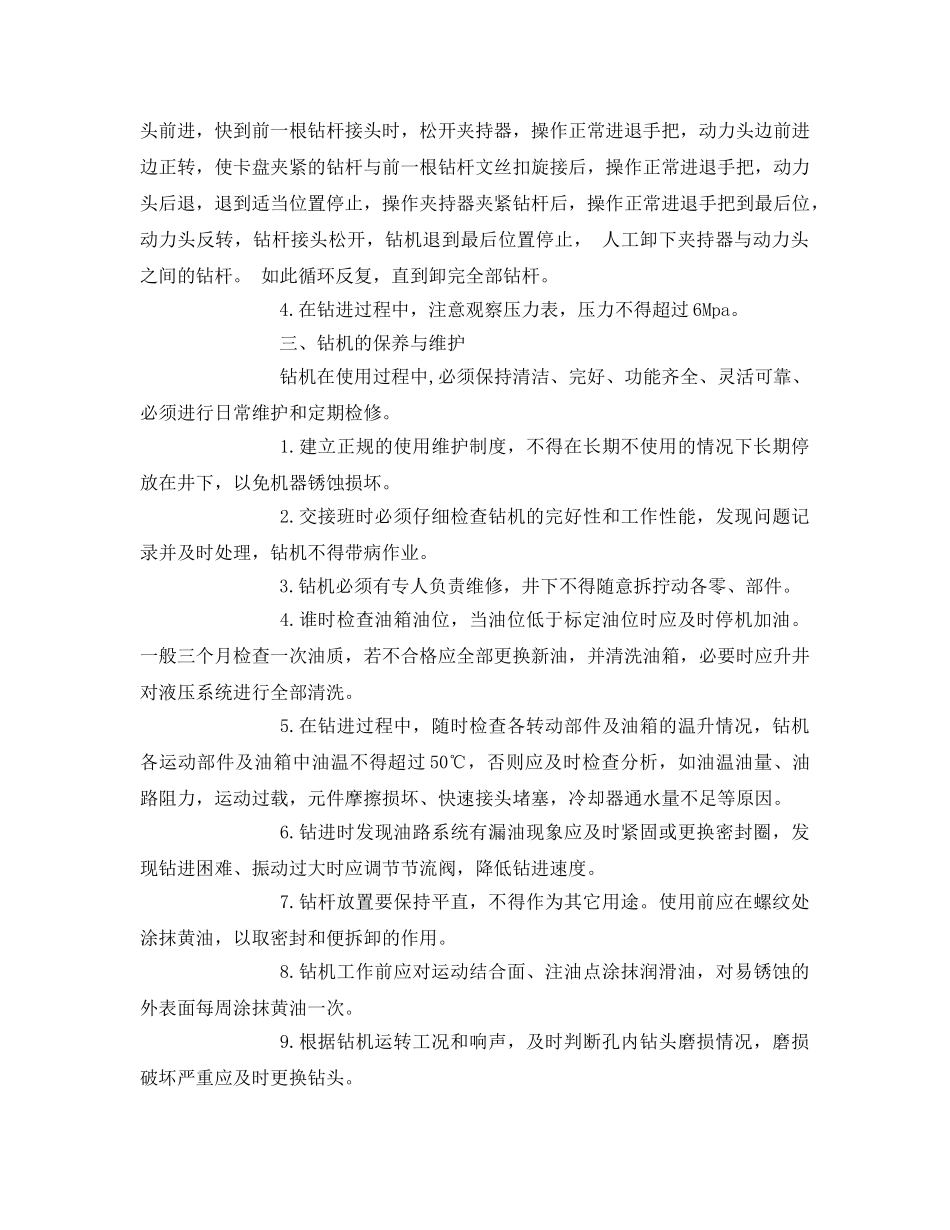

⒉钻机的安装顺序(1)钻机运到指定地点后,将各组件按部件进行组装,然后分别将泵站、操作台摆放在既利于安全操作和监视各部工作,又便于搬运的位置;(2)泵站油箱内加46#抗磨液压油,电动机接线,接冷却水管和洗孔水管;根据液压系统接通所有胶管,胶管应有标记,以免接错位置,连接前必须检查快换接头,要求清洁无渣屑,并且动作灵活;(3)根据钻孔的位置、方位角,调整主机的位置和方位,并用立柱锚固主机,将操作
