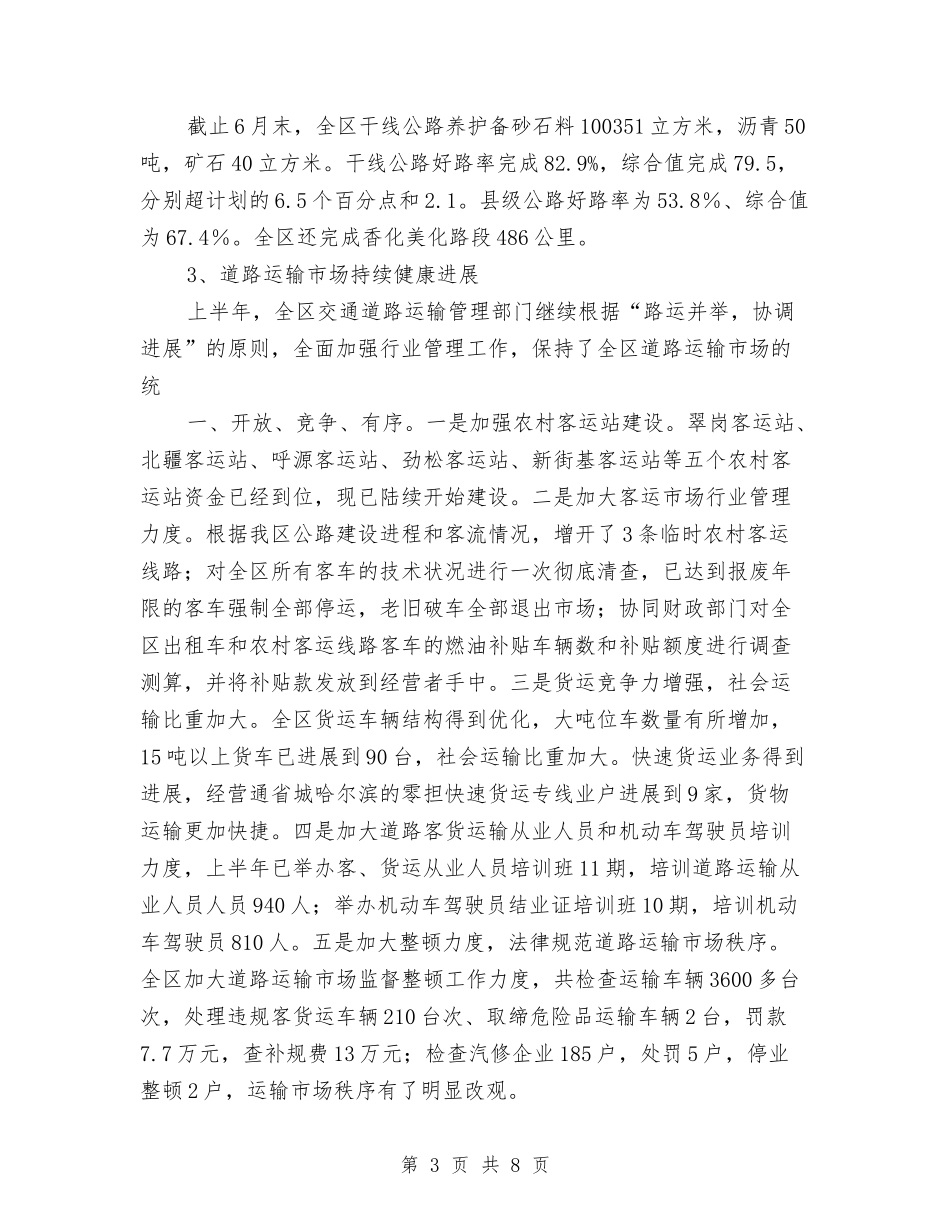

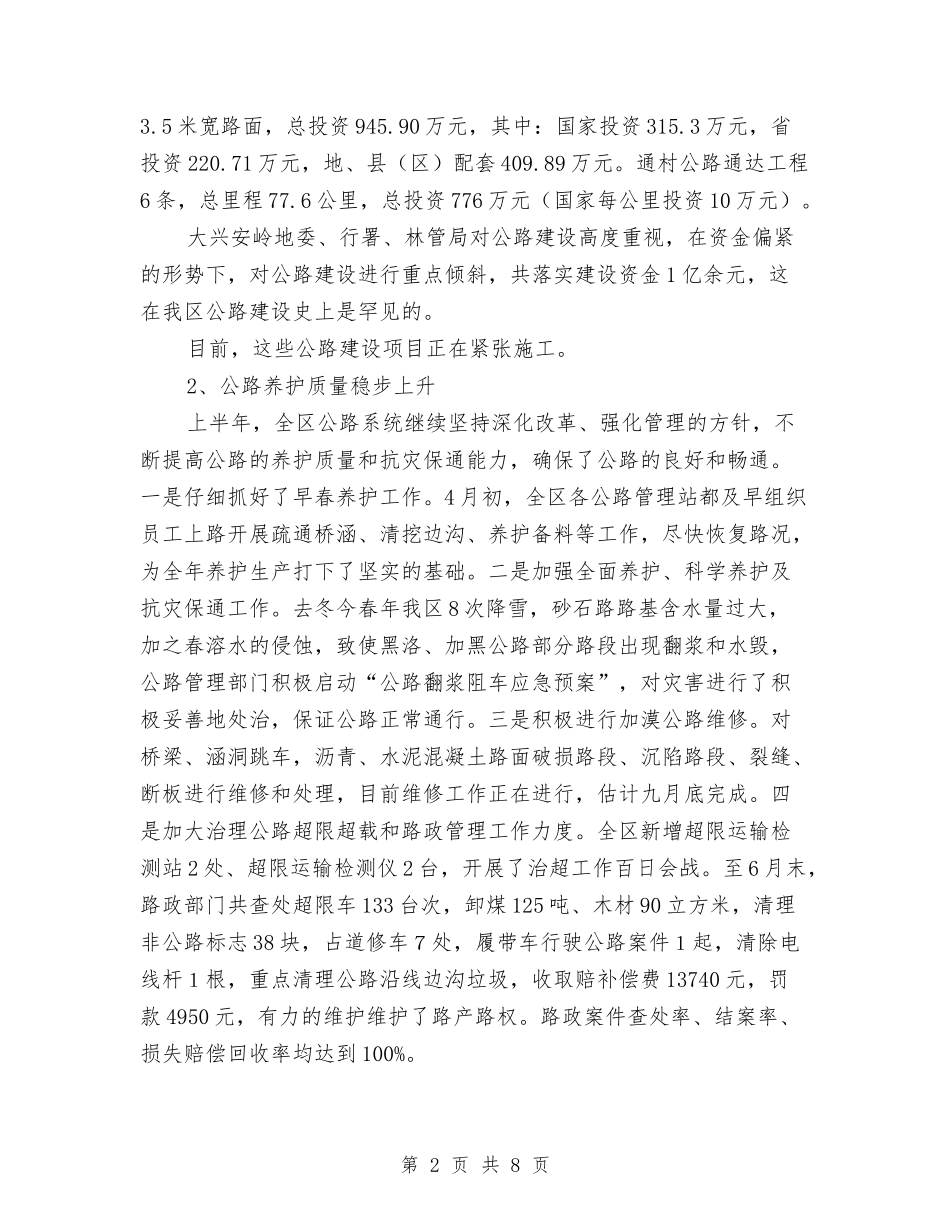

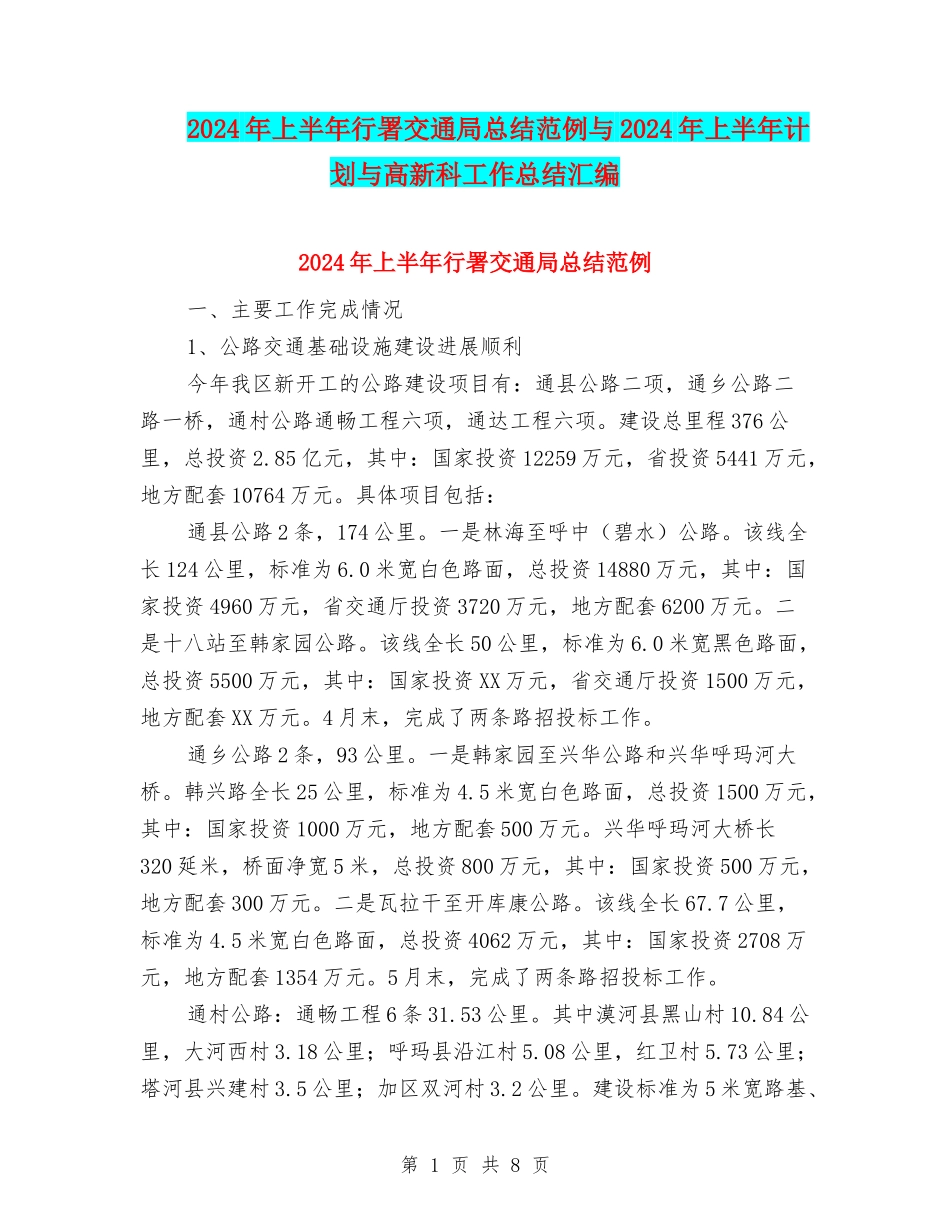

2024年上半年行署交通局总结范例与2024年上半年计划与高新科工作总结汇编2024年上半年行署交通局总结范例一、主要工作完成情况1、公路交通基础设施建设进展顺利今年我区新开工的公路建设项目有:通县公路二项,通乡公路二路一桥,通村公路通畅工程六项,通达工程六项
建设总里程376公里,总投资2
85亿元,其中:国家投资12259万元,省投资5441万元,地方配套10764万元
具体项目包括:通县公路2条,174公里
一是林海至呼中(碧水)公路
该线全长124公里,标准为6
0米宽白色路面,总投资14880万元,其中:国家投资4960万元,省交通厅投资3720万元,地方配套6200万元
二是十八站至韩家园公路
该线全长50公里,标准为6
0米宽黑色路面,总投资5500万元,其中:国家投资XX万元,省交通厅投资1500万元,地方配套XX万元
4月末,完成了两条路招投标工作
通乡公路2条,93公里
一是韩家园至兴华公路和兴华呼玛河大桥
韩兴路全长25公里,标准为4
5米宽白色路面,总投资1500万元,其中:国家投资1000万元,地方配套500万元
兴华呼玛河大桥长320延米,桥面净宽5米,总投资800万元,其中:国家投资500万元,地方配套300万元
二是瓦拉干至开库康公路
该线全长67
7公里,标准为4
5米宽白色路面,总投资4062万元,其中:国家投资2708万元,地方配套1354万元
5月末,完成了两条路招投标工作
通村公路:通畅工程6条31
其中漠河县黑山村10
84公里,大河西村3
18公里;呼玛县沿江村5
08公里,红卫村5
73公里;塔河县兴建村3
5公里;加区双河村3
建设标准为5米宽路基、第1页共8页3
5米宽路面,总投资945
90万元,其中:国家投资315
3万元,省投资220
71万元,地、县(区)配套409
通村公路通达工程6条
