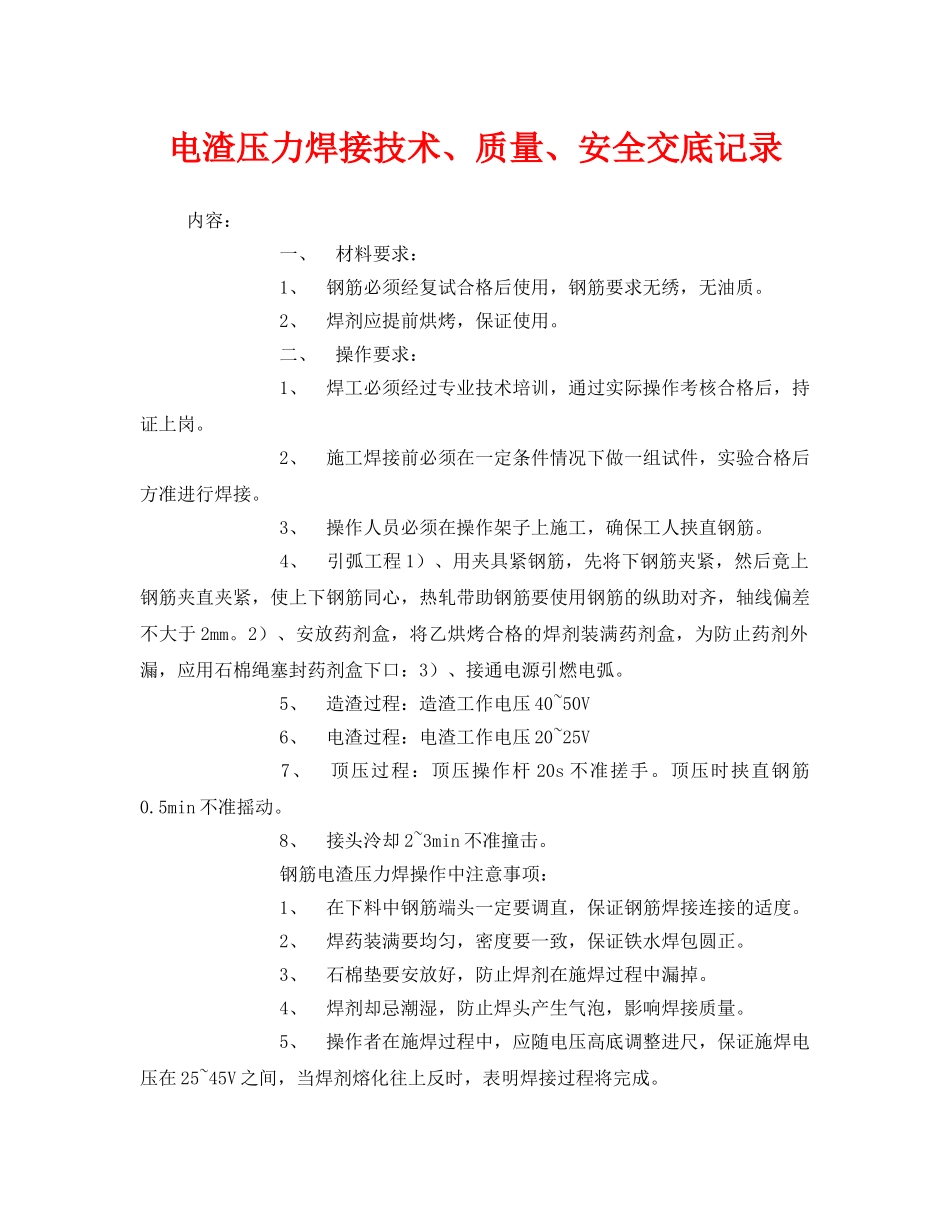

电渣压力焊接技术、质量、安全交底记录内容:一、材料要求:1、钢筋必须经复试合格后使用,钢筋要求无绣,无油质
2、焊剂应提前烘烤,保证使用
二、操作要求:1、焊工必须经过专业技术培训,通过实际操作考核合格后,持证上岗
2、施工焊接前必须在一定条件情况下做一组试件,实验合格后方准进行焊接
3、操作人员必须在操作架子上施工,确保工人挟直钢筋
4、引弧工程1)、用夹具紧钢筋,先将下钢筋夹紧,然后竟上钢筋夹直夹紧,使上下钢筋同心,热轧带助钢筋要使用钢筋的纵助对齐,轴线偏差不大于2mm
2)、安放药剂盒,将乙烘烤合格的焊剂装满药剂盒,为防止药剂外漏,应用石棉绳塞封药剂盒下口:3)、接通电源引燃电弧
5、造渣过程:造渣工作电压40~50V6、电渣过程:电渣工作电压20~25V7、顶压过程:顶压操作杆20s不准搓手
顶压时挟直钢筋0
5min不准摇动
8、接头泠却2~3min不准撞击
钢筋电渣压力焊操作中注意事项:1、在下料中钢筋端头一定要调直,保证钢筋焊接连接的适度
2、焊药装满要均匀,密度要一致,保证铁水焊包圆正
3、石棉垫要安放好,防止焊剂在施焊过程中漏掉
4、焊剂却忌潮湿,防止焊头产生气泡,影响焊接质量
5、操作者在施焊过程中,应随电压高底调整进尺,保证施焊电压在25~45V之间,当焊剂熔化往上反时,表明焊接过程将完成

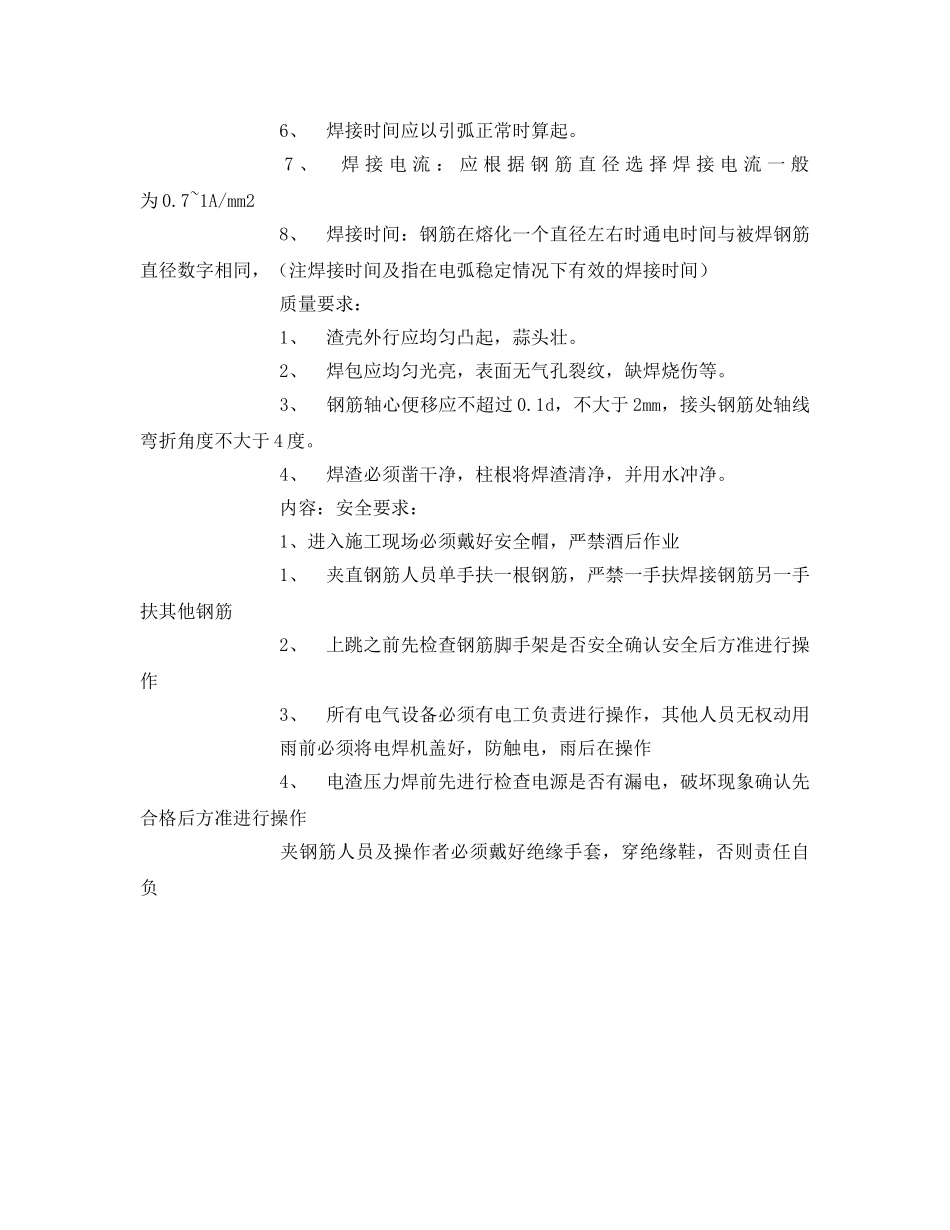

6、焊接时间应以引弧正常时算起
7、焊接电流:应根据钢筋直径选择焊接电流一般为0
7~1A/mm28、焊接时间:钢筋在熔化一个直径左右时通电时间与被焊钢筋直径数字相同,(注焊接时间及指在电弧稳定情况下有效的焊接时间)质量要求:1、渣壳外行应均匀凸起,蒜头壮
2、焊包应均匀光亮,表面无气孔裂纹,缺焊烧伤等
3、钢筋轴心便移应不超过0
1d,不大于2mm,接头钢筋处轴线弯折角度不大于4度
4、焊渣必须凿干净,柱根将焊渣清净,并用水冲净
内容:安全要求:1、进入施工现场必
