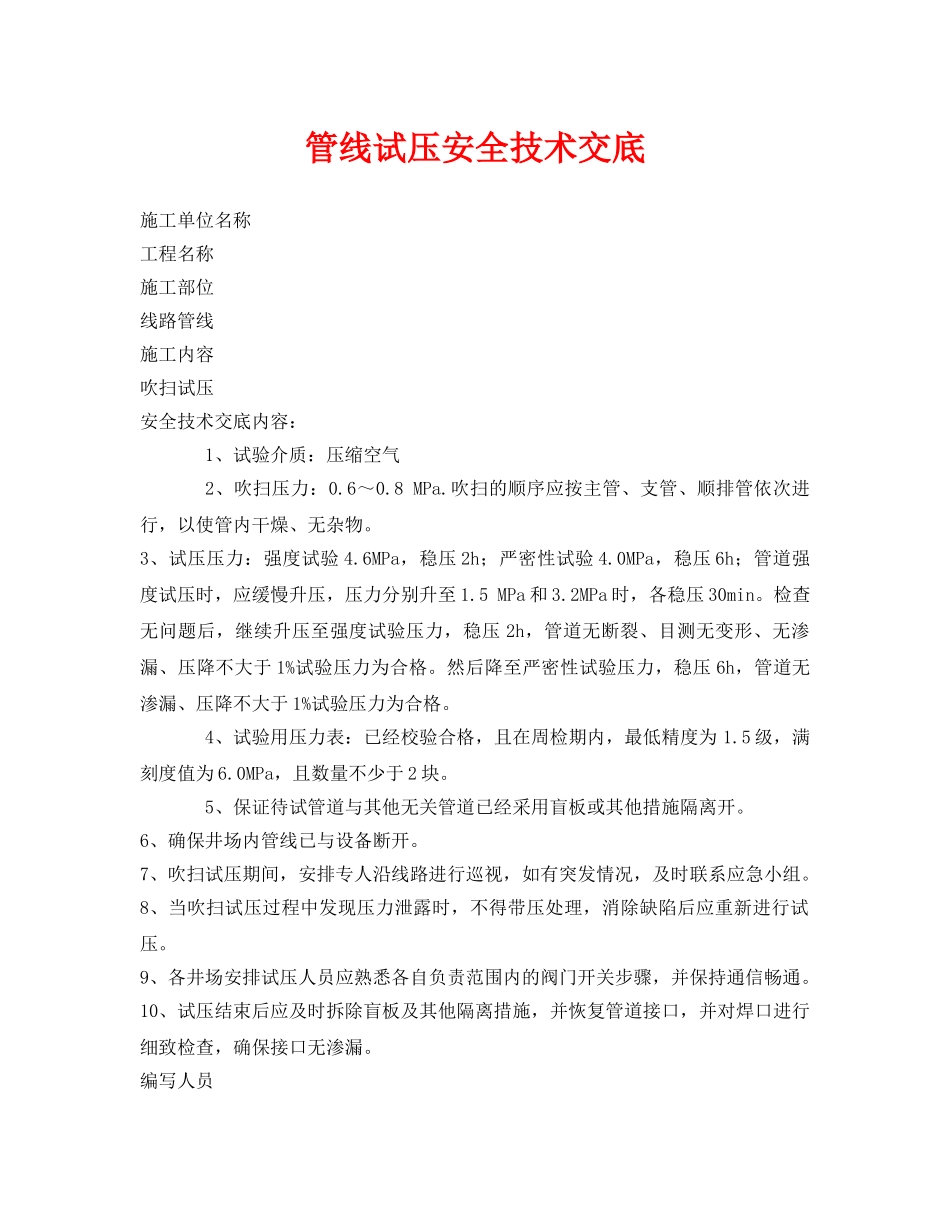

管线试压安全技术交底施工单位名称工程名称施工部位线路管线施工内容吹扫试压安全技术交底内容:1、试验介质:压缩空气2、吹扫压力:0.6~0.8MPa.吹扫的顺序应按主管、支管、顺排管依次进行,以使管内干燥、无杂物。3、试压压力:强度试验4.6MPa,稳压2h;严密性试验4.0MPa,稳压6h;管道强度试压时,应缓慢升压,压力分别升至1.5MPa和3.2MPa时,各稳压30min。检查无问题后,继续升压至强度试验压力,稳压2h,管道无断裂、目测无变形、无渗漏、压降不大于1%试验压力为合格。然后降至严密性试验压力,稳压6h,管道无渗漏、压降不大于1%试验压力为合格。4、试验用压力表:已经校验合格,且在周检期内,最低精度为1.5级,满刻度值为6.0MPa,且数量不少于2块。5、保证待试管道与其他无关管道已经采用盲板或其他措施隔离开。6、确保井场内管线已与设备断开。7、吹扫试压期间,安排专人沿线路进行巡视,如有突发情况,及时联系应急小组。8、当吹扫试压过程中发现压力泄露时,不得带压处理,消除缺陷后应重新进行试压。9、各井场安排试压人员应熟悉各自负责范围内的阀门开关步骤,并保持通信畅通。10、试压结束后应及时拆除盲板及其他隔离措施,并恢复管道接口,并对焊口进行细致检查,确保接口无渗漏。编写人员审查人员批准人交底人接受交底负责人交底时间作业人员签名:
