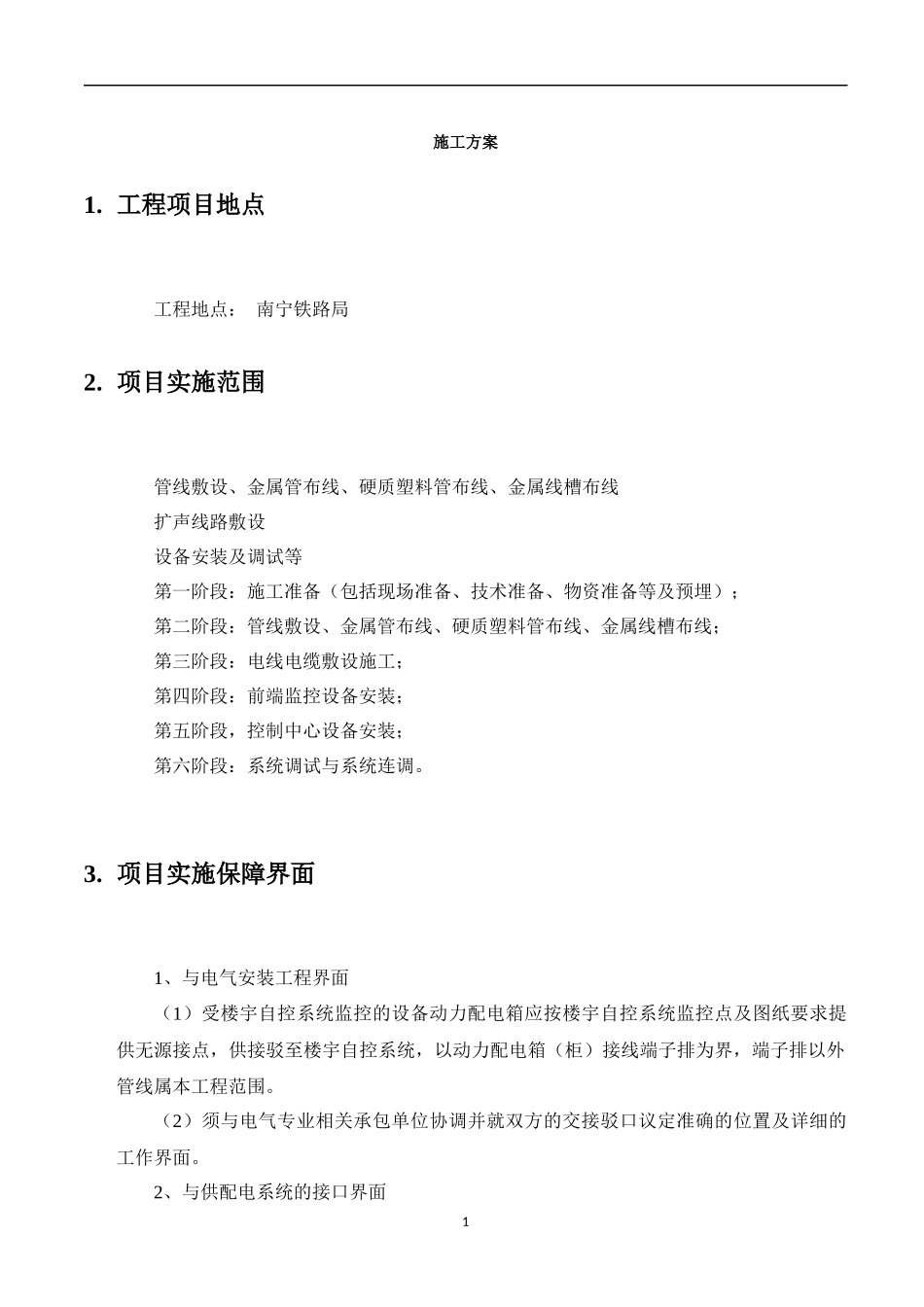

工程项目地点工程地点:南宁铁路局2
项目实施范围管线敷设、金属管布线、硬质塑料管布线、金属线槽布线扩声线路敷设设备安装及调试等第一阶段:施工准备(包括现场准备、技术准备、物资准备等及预埋);第二阶段:管线敷设、金属管布线、硬质塑料管布线、金属线槽布线;第三阶段:电线电缆敷设施工;第四阶段:前端监控设备安装;第五阶段,控制中心设备安装;第六阶段:系统调试与系统连调
项目实施保障界面1、与电气安装工程界面(1)受楼宇自控系统监控的设备动力配电箱应按楼宇自控系统监控点及图纸要求提供无源接点,供接驳至楼宇自控系统,以动力配电箱(柜)接线端子排为界,端子排以外管线属本工程范围
(2)须与电气专业相关承包单位协调并就双方的交接驳口议定准确的位置及详细的工作界面
2、与供配电系统的接口界面1(1)供配电系统相关承包单位将提供供配电系统智能仪表的通讯接口和通信协议以及数据通讯测试平台,供中标人接驳至楼宇自控系统,用以显示高低压配电系统、变压器和发电机的运行状况
(2)中标人须与供配电系统相关承包单位协调并就双方的交接驳口议定准确的位置及详细的工作界面
(3)本项目中标人提供通讯线、数据通讯软件的设计,能实现对供配电系统各类参数的采集监视
3、防雷防浪涌接地系统工程界面(1)对于本工程的接地,采用建筑物联合接地网,从联合接地网起始端直接分别引线至机房和智能建筑配线间,并留有接地端子和等电位端子,接地电阻要求小于1欧姆
以上内容由电气专业负责
(2)中标人在本次招标范围内须供应及安装有关系统内的接地系统
(3)从中央控制管理室、网络中心、各层的弱电间等电位端子到机柜和电讯设备等的接地部分由本系统中标人负责

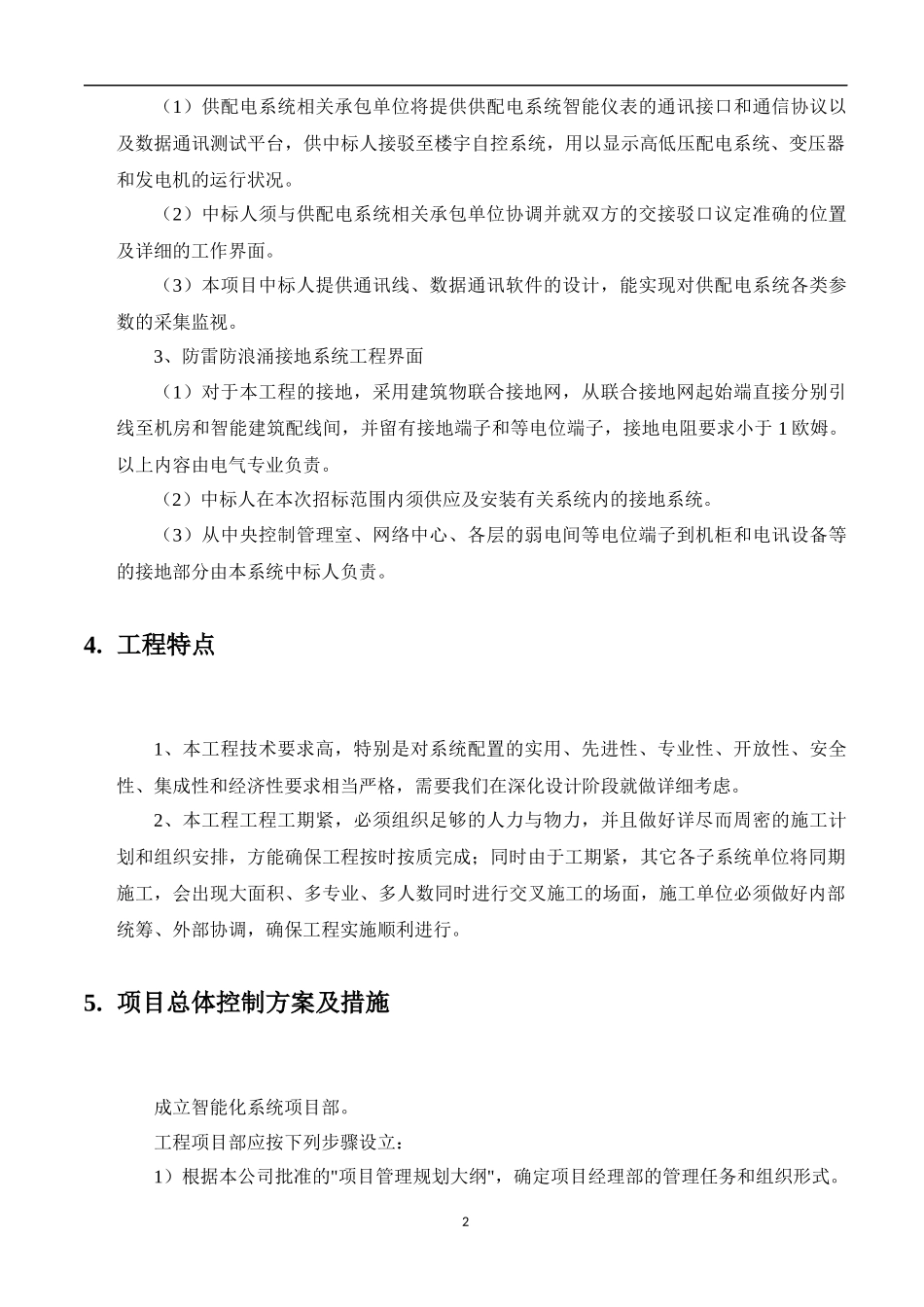

工程特点1、本工程技术要求高,特别是对系统配置的实用、先进性、专业性、开放性、安全性、集成性和经济性要求相当严格,需要我们在深化设计阶段就做详细考虑
2、本工程工程工期紧
