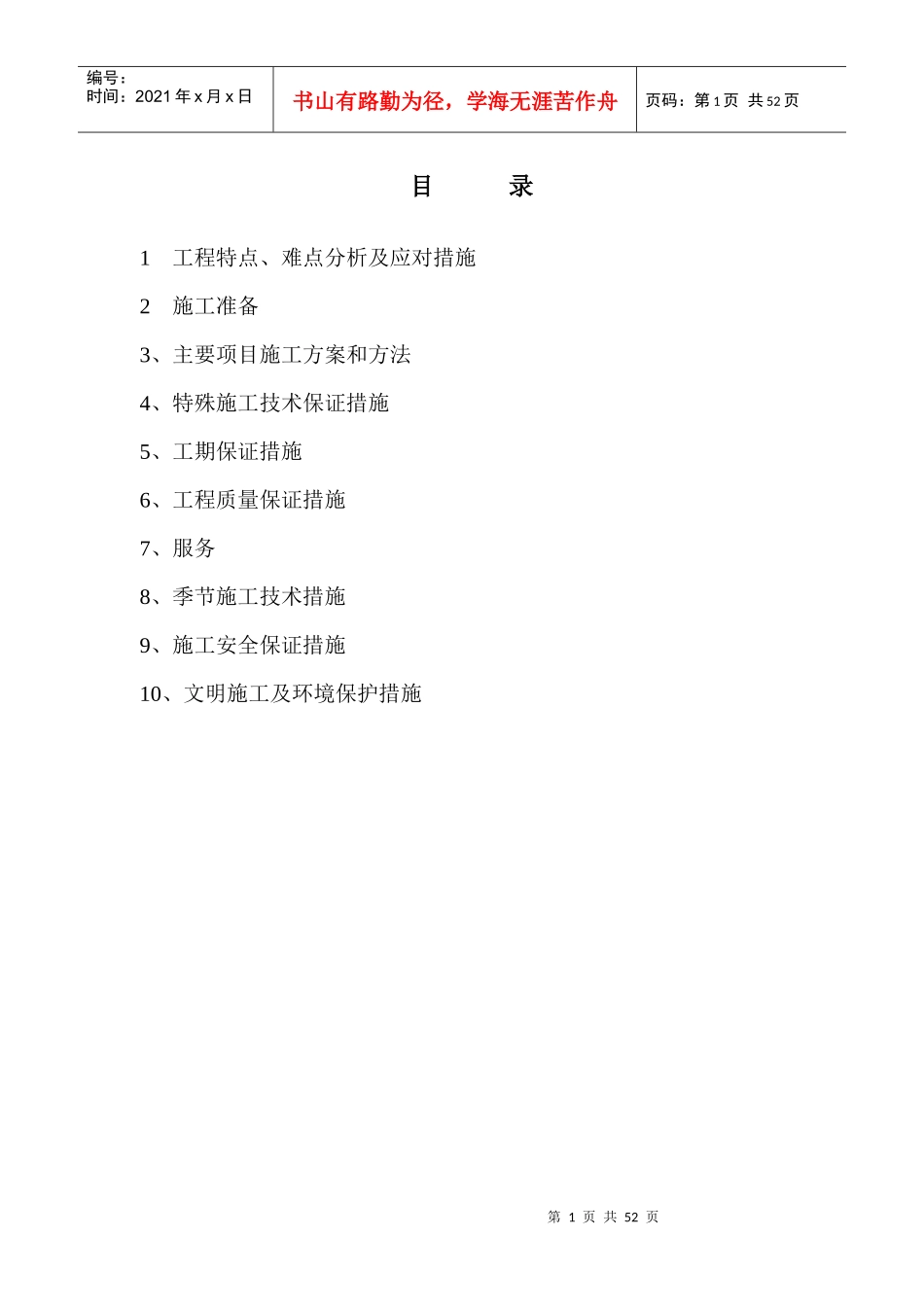

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页目录1工程特点、难点分析及应对措施2施工准备3、主要项目施工方案和方法4、特殊施工技术保证措施5、工期保证措施6、工程质量保证措施7、服务8、季节施工技术措施9、施工安全保证措施10、文明施工及环境保护措施第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页1工程特点、难点分析及应对措施1
1水处理工程对土建施工质量要求高由于水处理工程工艺流程复杂,设备先进、安装精度高,因此,对土建施工质量要求较为严格,在施工全过程中必须始终将水处理构筑物的工程质量作为主控点,确保满足水处理设备安装及工艺要求
本工程预留孔洞多、预埋管件多,且结构混凝土要求达到清水混凝土标准,因此,必须将模板方案做为重点,以确保混凝土结构成形质量及精度,为设备安装工程精度提供前提保障
2气候条件对总体施工安排影响大由于本工程所处区域属亚热带季风型湿润气候,具有四季分明,平均气温高,降雨量集中,雨量充沛等特点,对施工安排有一定影响,为此,总体施工部署必须充分考虑季节性施工措施,特别做好高温季节混凝土浇筑及养护措施及雨期降、排水及结构抗浮措施,保证各项施工任务的顺利完成
3施工交叉作业多由于污水处理厂工程是一项综合性较强的建设项目,具有结构型式多、施工层次多、交叉作业多等特点,工程在实施过程中,需要土建、设备、工艺等多个专业密切配合,因此,必须加强总体计划与协调,统筹安排各项目施工,合理组织各工序衔接;保证工程顺利实施
4施工安排1
1施工安排总体原则根据工程特点和各单位工程的相互位置关系,施工安排以污水厂水处理构筑物与厂外管线及泵站工程同时展开,平行施工,各单位工程根据工程规模、结构型式及工程量大小自行组织交叉或流水作业,通过形成有规模的平行施工
