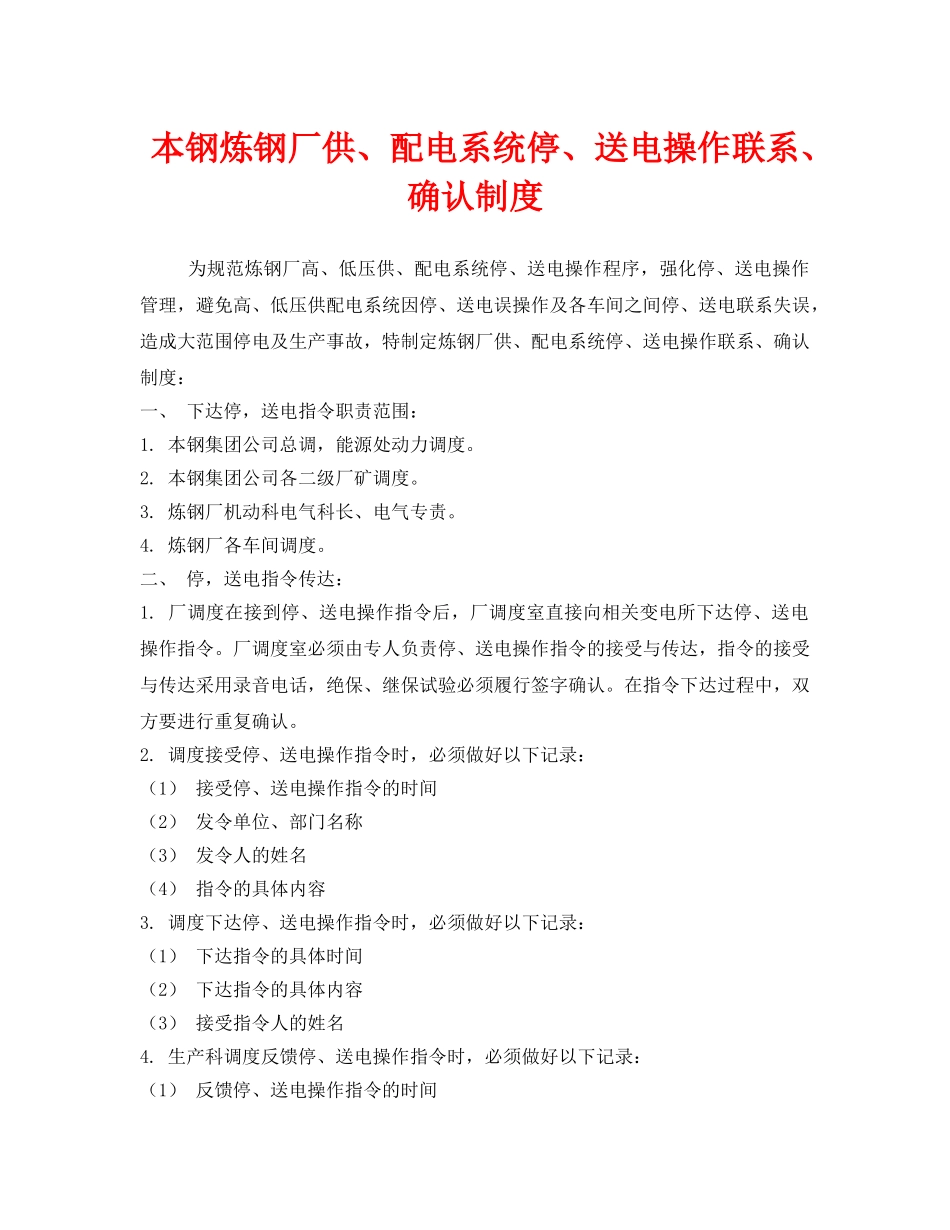

本钢炼钢厂供、配电系统停、送电操作联系、确认制度为规范炼钢厂高、低压供、配电系统停、送电操作程序,强化停、送电操作管理,避免高、低压供配电系统因停、送电误操作及各车间之间停、送电联系失误,造成大范围停电及生产事故,特制定炼钢厂供、配电系统停、送电操作联系、确认制度:一、下达停,送电指令职责范围:1
本钢集团公司总调,能源处动力调度
本钢集团公司各二级厂矿调度
炼钢厂机动科电气科长、电气专责
炼钢厂各车间调度
二、停,送电指令传达:1
厂调度在接到停、送电操作指令后,厂调度室直接向相关变电所下达停、送电操作指令
厂调度室必须由专人负责停、送电操作指令的接受与传达,指令的接受与传达采用录音电话,绝保、继保试验必须履行签字确认
在指令下达过程中,双方要进行重复确认
调度接受停、送电操作指令时,必须做好以下记录:(1)接受停、送电操作指令的时间(2)发令单位、部门名称(3)发令人的姓名(4)指令的具体内容3
调度下达停、送电操作指令时,必须做好以下记录:(1)下达指令的具体时间(2)下达指令的具体内容(3)接受指令人的姓名4
生产科调度反馈停、送电操作指令时,必须做好以下记录:(1)反馈停、送电操作指令的时间(2)反馈单位、部门名称(3)反馈对象的姓名(4)反馈的具体内容5

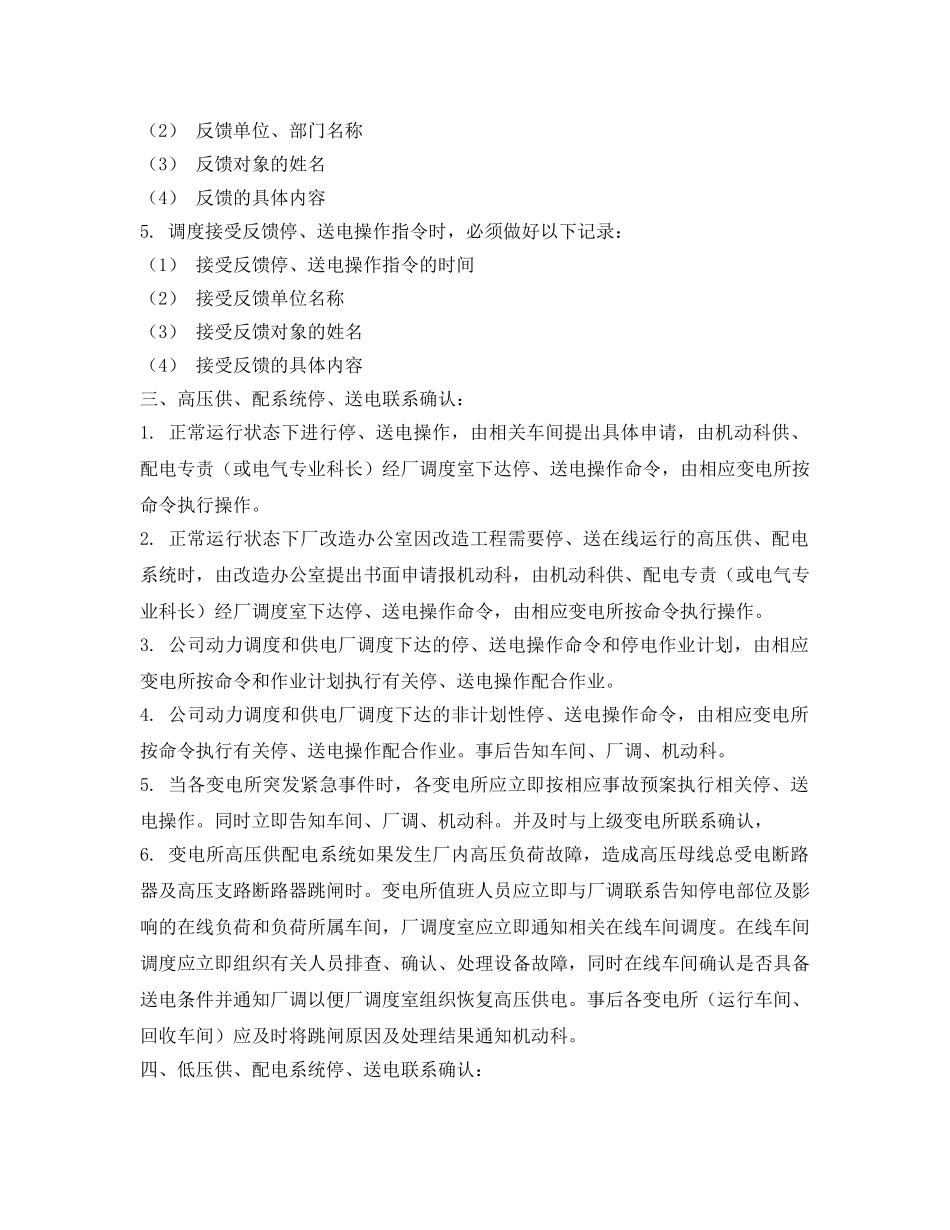

调度接受反馈停、送电操作指令时,必须做好以下记录:(1)接受反馈停、送电操作指令的时间(2)接受反馈单位名称(3)接受反馈对象的姓名(4)接受反馈的具体内容三、高压供、配系统停、送电联系确认:1
正常运行状态下进行停、送电操作,由相关车间提出具体申请,由机动科供、配电专责(或电气专业科长)经厂调度室下达停、送电操作命令,由相应变电所按命令执行操作
正常运行状态下厂改造办公室因改造工程需要停、送在线运行的高压供、配电系统时,由改造办公室提出书面申请报机动科,由机动科供、配电专责(或电气专业科长
