锅炉钢架安装安全技术交底记录为保证安装工程的施工质量,满足设计要求和工程需要,确保设备安全运行,保障人民生命和财产安全,施工时应按如下要求施工:1
施工项目的内容和工程量:主要是将2#锅炉安装工程的4片钢架就位到基础上
4片钢架的几何尺寸及重量(含顶板梁)分别为:Z5左→Z1左→Z1右→Z5右:(高×宽)42m×17m,重量70527
6kgZ6左→Z2左→Z2右→Z6右:(高×宽)42
51m×19
4m,重量71048
1kgZ7左→Z3左→Z3右→Z7右:(高×宽)42
51m×19
4m,重量73334
1kgZ8左→Z4左→Z4右→Z8右:(高×宽)42
51m×19
4m,重量64386
施工图纸解释:施工图纸:太原锅炉厂厂家提供的图纸、设备厂家说明书及连接图纸3
质量标准、保证质量的措施;检验、试验和质量检查验收评级依据:3
1《电力建设安全工作规程》(火力发电厂部分DL5009
1-2002);3
2《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5021
2-2009;3
3本标段施工组织总设计;3
4260吨汽车吊性能表;3
5我公司《设备吊装安全作业管理规定》(QB/DR10320-2009);3
6《工程建设安装工程起重施工规范》(HG20201-2000);3
7《电力建设安全健康与环境管理工作规定》
工程验收执行三级验收程序,加强班组自检、工地联检,保证三级验收一次合格
施工步骤、操作方法及安全要领:4
1施工步骤:技术交底工机具准备起吊绳捆绑、试吊检查提升作业找正就位清点、回收工器具(吊装结束)
2吊装前的检查工作及准备4
1检查起重机械及起重机具的规格和布置与吊装方案是否一致,起重机械及起重机具检查人员填写检查结论并签字(见附表1)

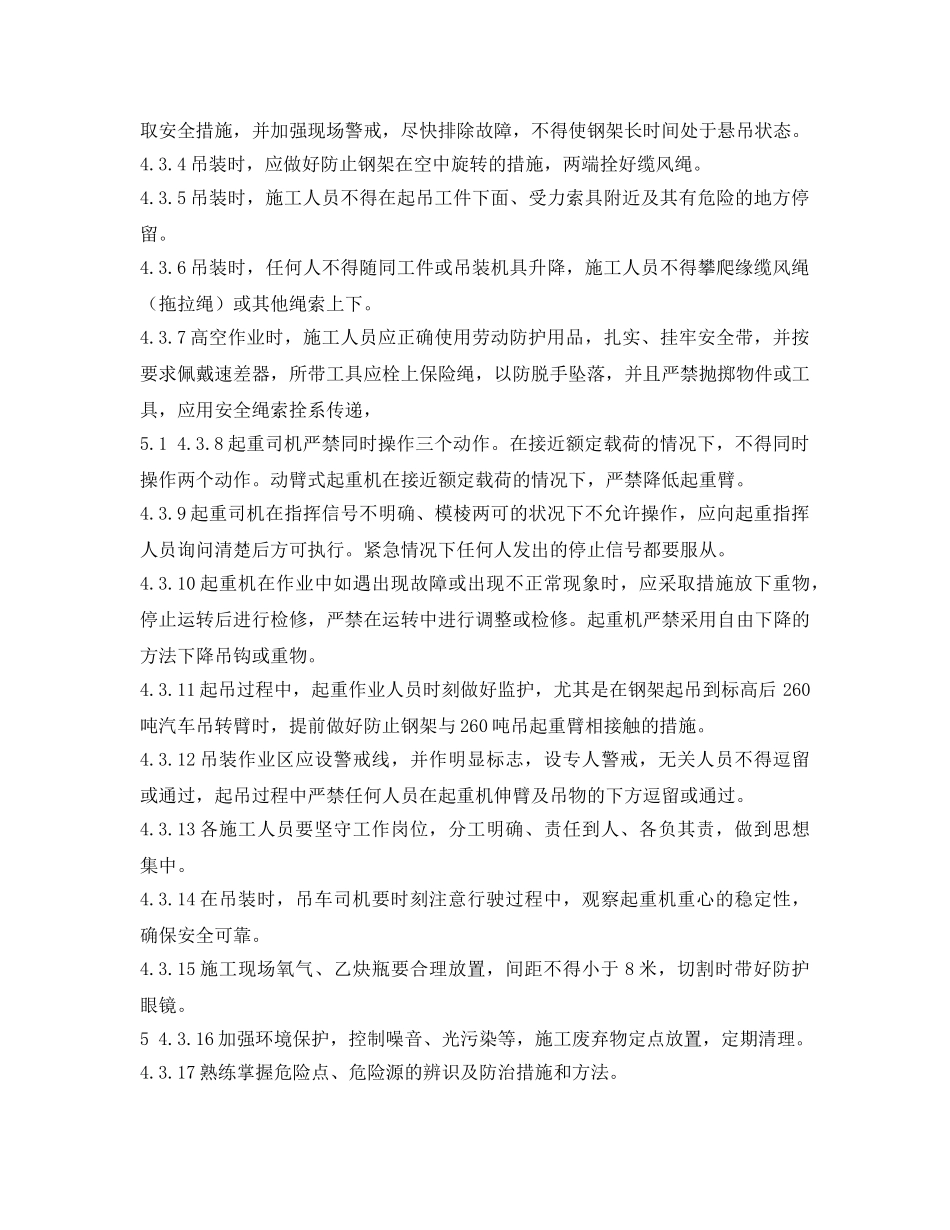

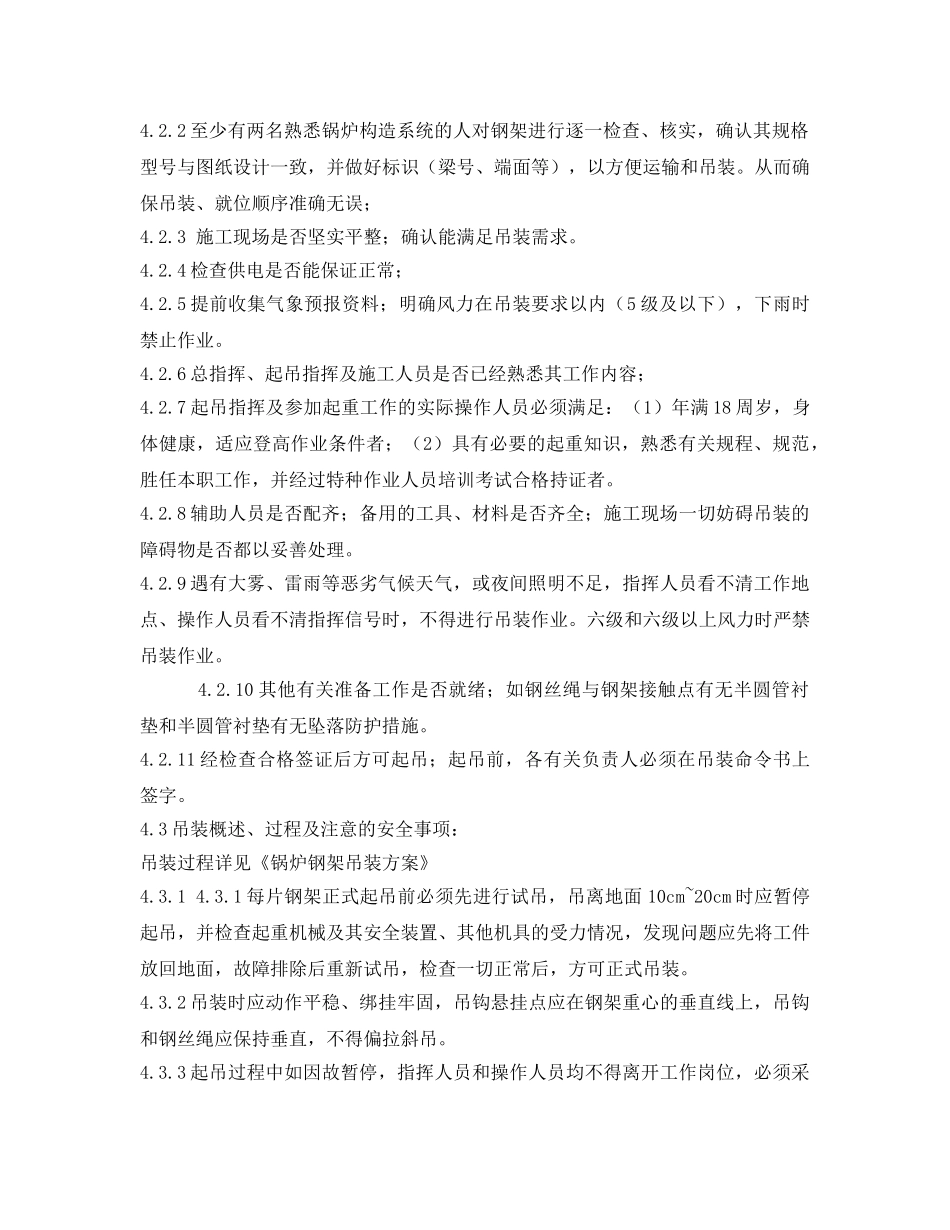

2至少有两名熟悉锅炉构造系统的人对钢架进行逐一检查、核实,确认其规格型号与图
