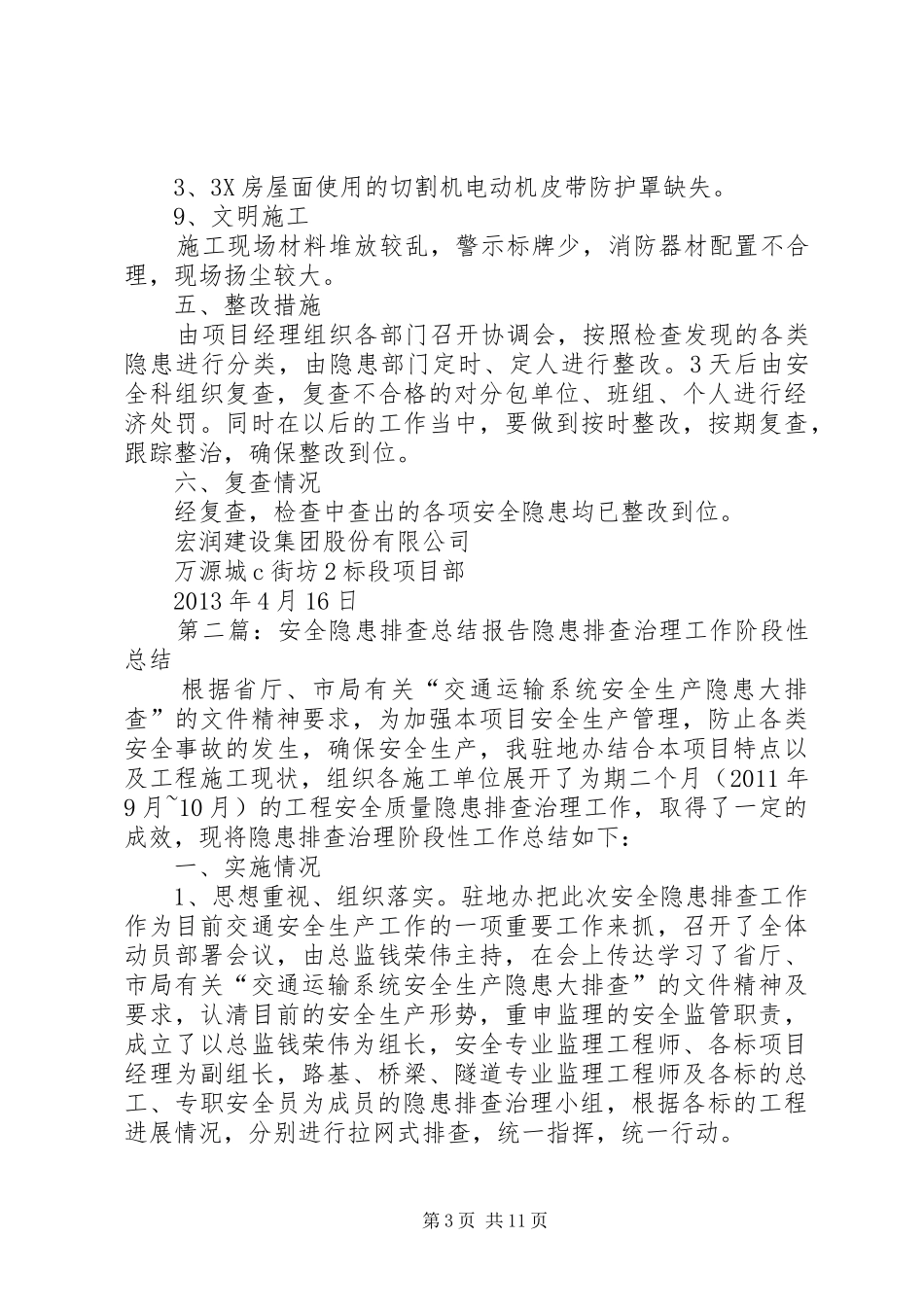

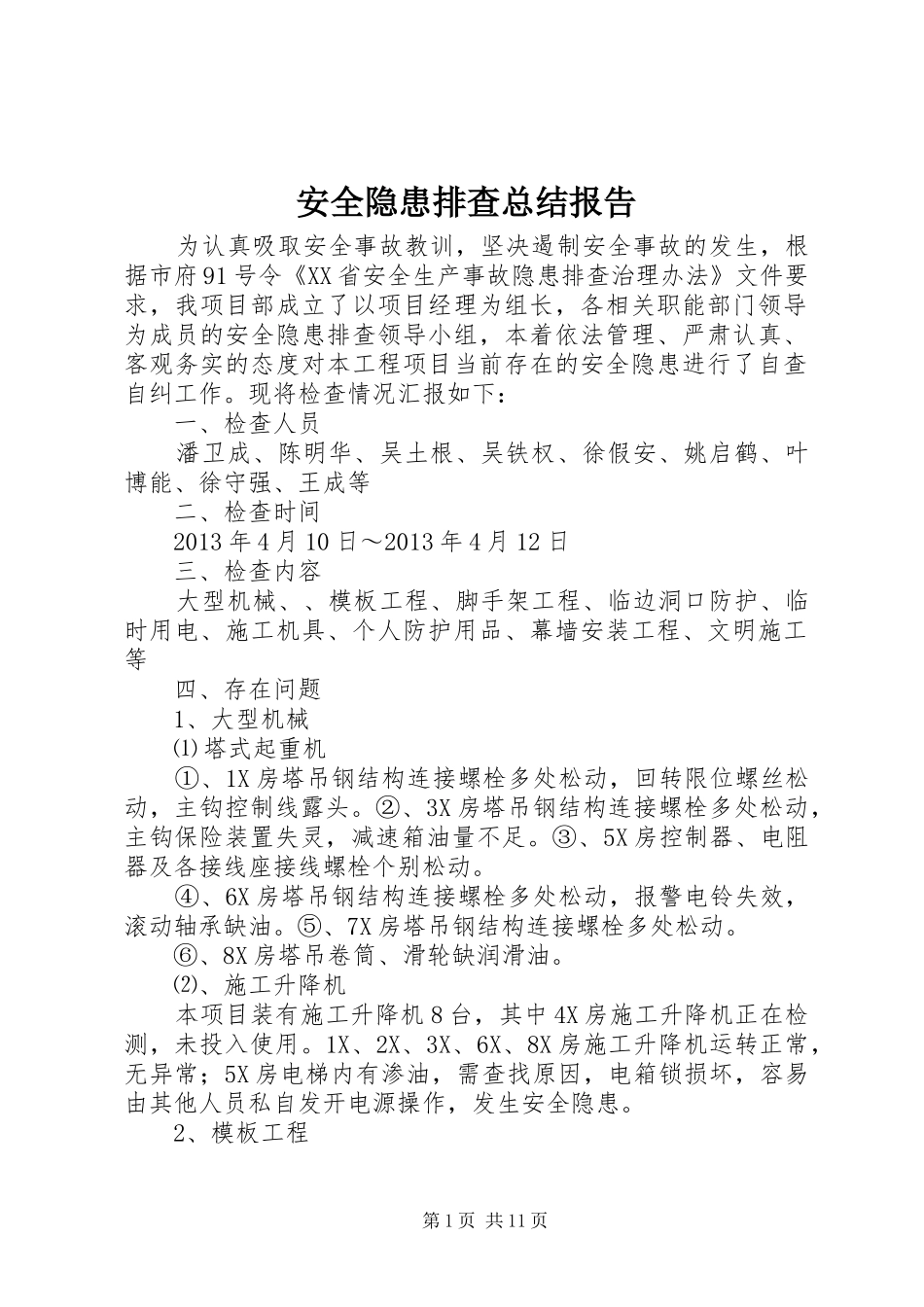

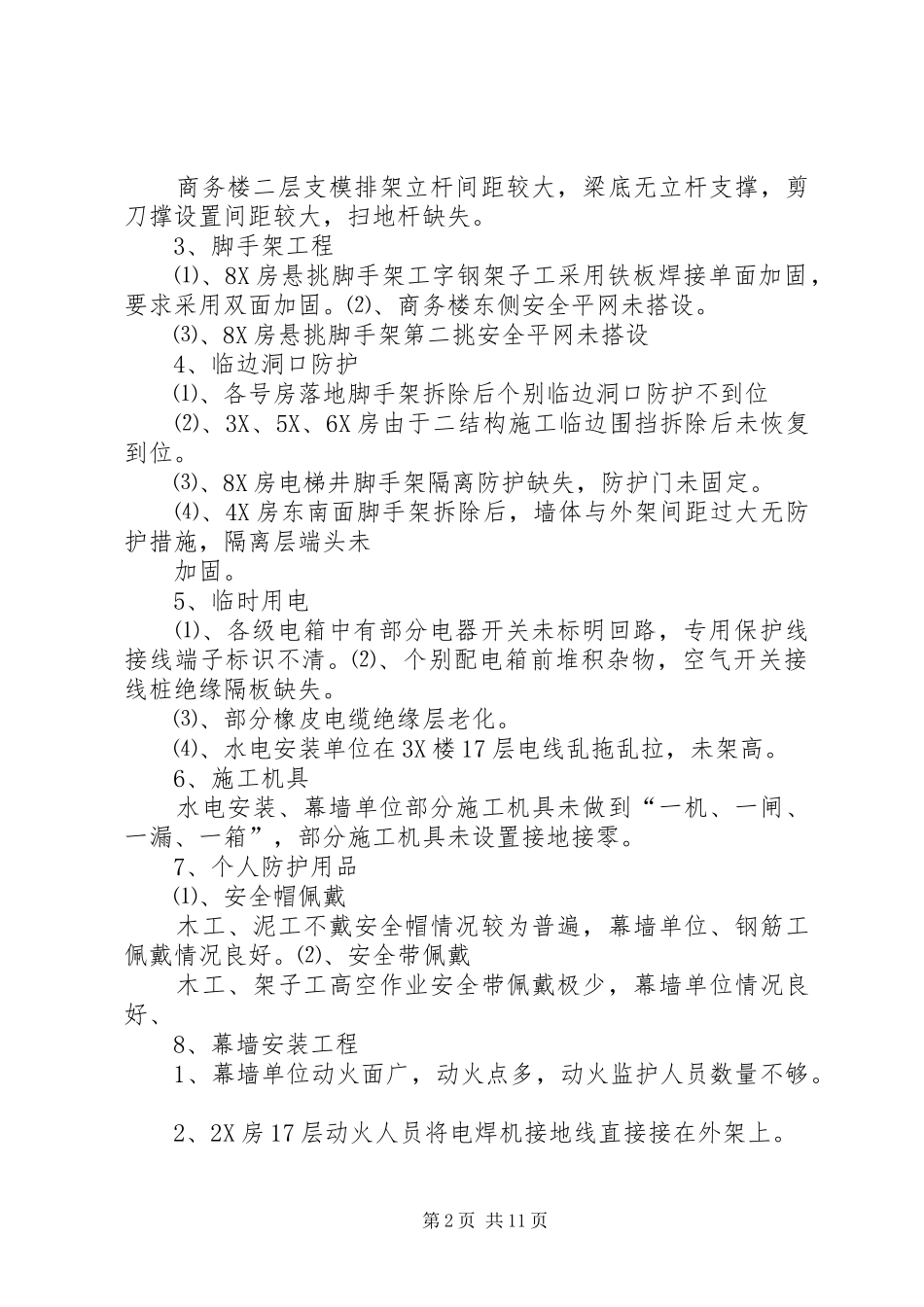

安全隐患排查总结报告为认真吸取安全事故教训,坚决遏制安全事故的发生,根据市府91号令《XX省安全生产事故隐患排查治理办法》文件要求,我项目部成立了以项目经理为组长,各相关职能部门领导为成员的安全隐患排查领导小组,本着依法管理、严肃认真、客观务实的态度对本工程项目当前存在的安全隐患进行了自查自纠工作。现将检查情况汇报如下:一、检查人员潘卫成、陈明华、吴土根、吴铁权、徐假安、姚启鹤、叶博能、徐守强、王成等二、检查时间2013年4月10日~2013年4月12日三、检查内容大型机械、、模板工程、脚手架工程、临边洞口防护、临时用电、施工机具、个人防护用品、幕墙安装工程、文明施工等四、存在问题1、大型机械⑴塔式起重机①、1X房塔吊钢结构连接螺栓多处松动,回转限位螺丝松动,主钩控制线露头。②、3X房塔吊钢结构连接螺栓多处松动,主钩保险装置失灵,减速箱油量不足。③、5X房控制器、电阻器及各接线座接线螺栓个别松动。④、6X房塔吊钢结构连接螺栓多处松动,报警电铃失效,滚动轴承缺油。⑤、7X房塔吊钢结构连接螺栓多处松动。⑥、8X房塔吊卷筒、滑轮缺润滑油。⑵、施工升降机本项目装有施工升降机8台,其中4X房施工升降机正在检测,未投入使用。1X、2X、3X、6X、8X房施工升降机运转正常,无异常;5X房电梯内有渗油,需查找原因,电箱锁损坏,容易由其他人员私自发开电源操作,发生安全隐患。2、模板工程第1页共11页商务楼二层支模排架立杆间距较大,梁底无立杆支撑,剪刀撑设置间距较大,扫地杆缺失。3、脚手架工程⑴、8X房悬挑脚手架工字钢架子工采用铁板焊接单面加固,要求采用双面加固。⑵、商务楼东侧安全平网未搭设。⑶、8X房悬挑脚手架第二挑安全平网未搭设4、临边洞口防护⑴、各号房落地脚手架拆除后个别临边洞口防护不到位⑵、3X、5X、6X房由于二结构施工临边围挡拆除后未恢复到位。⑶、8X房电梯井脚手架隔离防护缺失,防护门未固定。⑷、4X房东南面脚手架拆除后,墙体与外架间距过大无防护措施,隔离层端头未加固。5、临时用电⑴、各级电箱中有部分电器开关未标明回路,专用保护线接线端子标识不清。⑵、个别配电箱前堆积杂物,空气开关接线桩绝缘隔板缺失。⑶、部分橡皮电缆绝缘层老化。⑷、水电安装单位在3X楼17层电线乱拖乱拉,未架高。6、施工机具水电安装、幕墙单位部分施工机具未做到“一机、一闸、一漏、一箱”,部分施工机具未设置接地接零。7、个人防护用品⑴、安全帽佩戴木工、泥工不戴安全帽情况较为普遍,幕墙单位、钢筋工佩戴情况良好。⑵、安全带佩戴木工、架子工高空作业安全带佩戴极少,幕墙单位情况良好、8、幕墙安装工程1、幕墙单位动火面广,动火点多,动火监护人员数量不够。2、2X房17层动火人员将电焊机接地线直接接在外架上。第2页共11页3、3X房屋面使用的切割机电动机皮带防护罩缺失。9、文明施工施工现场材料堆放较乱,警示标牌少,消防器材配置不合理,现场扬尘较大。五、整改措施由项目经理组织各部门召开协调会,按照检查发现的各类隐患进行分类,由隐患部门定时、定人进行整改。3天后由安全科组织复查,复查不合格的对分包单位、班组、个人进行经济处罚。同时在以后的工作当中,要做到按时整改,按期复查,跟踪整治,确保整改到位。六、复查情况经复查,检查中查出的各项安全隐患均已整改到位。宏润建设集团股份有限公司万源城c街坊2标段项目部2013年4月16日第二篇:安全隐患排查总结报告隐患排查治理工作阶段性总结根据省厅、市局有关“交通运输系统安全生产隐患大排查”的文件精神要求,为加强本项目安全生产管理,防止各类安全事故的发生,确保安全生产,我驻地办结合本项目特点以及工程施工现状,组织各施工单位展开了为期二个月(2011年9月~10月)的工程安全质量隐患排查治理工作,取得了一定的成效,现将隐患排查治理阶段性工作总结如下:一、实施情况1、思想重视、组织落实。驻地办把此次安全隐患排查工作作为目前交通安全生产工作的一项重要工作来抓,召开了全体动员部署会议,由总监钱荣伟主持,在会上传达学习了省厅、市局有关“交通运输系统安全生产隐患大排查”的文件精神及要求,认清目前的安全生产形势...
