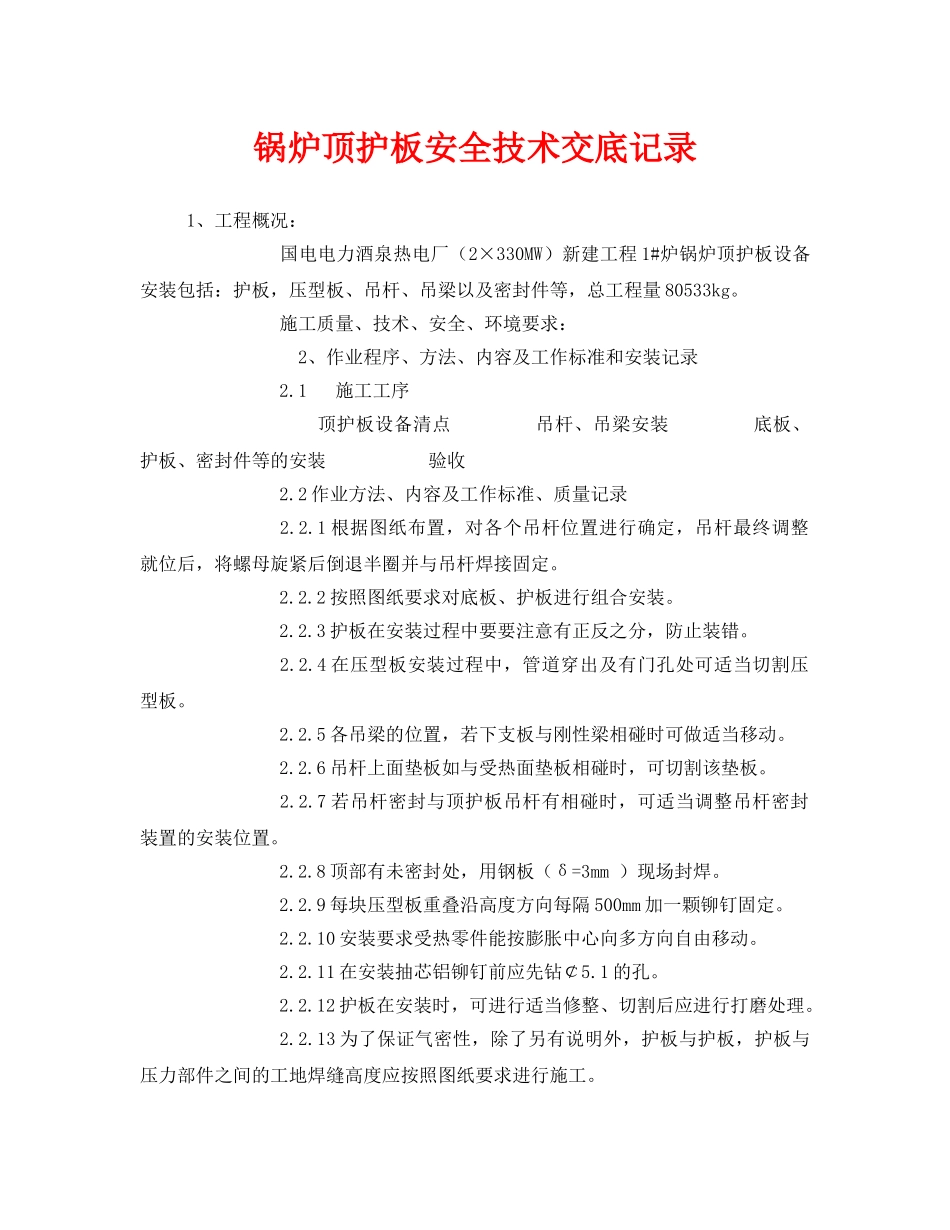

锅炉顶护板安全技术交底记录1、工程概况:国电电力酒泉热电厂(2×330MW)新建工程1#炉锅炉顶护板设备安装包括:护板,压型板、吊杆、吊梁以及密封件等,总工程量80533kg
施工质量、技术、安全、环境要求:2、作业程序、方法、内容及工作标准和安装记录2
1施工工序顶护板设备清点吊杆、吊梁安装底板、护板、密封件等的安装验收2
2作业方法、内容及工作标准、质量记录2
1根据图纸布置,对各个吊杆位置进行确定,吊杆最终调整就位后,将螺母旋紧后倒退半圈并与吊杆焊接固定
2按照图纸要求对底板、护板进行组合安装
3护板在安装过程中要要注意有正反之分,防止装错
4在压型板安装过程中,管道穿出及有门孔处可适当切割压型板
5各吊梁的位置,若下支板与刚性梁相碰时可做适当移动
6吊杆上面垫板如与受热面垫板相碰时,可切割该垫板
7若吊杆密封与顶护板吊杆有相碰时,可适当调整吊杆密封装置的安装位置
8顶部有未密封处,用钢板(δ=3mm)现场封焊
9每块压型板重叠沿高度方向每隔500mm加一颗铆钉固定
10安装要求受热零件能按膨胀中心向多方向自由移动
11在安装抽芯铝铆钉前应先钻¢5
12护板在安装时,可进行适当修整、切割后应进行打磨处理
13为了保证气密性,除了另有说明外,护板与护板,护板与压力部件之间的工地焊缝高度应按照图纸要求进行施工
14除侧面底板与前后底板连接处不焊外,其余连接处需对接焊,底板与刚性梁连接件相碰时切割底板并留出膨胀间隙
3主要质量控制标准2
1护板安装2
1护板几何尺寸偏差-6~0mm(边长L≤1m)、-8~0mm(L≤3m)、-10~0mm(L≤5m);2
2护板对角线偏差≤5mm(边长L≤2
5m)、≤8mm(L≤5
0m)、≤10mm
