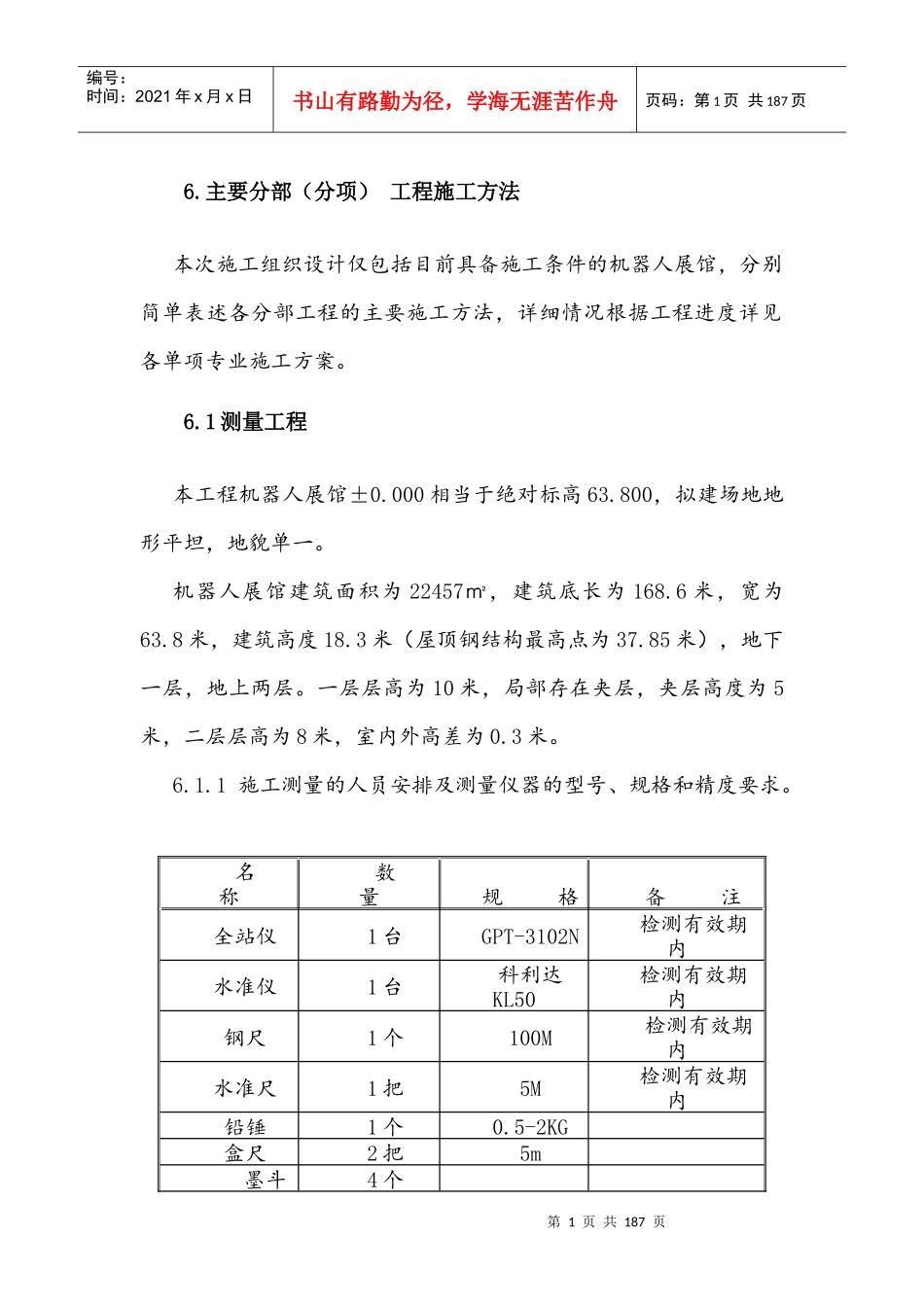

第1页共187页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共187页6.主要分部(分项)工程施工方法本次施工组织设计仅包括目前具备施工条件的机器人展馆,分别简单表述各分部工程的主要施工方法,详细情况根据工程进度详见各单项专业施工方案。6.1测量工程本工程机器人展馆±0.000相当于绝对标高63.800,拟建场地地形平坦,地貌单一。机器人展馆建筑面积为22457㎡,建筑底长为168.6米,宽为63.8米,建筑高度18.3米(屋顶钢结构最高点为37.85米),地下一层,地上两层。一层层高为10米,局部存在夹层,夹层高度为5米,二层层高为8米,室内外高差为0.3米。6.1.1施工测量的人员安排及测量仪器的型号、规格和精度要求。名称数量规格备注全站仪1台GPT-3102N检测有效期内水准仪1台科利达KL50检测有效期内钢尺1个100M检测有效期内水准尺1把5M检测有效期内铅锤1个0.5-2KG盒尺2把5m墨斗4个第2页共187页第1页共187页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共187页对讲机3个6.1.2测量依据业主提供的原始桩位,高程水准点,交桩时留下的相关原始资料;定位桩:1#X:44730.602Y:41563.5762#X:44750.801Y:41472.0133#X:44783.132Y:41364.9454#X:44855.064Y:41335.506水准点:A点H:62.733B点H:62.955机器人展馆施工图纸《工程测量规范》(GB50026-2007);《建筑变形测量规范》(JGJ8-2007)6.1.3水准点和坐标控制点的交接方法。根据业主单位提供的控制点,首先复核确认能够形成坐标系统,能够满足需要,然后办理交接手续,留有记录。6.1.4施测原则严格执行测量规范;遵守先整体后局部的工作程序,先确定平面第3页共187页第2页共187页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共187页控制网,后以控制网为依据,进行各局部轴线的定位放线。必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。定位工作执行自检、互检合格后再报检的工作制度。测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工、省时、省费用。明确为工程服务,按图施工,质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。6.1.5场区控制网的测设本工程将建立统一的平面控制网和高程控制网。平面控制网分为两级。第一级为长期保存的高精度整体控制网,第二级为配合各项工程施工的半永久性施工控制网。高程控制借用原始水准点BM1、BM2,建立场区附合水准网。相关技术指标分别按照国家一、二级级建筑方格网和三等水准测量的要求进行。原始红线桩,经校核无误后,以此为依据建立平面控制网。高精度平面整体控制网的布设。根据场区平面规划和业主提供的红线桩(1#、2#、3#、4#)为依据,采用场地坐标系,建立首级高精度平面整体控制网DEFG。平面控制网的精度设计。平面控制网的技术指标见下表:第4页共187页第3页共187页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共187页等级边长(m)测角中误差边长相对中误差相邻两点距离误差第一级100~300±51/40000±3mm第二级100~300±101/20000±3mm首级平面控制网的测设平面控制网测设在满足规划主要条件的前提下,根据红线桩1#和2#用坐标测量的方法,在2#点架设仪器,后视1#点,依次测设出D、E、F、G;并依次测量相邻两点的距离及∠D、∠2、∠E、∠F、∠G的角度值;根据观测数据对控制网进行严密平差;根据平差结果对桩点进行修正。如下图所示场区高程网的布设高程控制网根据业主提供的A、B两个高程控制点,采用三等附和水准测量的方法,将外侧水准点引测至场内适当地方建立高程控制网1#2#GDFE第5页共187页第4页共187页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共187页6.1.6控制点的固定和保护方法。控制网的精度保证的关键是其桩点的长久稳定性的保持。因此、桩位必须用混凝土保护,砌砖维护,并用红油漆作好测量标记(详见下图)。水准点选取在土质坚硬,便于长期保存和使用方便的地方。墙水准点应选设在稳定的建筑物上,点位应位于便于寻找、保存和引测。6.1.7施工测量控制...
