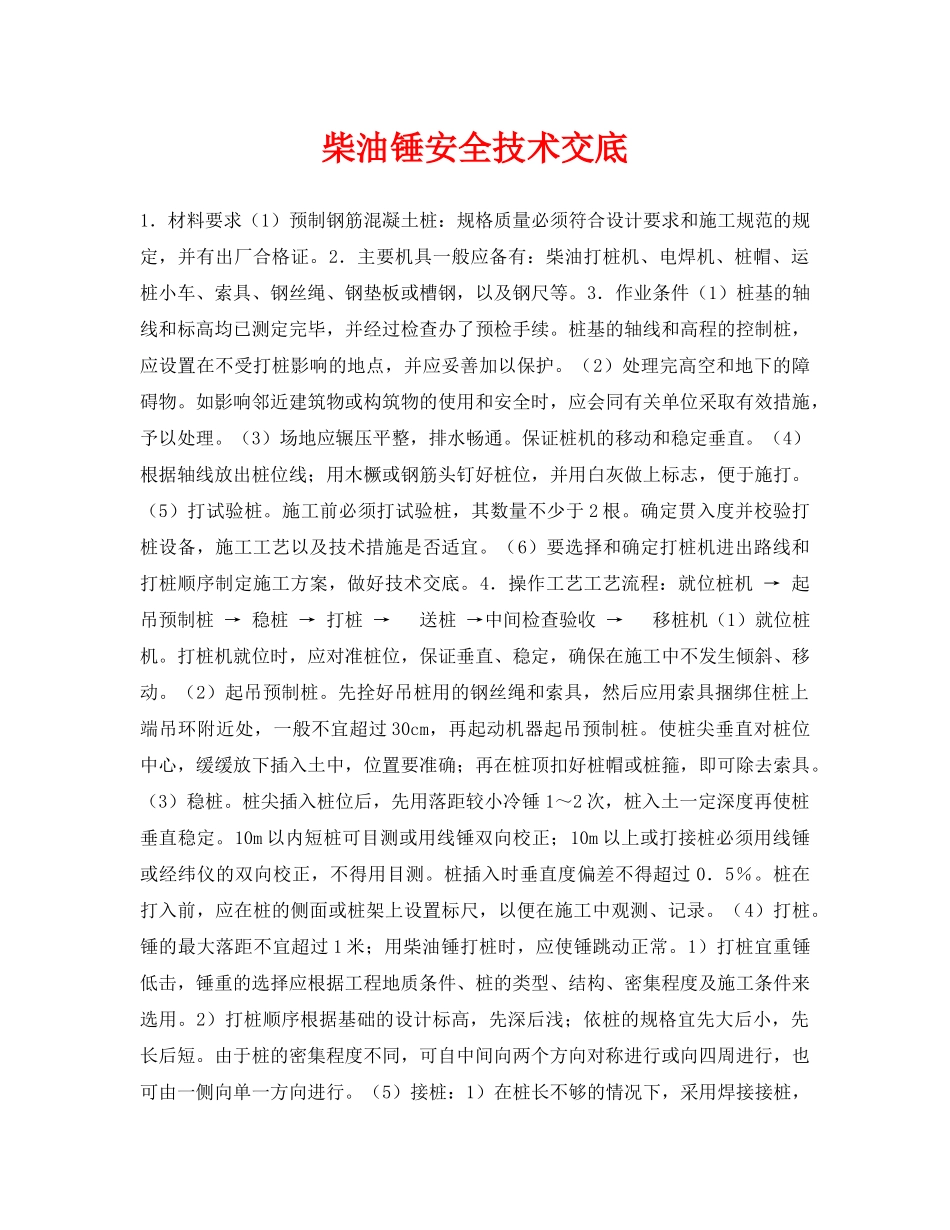

柴油锤安全技术交底1.材料要求(1)预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证
2.主要机具一般应备有:柴油打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢,以及钢尺等
3.作业条件(1)桩基的轴线和标高均已测定完毕,并经过检查办了预检手续
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护
(2)处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用和安全时,应会同有关单位采取有效措施,予以处理
(3)场地应辗压平整,排水畅通
保证桩机的移动和稳定垂直
(4)根据轴线放出桩位线;用木橛或钢筋头钉好桩位,并用白灰做上标志,便于施打
(5)打试验桩
施工前必须打试验桩,其数量不少于2根
确定贯入度并校验打桩设备,施工工艺以及技术措施是否适宜
(6)要选择和确定打桩机进出路线和打桩顺序制定施工方案,做好技术交底
4.操作工艺工艺流程:就位桩机→起吊预制桩→稳桩→打桩→送桩→中间检查验收→移桩机(1)就位桩机
打桩机就位时,应对准桩位,保证垂直、稳定,确保在施工中不发生倾斜、移动
(2)起吊预制桩
先拴好吊桩用的钢丝绳和索具,然后应用索具捆绑住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩
使桩尖垂直对桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具
桩尖插入桩位后,先用落距较小冷锤1~2次,桩入土一定深度再使桩垂直稳定
10m以内短桩可目测或用线锤双向校正;10m以上或打接桩必须用线锤或经纬仪的双向校正,不得用目测
桩插入时垂直度偏差不得超过0.5%
桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录
锤的最大落距不宜超过1米;用柴油锤打桩时,应使锤跳动正常

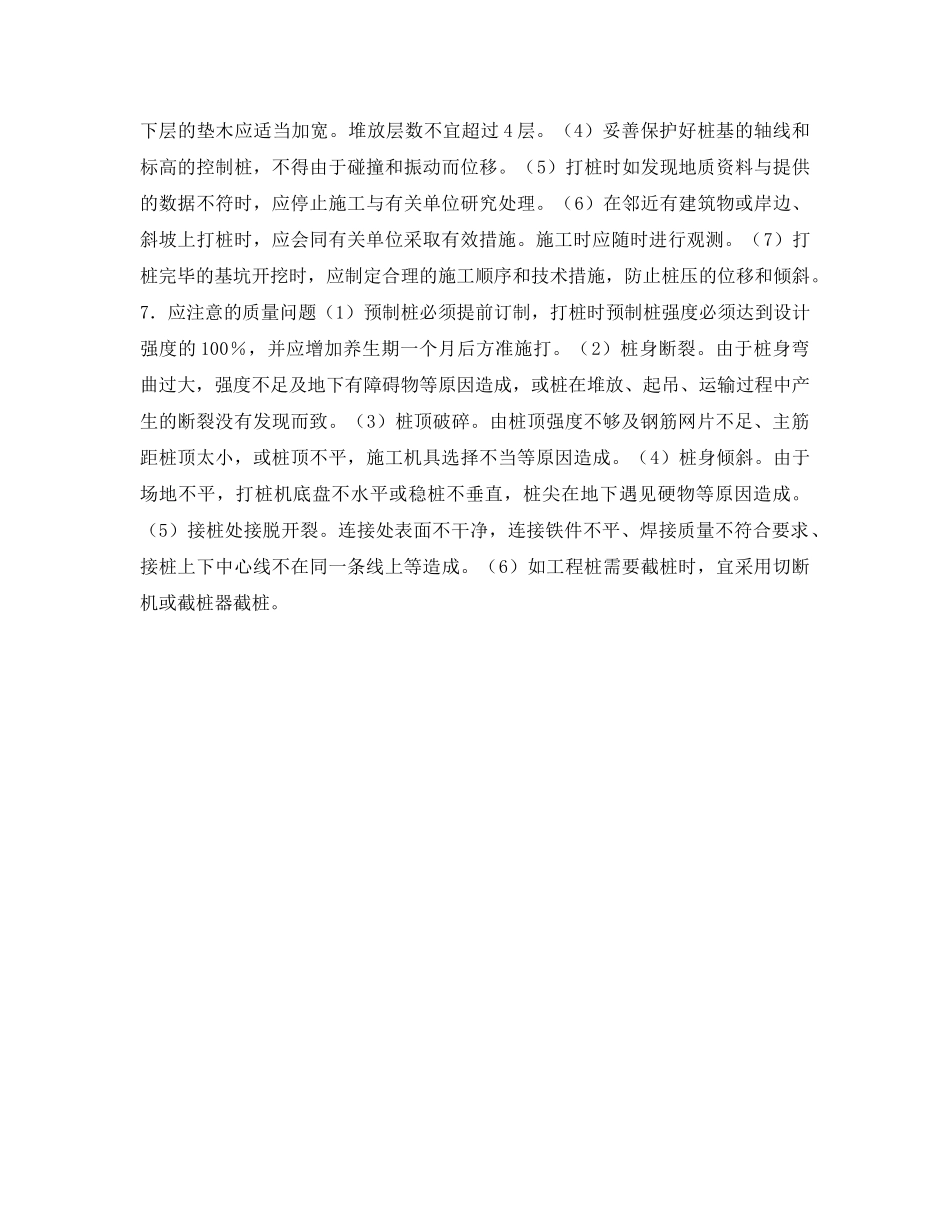

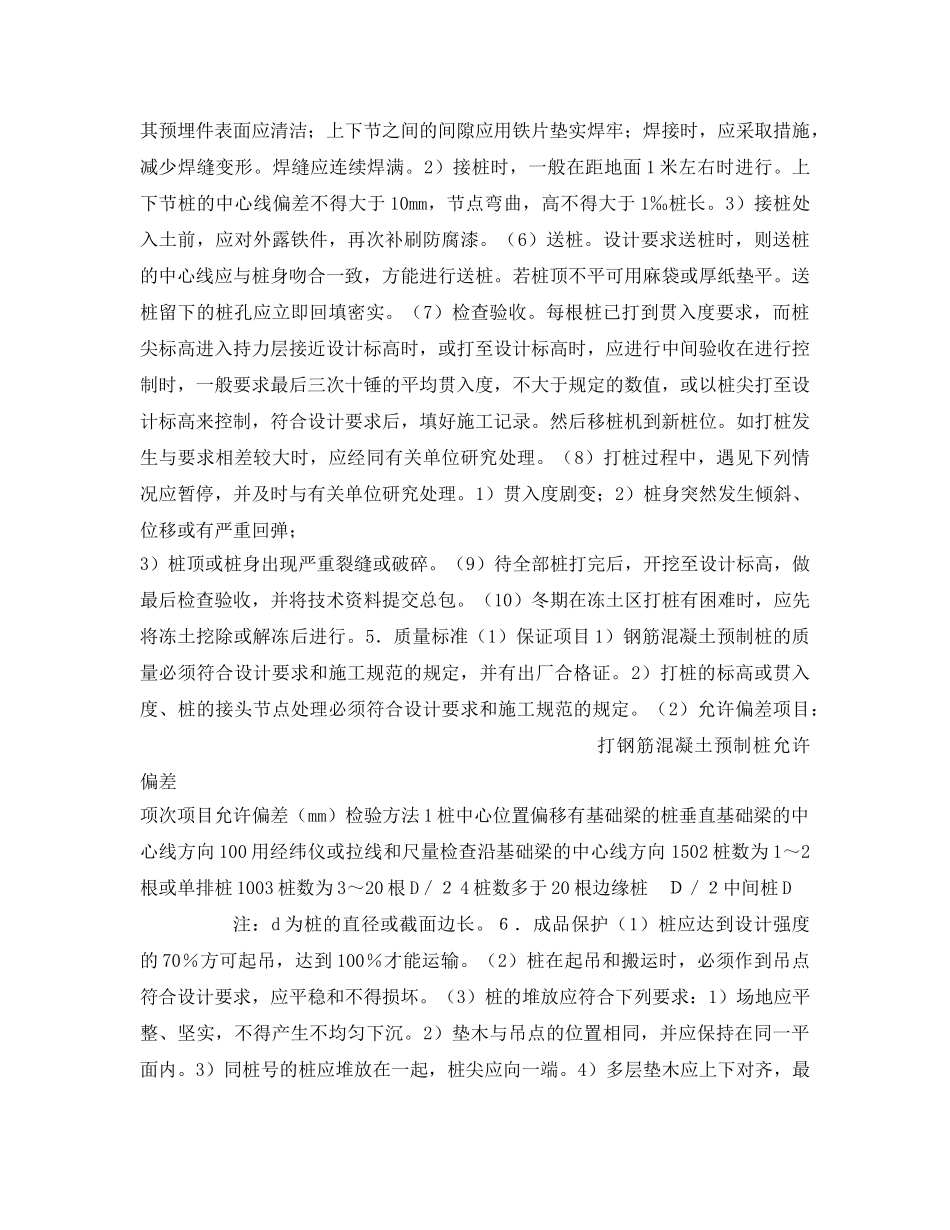

1)打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施
