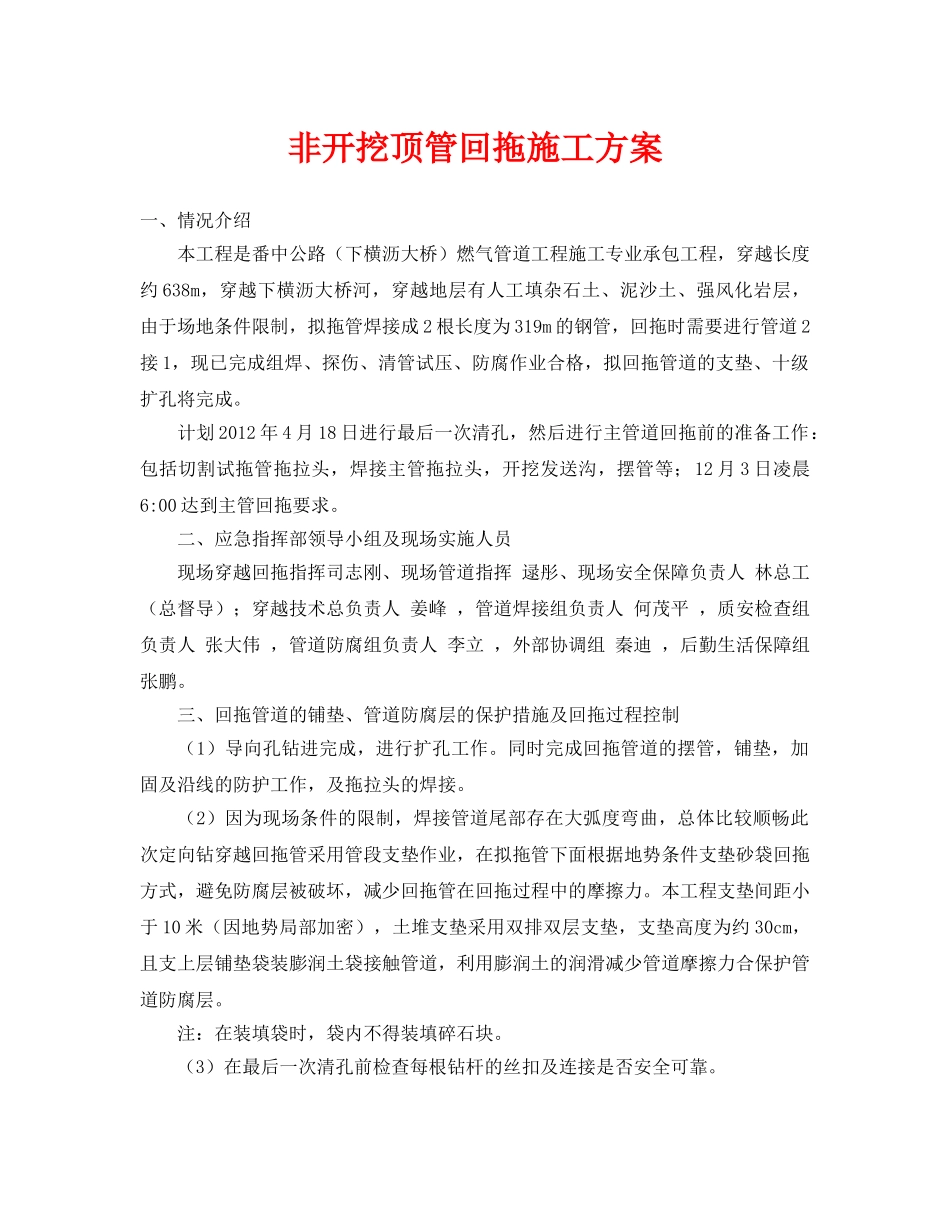

非开挖顶管回拖施工方案一、情况介绍本工程是番中公路(下横沥大桥)燃气管道工程施工专业承包工程,穿越长度约638m,穿越下横沥大桥河,穿越地层有人工填杂石土、泥沙土、强风化岩层,由于场地条件限制,拟拖管焊接成2根长度为319m的钢管,回拖时需要进行管道2接1,现已完成组焊、探伤、清管试压、防腐作业合格,拟回拖管道的支垫、十级扩孔将完成
计划2012年4月18日进行最后一次清孔,然后进行主管道回拖前的准备工作:包括切割试拖管拖拉头,焊接主管拖拉头,开挖发送沟,摆管等;12月3日凌晨6:00达到主管回拖要求
二、应急指挥部领导小组及现场实施人员现场穿越回拖指挥司志刚、现场管道指挥逯彤、现场安全保障负责人林总工(总督导);穿越技术总负责人姜峰,管道焊接组负责人何茂平,质安检查组负责人张大伟,管道防腐组负责人李立,外部协调组秦迪,后勤生活保障组张鹏
三、回拖管道的铺垫、管道防腐层的保护措施及回拖过程控制(1)导向孔钻进完成,进行扩孔工作
同时完成回拖管道的摆管,铺垫,加固及沿线的防护工作,及拖拉头的焊接
(2)因为现场条件的限制,焊接管道尾部存在大弧度弯曲,总体比较顺畅此次定向钻穿越回拖管采用管段支垫作业,在拟拖管下面根据地势条件支垫砂袋回拖方式,避免防腐层被破坏,减少回拖管在回拖过程中的摩擦力
本工程支垫间距小于10米(因地势局部加密),土堆支垫采用双排双层支垫,支垫高度为约30cm,且支上层铺垫袋装膨润土袋接触管道,利用膨润土的润滑减少管道摩擦力合保护管道防腐层
注:在装填袋时,袋内不得装填碎石块
(3)在最后一次清孔前检查每根钻杆的丝扣及连接是否安全可靠
(4)当扩孔完成后,装上扩孔器、万向旋转接头、“U”型环,即将Φ650的扩孔器与外径Φ406

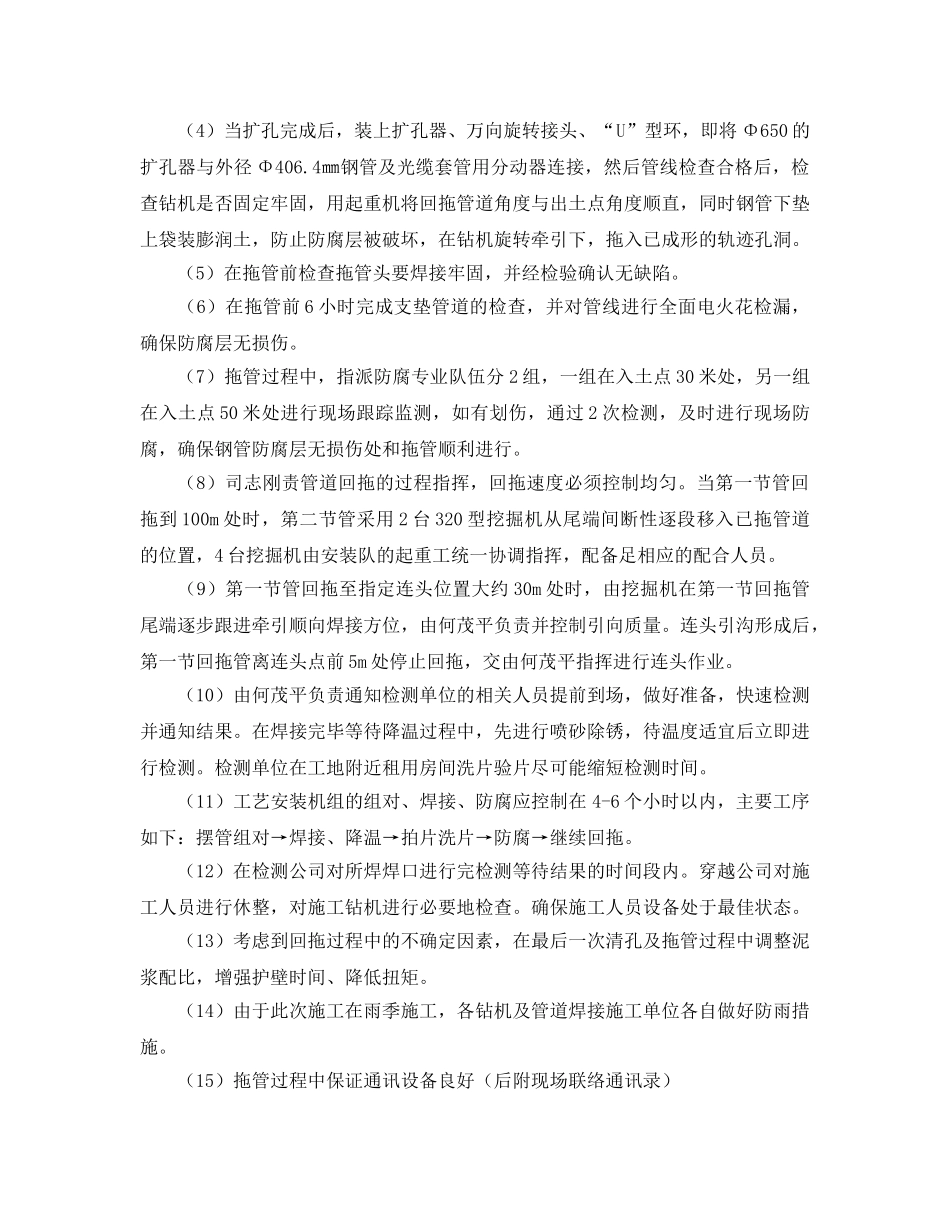

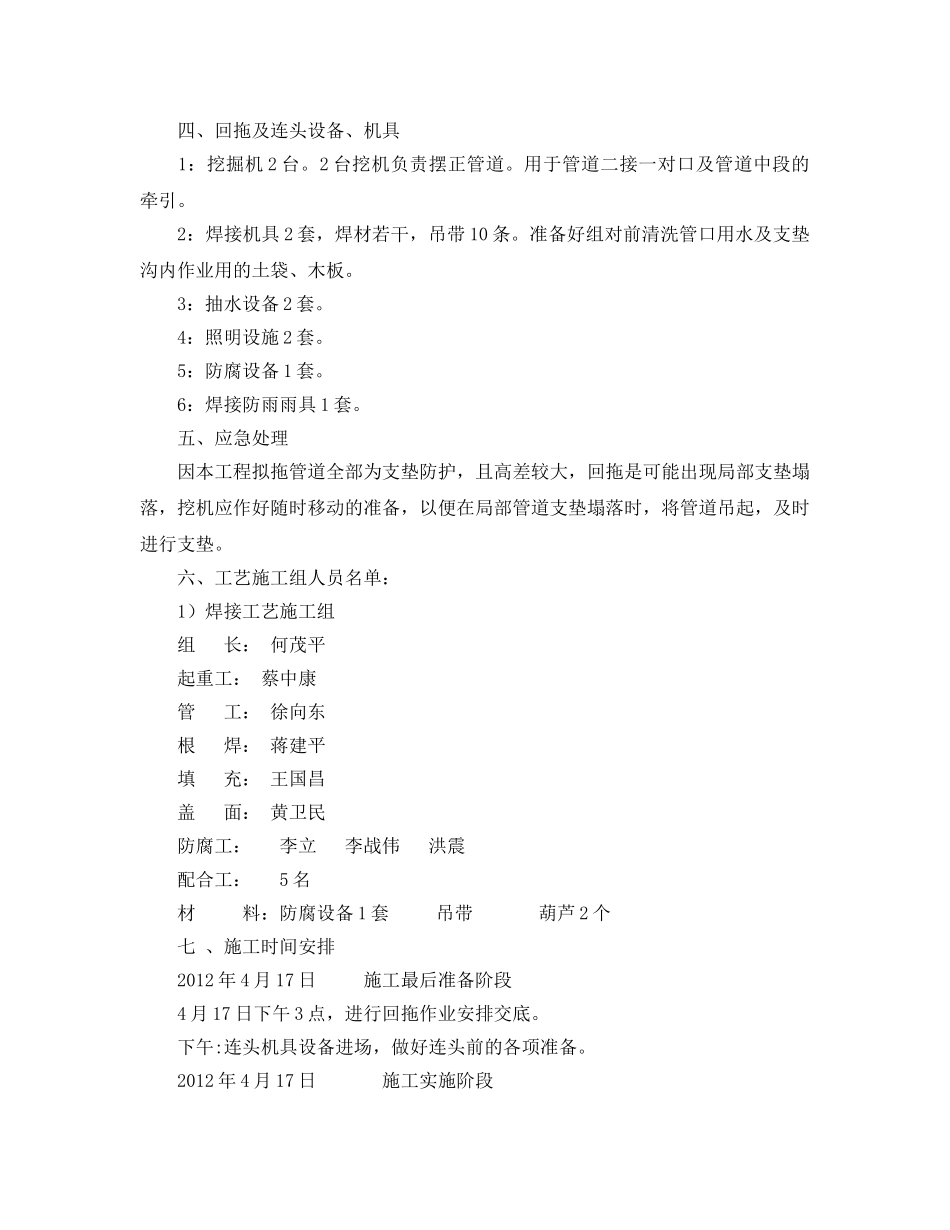

4㎜钢管及光缆套管用分动器连接,然后管线检查合格后,检查钻机是否固定牢固,用起重机将回拖管道角度与出土点角度顺直,同时钢管下垫上袋装
