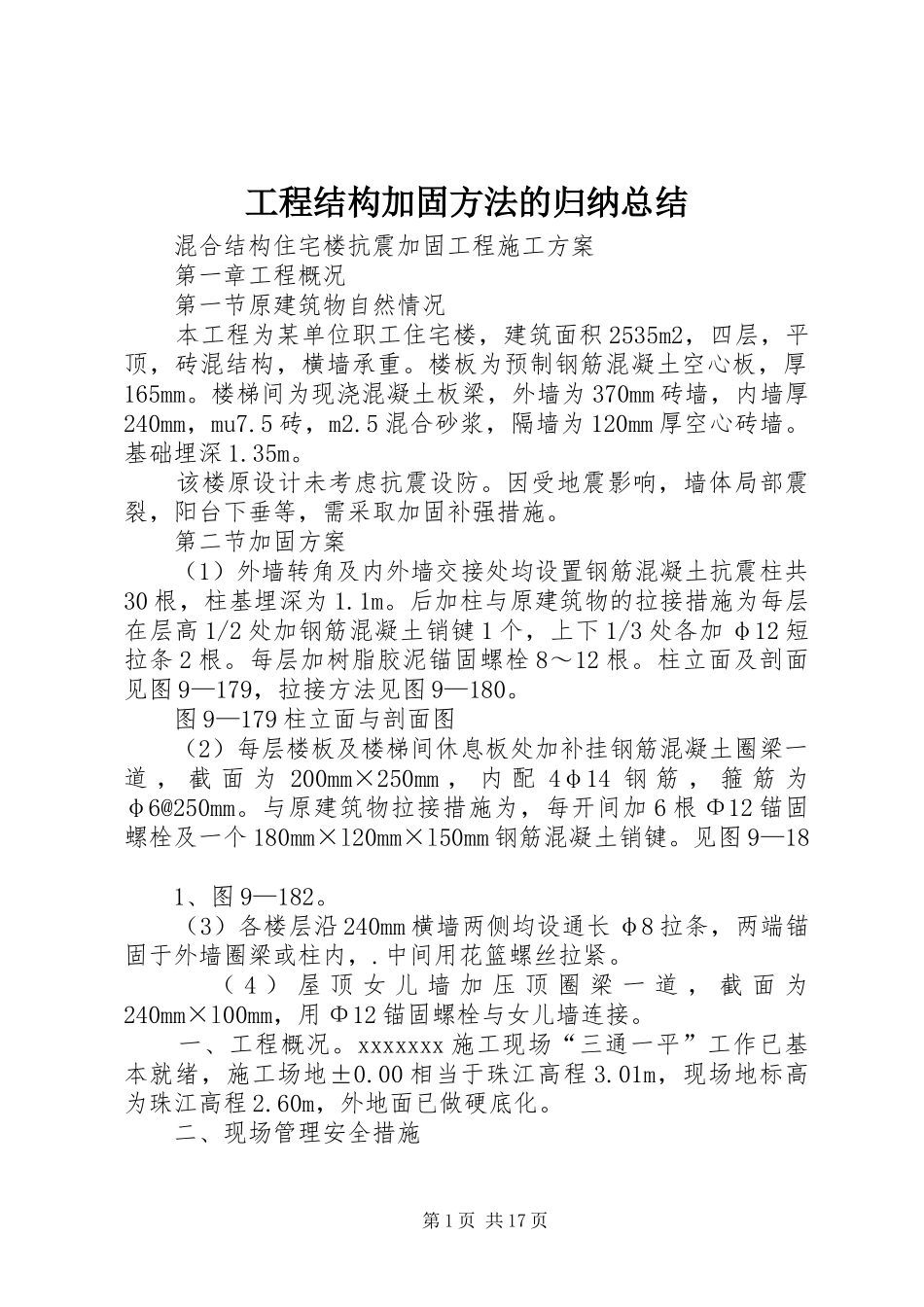

工程结构加固方法的归纳总结混合结构住宅楼抗震加固工程施工方案第一章工程概况第一节原建筑物自然情况本工程为某单位职工住宅楼,建筑面积2535m2,四层,平顶,砖混结构,横墙承重
楼板为预制钢筋混凝土空心板,厚165mm
楼梯间为现浇混凝土板梁,外墙为370mm砖墙,内墙厚240mm,mu7
5混合砂浆,隔墙为120mm厚空心砖墙
该楼原设计未考虑抗震设防
因受地震影响,墙体局部震裂,阳台下垂等,需采取加固补强措施
第二节加固方案(1)外墙转角及内外墙交接处均设置钢筋混凝土抗震柱共30根,柱基埋深为1
后加柱与原建筑物的拉接措施为每层在层高1/2处加钢筋混凝土销键1个,上下1/3处各加φ12短拉条2根
每层加树脂胶泥锚固螺栓8~12根
柱立面及剖面见图9—179,拉接方法见图9—180
图9—179柱立面与剖面图(2)每层楼板及楼梯间休息板处加补挂钢筋混凝土圈梁一道,截面为200mm×250mm,内配4φ14钢筋,箍筋为φ6@250mm
与原建筑物拉接措施为,每开间加6根Φ12锚固螺栓及一个180mm×l20mm×l50mm钢筋混凝土销键
见图9—181、图9—182
(3)各楼层沿240mm横墙两侧均设通长φ8拉条,两端锚固于外墙圈梁或柱内,
中间用花篮螺丝拉紧
(4)屋顶女儿墙加压顶圈梁一道,截面为240mm×l00mm,用Φ12锚固螺栓与女儿墙连接
