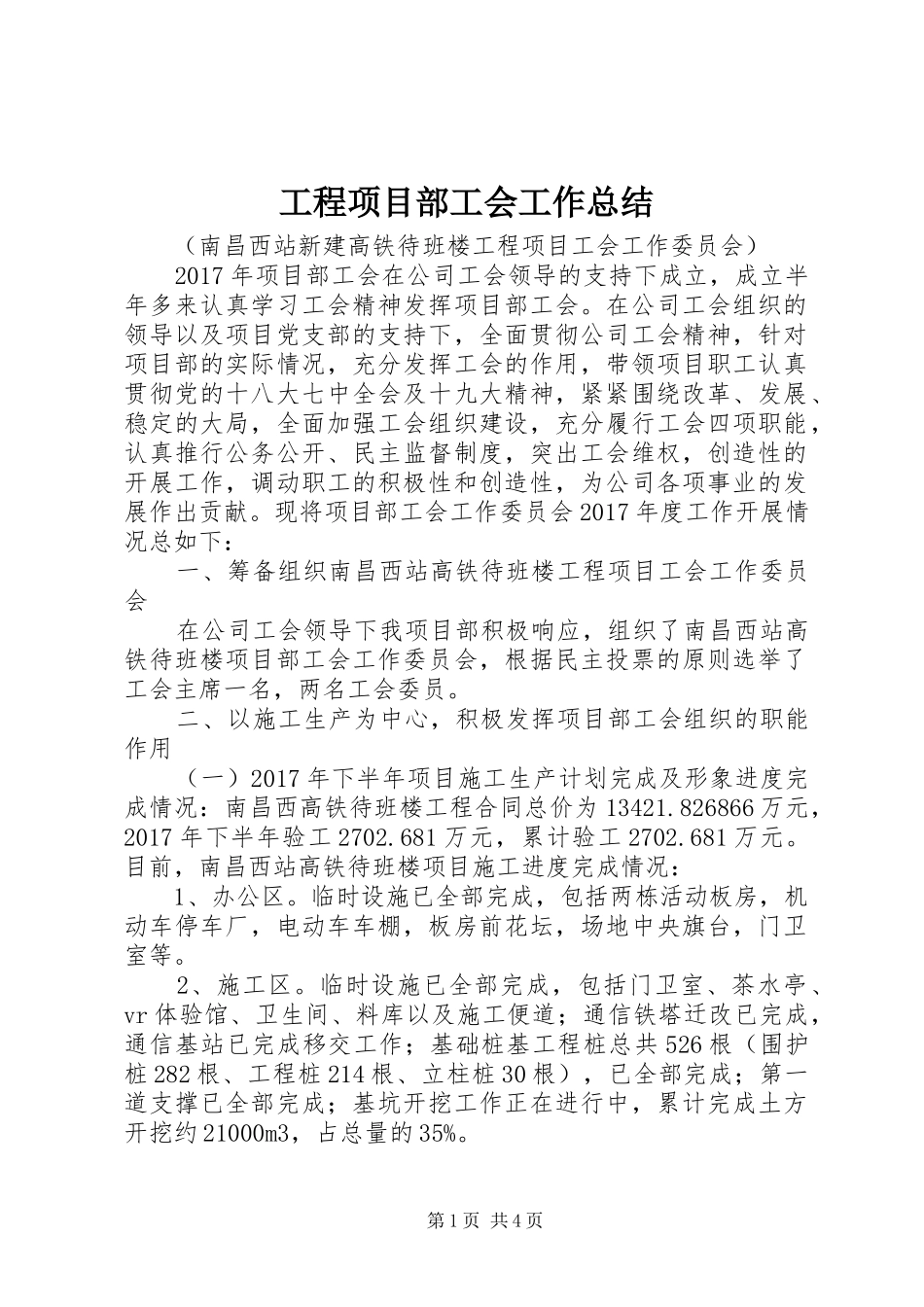

工程项目部工会工作总结(南昌西站新建高铁待班楼工程项目工会工作委员会)2017年项目部工会在公司工会领导的支持下成立,成立半年多来认真学习工会精神发挥项目部工会
在公司工会组织的领导以及项目党支部的支持下,全面贯彻公司工会精神,针对项目部的实际情况,充分发挥工会的作用,带领项目职工认真贯彻党的十八大七中全会及十九大精神,紧紧围绕改革、发展、稳定的大局,全面加强工会组织建设,充分履行工会四项职能,认真推行公务公开、民主监督制度,突出工会维权,创造性的开展工作,调动职工的积极性和创造性,为公司各项事业的发展作出贡献
现将项目部工会工作委员会2017年度工作开展情况总如下:一、筹备组织南昌西站高铁待班楼工程项目工会工作委员会在公司工会领导下我项目部积极响应,组织了南昌西站高铁待班楼项目部工会工作委员会,根据民主投票的原则选举了工会主席一名,两名工会委员

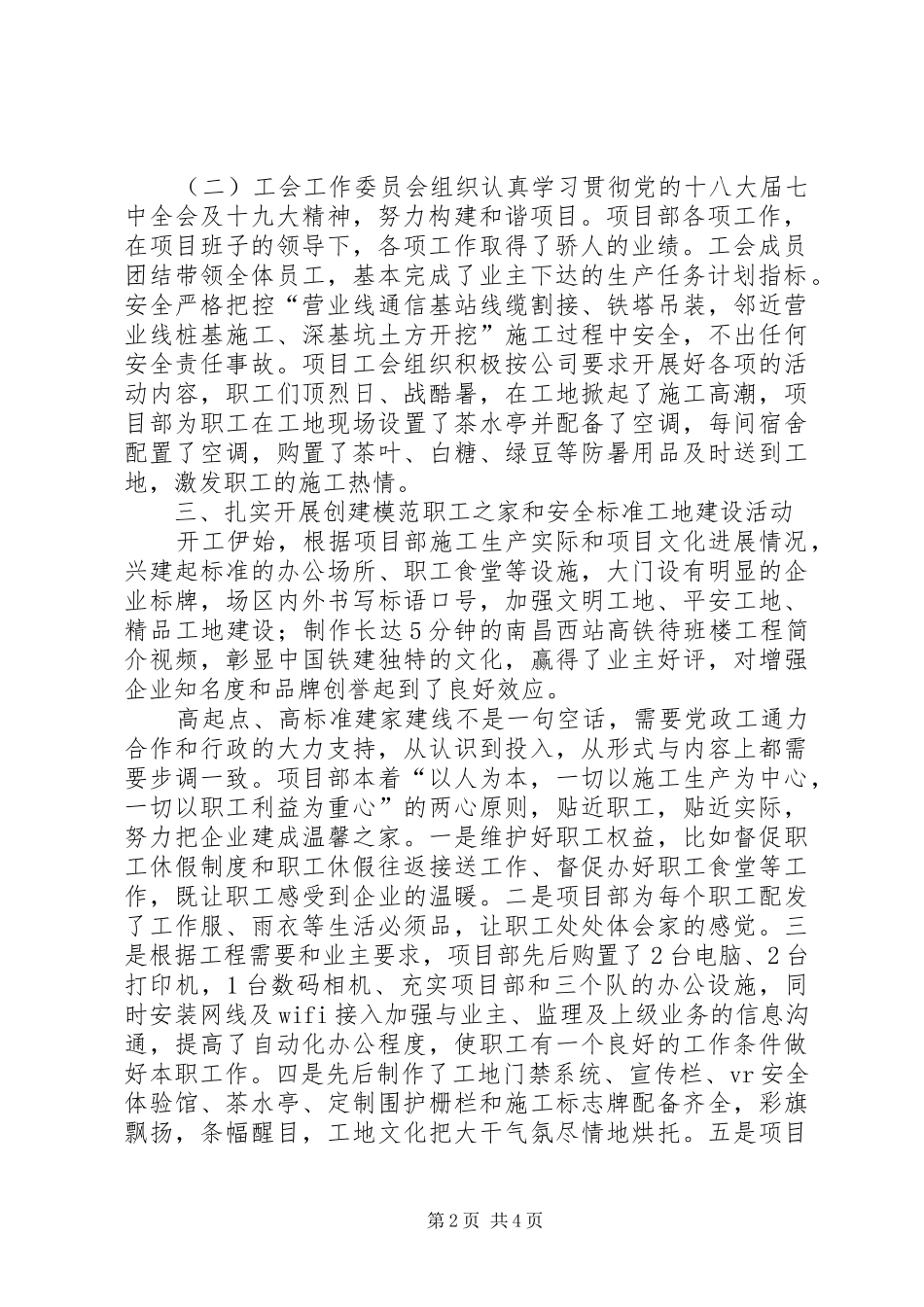

二、以施工生产为中心,积极发挥项目部工会组织的职能作用(一)2017年下半年项目施工生产计划完成及形象进度完成情况:南昌西高铁待班楼工程合同总价为13421
826866万元,2017年下半年验工2702
681万元,累计验工2702
目前,南昌西站高铁待班楼项目施工进度完成情况:1、办公区
临时设施已全部完成,包括两栋活动板房,机动车停车厂,电动车车棚,板房前花坛,场地中央旗台,门卫室等
临时设施已全部完成,包括门卫室、茶水亭、vr体验馆、卫生间、料库以及施工便道;通信铁塔迁改已完成,通信基站已完成移交工作;基础桩基工程桩总共526根(围护桩282根、工程桩214根、立柱桩30根),已全部完成;第一道支撑已全部完成;基坑开挖工作正在进行中,累计完成土方开挖约21000m3,占总量的35%

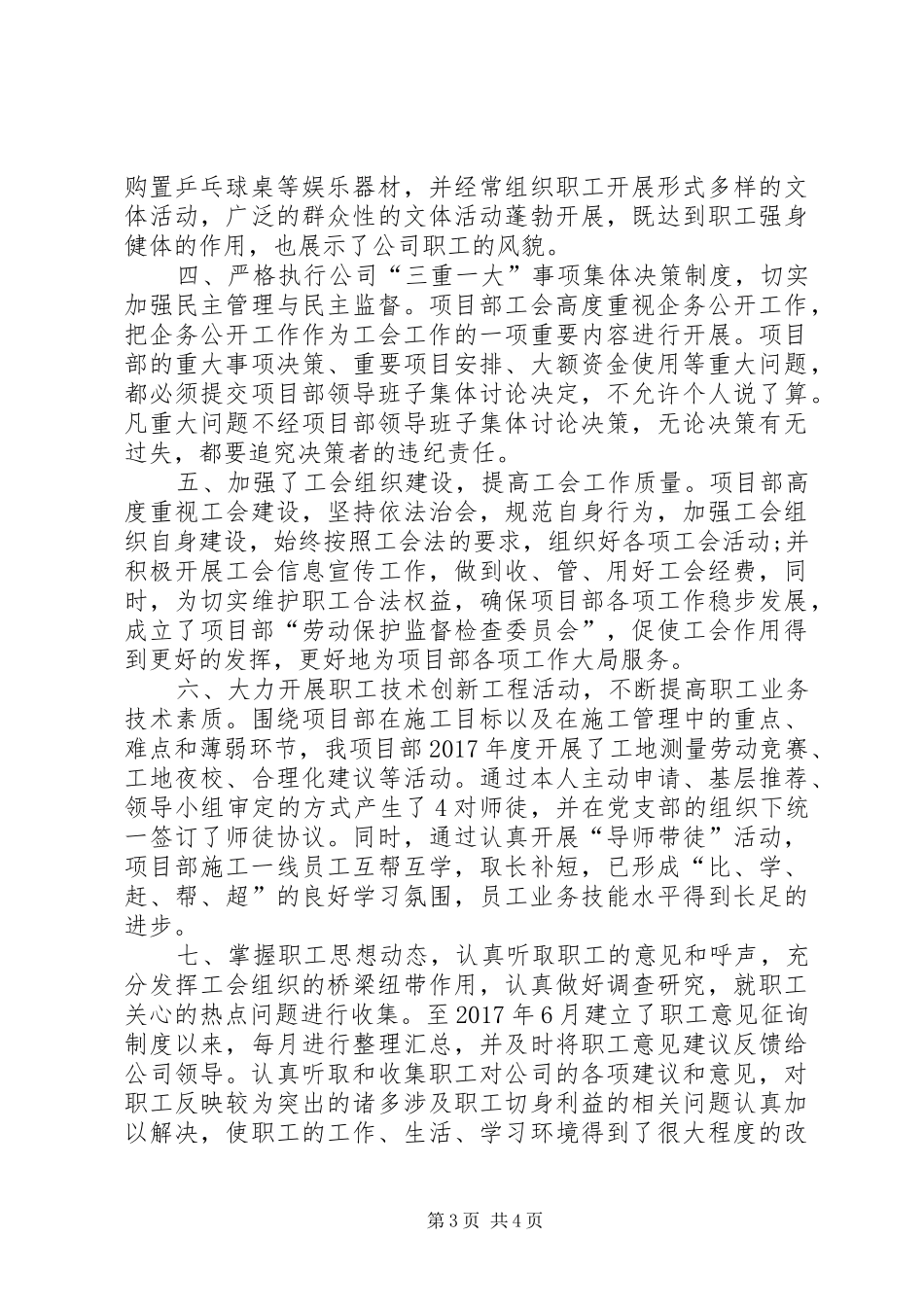

第1页共4页(二)工会工作委员会组织认真学习贯彻党的十八大届七中全会及十九大精神,努力构建和谐项目
项目部各项工作,在
