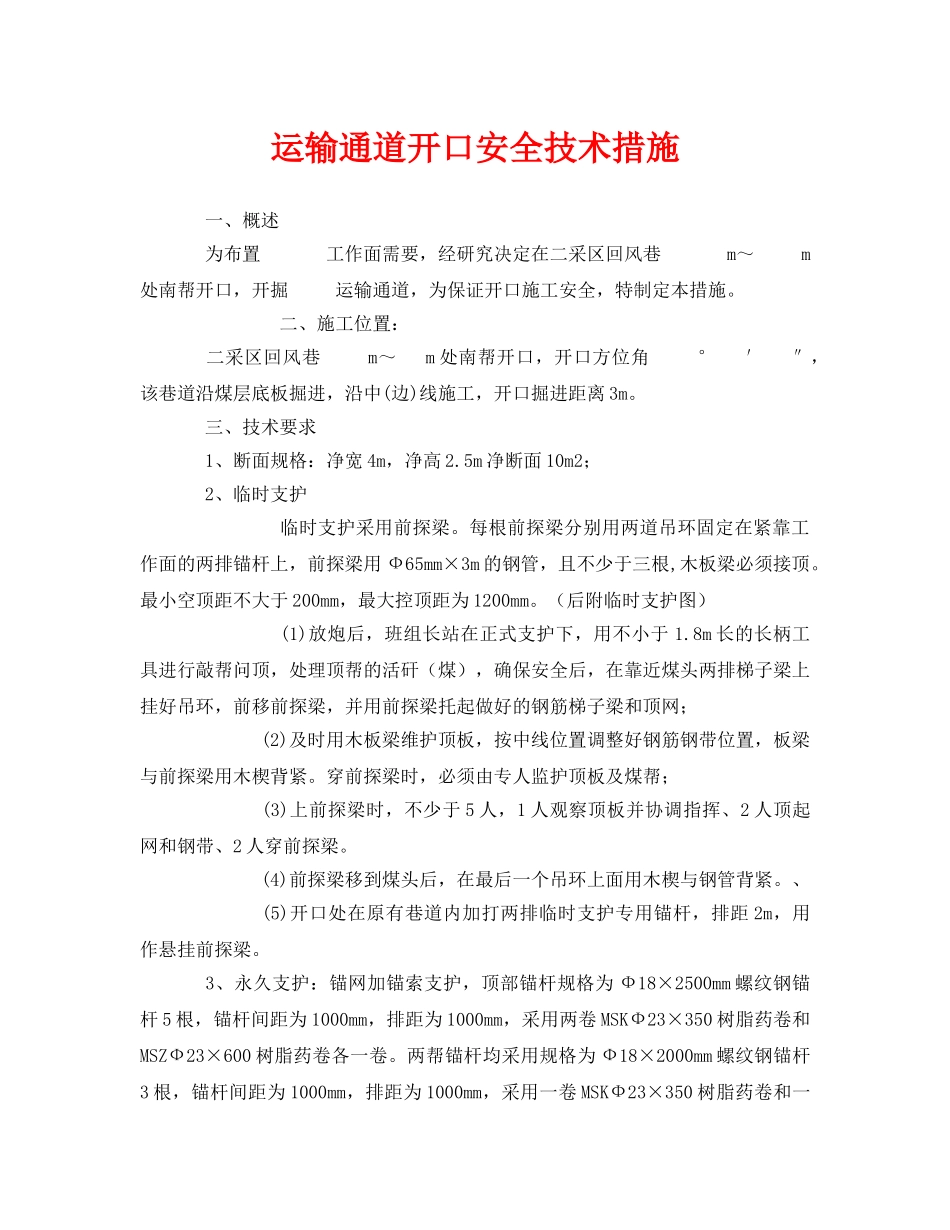

运输通道开口安全技术措施一、概述为布置工作面需要,经研究决定在二采区回风巷m~m处南帮开口,开掘运输通道,为保证开口施工安全,特制定本措施
二、施工位置:二采区回风巷m~m处南帮开口,开口方位角°′″,该巷道沿煤层底板掘进,沿中(边)线施工,开口掘进距离3m
三、技术要求1、断面规格:净宽4m,净高2
5m净断面10m2;2、临时支护临时支护采用前探梁
每根前探梁分别用两道吊环固定在紧靠工作面的两排锚杆上,前探梁用Ф65mm×3m的钢管,且不少于三根,木板梁必须接顶
最小空顶距不大于200mm,最大控顶距为1200mm
(后附临时支护图)(1)放炮后,班组长站在正式支护下,用不小于1
8m长的长柄工具进行敲帮问顶,处理顶帮的活矸(煤),确保安全后,在靠近煤头两排梯子梁上挂好吊环,前移前探梁,并用前探梁托起做好的钢筋梯子梁和顶网;(2)及时用木板梁维护顶板,按中线位置调整好钢筋钢带位置,板梁与前探梁用木楔背紧
穿前探梁时,必须由专人监护顶板及煤帮;(3)上前探梁时,不少于5人,1人观察顶板并协调指挥、2人顶起网和钢带、2人穿前探梁
(4)前探梁移到煤头后,在最后一个吊环上面用木楔与钢管背紧
、(5)开口处在原有巷道内加打两排临时支护专用锚杆,排距2m,用作悬挂前探梁
3、永久支护:锚网加锚索支护,顶部锚杆规格为Ф18×2500mm螺纹钢锚杆5根,锚杆间距为1000mm,排距为1000mm,采用两卷MSKФ23×350树脂药卷和MSZФ23×600树脂药卷各一卷
两帮锚杆均采用规格为Ф18×2000mm螺纹钢锚杆3根,锚杆间距为1000mm,排距为1000mm,采用一卷MSKФ23×350树脂药卷和一卷MSZФ23×600树脂药卷

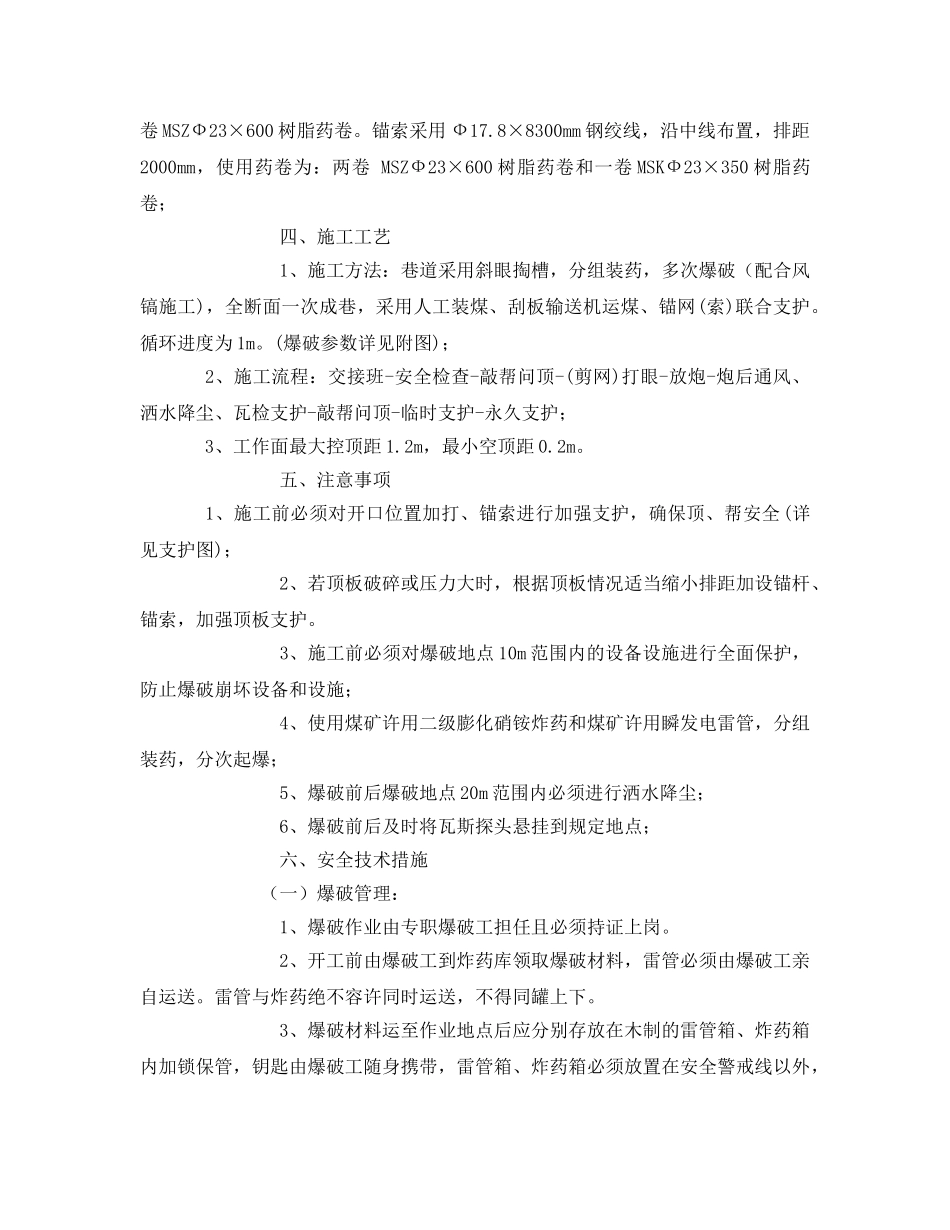

锚索采用Ф17
8×8300mm钢绞线,沿中线布置,排距2000mm,使用药卷为:两卷MSZФ23×600树脂药卷和一卷MSKФ23×350树脂药卷
