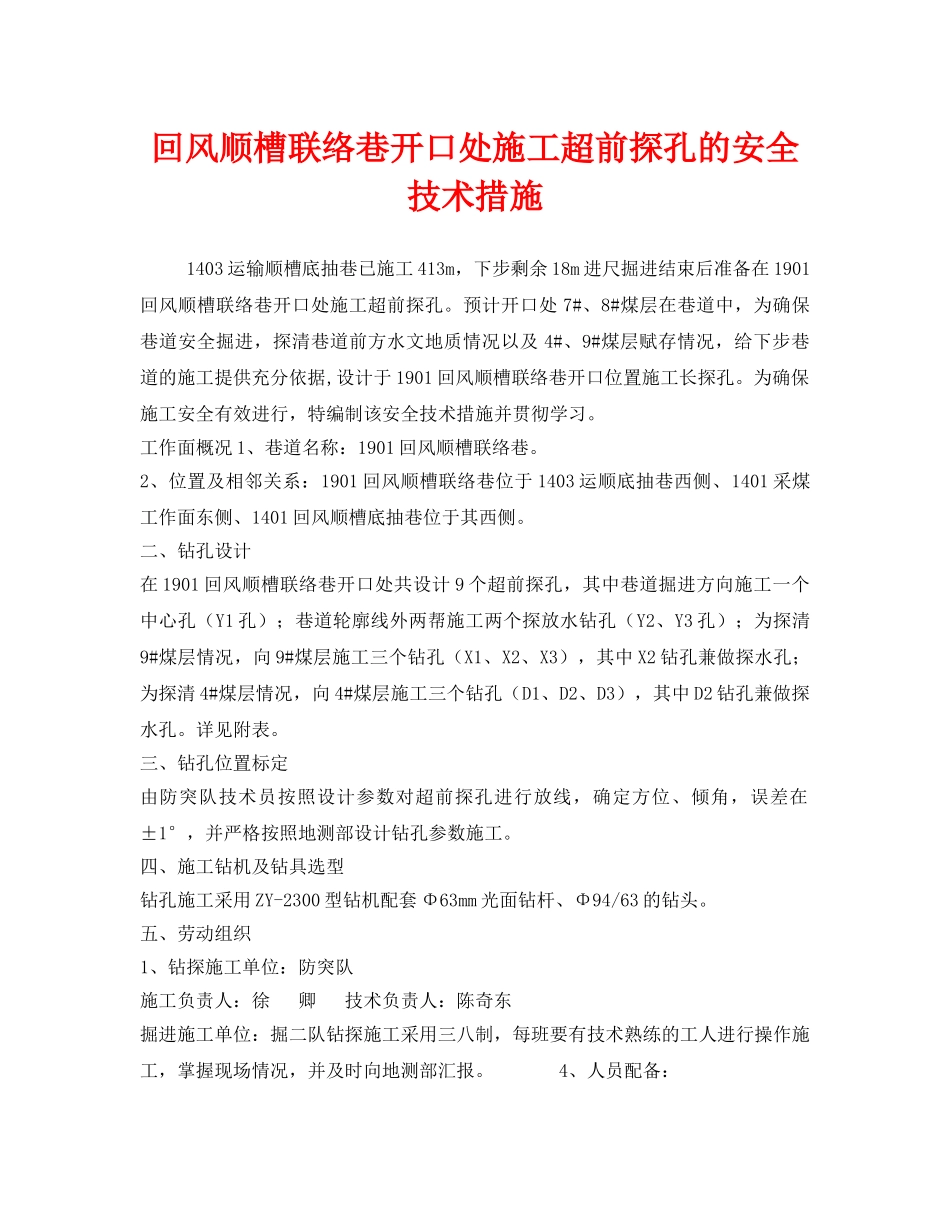

回风顺槽联络巷开口处施工超前探孔的安全技术措施1403运输顺槽底抽巷已施工413m,下步剩余18m进尺掘进结束后准备在1901回风顺槽联络巷开口处施工超前探孔
预计开口处7#、8#煤层在巷道中,为确保巷道安全掘进,探清巷道前方水文地质情况以及4#、9#煤层赋存情况,给下步巷道的施工提供充分依据,设计于1901回风顺槽联络巷开口位置施工长探孔
为确保施工安全有效进行,特编制该安全技术措施并贯彻学习
工作面概况1、巷道名称:1901回风顺槽联络巷
2、位置及相邻关系:1901回风顺槽联络巷位于1403运顺底抽巷西侧、1401采煤工作面东侧、1401回风顺槽底抽巷位于其西侧
二、钻孔设计在1901回风顺槽联络巷开口处共设计9个超前探孔,其中巷道掘进方向施工一个中心孔(Y1孔);巷道轮廓线外两帮施工两个探放水钻孔(Y2、Y3孔);为探清9#煤层情况,向9#煤层施工三个钻孔(X1、X2、X3),其中X2钻孔兼做探水孔;为探清4#煤层情况,向4#煤层施工三个钻孔(D1、D2、D3),其中D2钻孔兼做探水孔
三、钻孔位置标定由防突队技术员按照设计参数对超前探孔进行放线,确定方位、倾角,误差在±1°,并严格按照地测部设计钻孔参数施工
四、施工钻机及钻具选型钻孔施工采用ZY-2300型钻机配套Φ63mm光面钻杆、Φ94/63的钻头
五、劳动组织1、钻探施工单位:防突队施工负责人:徐卿技术负责人:陈奇东掘进施工单位:掘二队钻探施工采用三八制,每班要有技术熟练的工人进行操作施工,掌握现场情况,并及时向地测部汇报

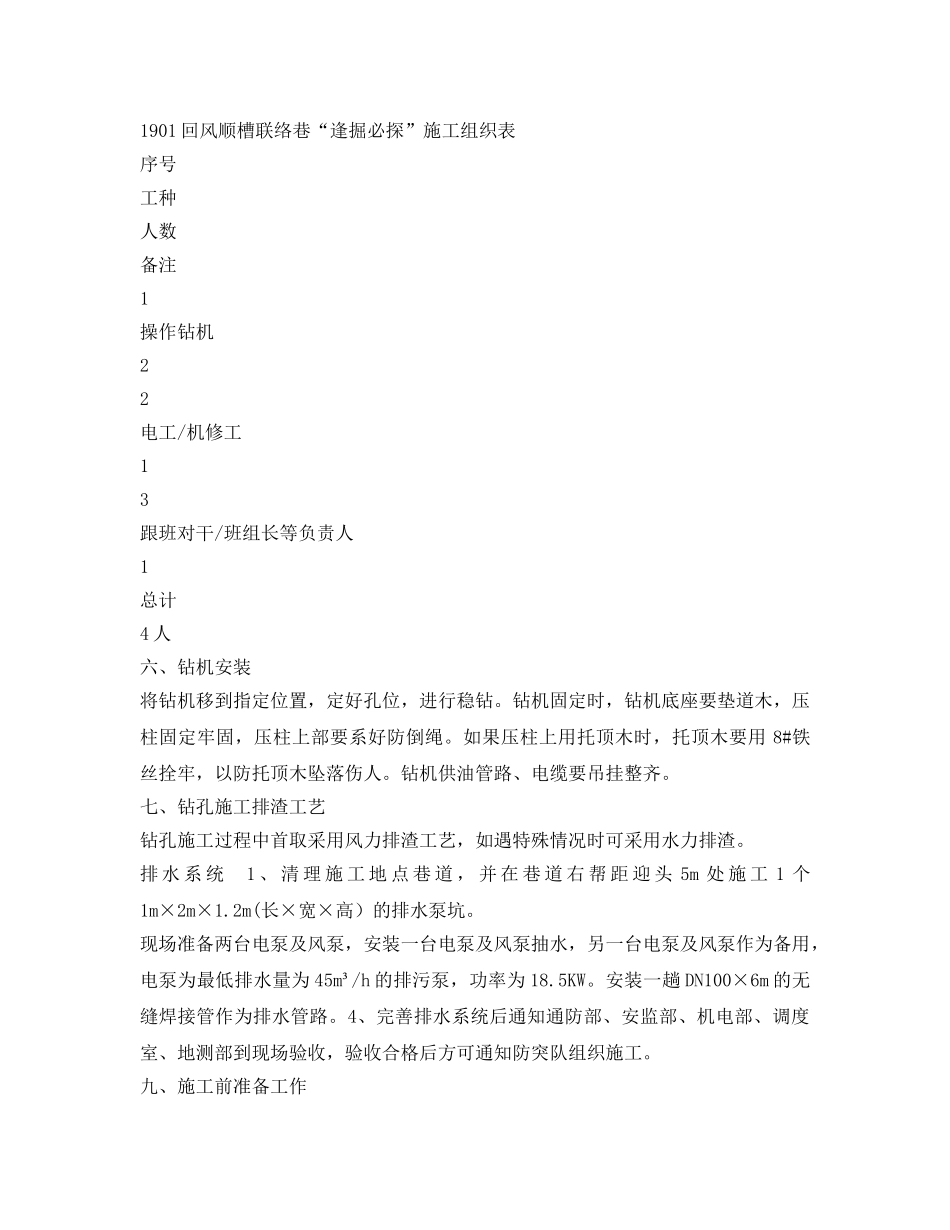

4、人员配备:1901回风顺槽联络巷“逢掘必探”施工组织表序号工种人数备注1操作钻机22电工/机修工13跟班对干/班组长等负责人1总计4人六、钻机安装将钻机移到指定位置,定好孔位,进行稳钻
钻机固定时,钻机底座要垫道木,压柱固定牢固,压柱上部要系好防倒绳

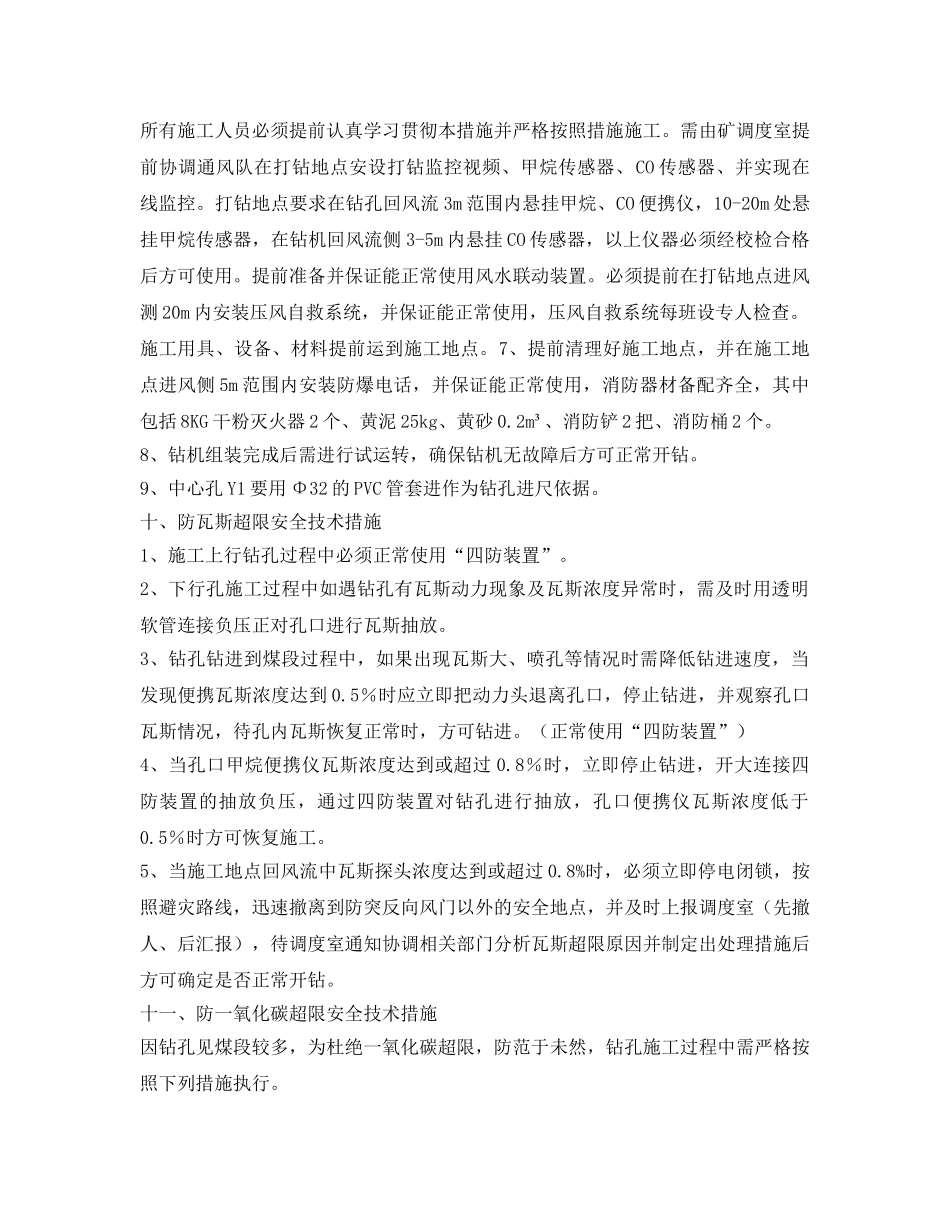

如果压柱上用托顶木时,
