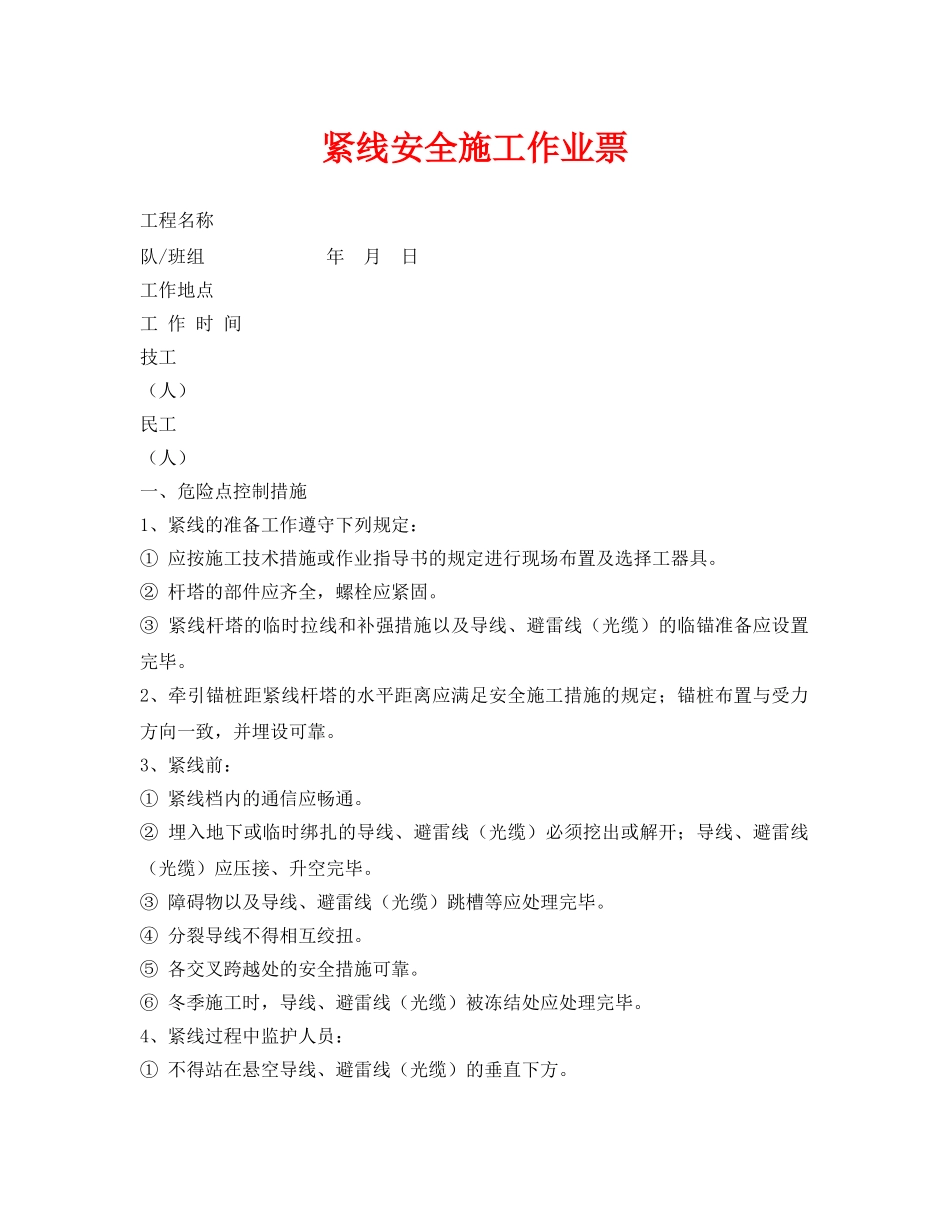

紧线安全施工作业票工程名称队/班组年月日工作地点工作时间技工(人)民工(人)一、危险点控制措施1、紧线的准备工作遵守下列规定:①应按施工技术措施或作业指导书的规定进行现场布置及选择工器具
②杆塔的部件应齐全,螺栓应紧固
③紧线杆塔的临时拉线和补强措施以及导线、避雷线(光缆)的临锚准备应设置完毕
2、牵引锚桩距紧线杆塔的水平距离应满足安全施工措施的规定;锚桩布置与受力方向一致,并埋设可靠
3、紧线前:①紧线档内的通信应畅通
②埋入地下或临时绑扎的导线、避雷线(光缆)必须挖出或解开;导线、避雷线(光缆)应压接、升空完毕
③障碍物以及导线、避雷线(光缆)跳槽等应处理完毕
④分裂导线不得相互绞扭
⑤各交叉跨越处的安全措施可靠
⑥冬季施工时,导线、避雷线(光缆)被冻结处应处理完毕
4、紧线过程中监护人员:①不得站在悬空导线、避雷线(光缆)的垂直下方
②不得跨越将离地面的导线或避雷线(光缆)
③监视行人不得靠近牵引中的导线或避雷线(光缆)
④传递信号必须及时、清晰;不得擅自离岗
⑤在紧线时,弛度观测人员应密切监视弛度情况,防止因弛度牵高导地线张力过大造成跑线
5、展放余线的人员不得站在线圈内或线弯的内角侧

6、紧线应使用卡线器,卡线器的规格必须与线材规格匹配,不得代用
7、耐张线夹安装遵守下列规定:①高处安装螺栓式线夹时,必须将螺栓装齐拧紧后方可回松牵引绳
②高处安装导线、避雷线(光缆)的耐张线夹时,必须采取防止跑线的可靠措施
③在杆塔上割断的线头应用绳索放下
④地面安装时,导线、避雷线(光缆)的锚固应可靠,锚固工作应由技工担任
8、挂线时,当连接金具接近挂线点时应停止牵引,然后作业人员方可从安全位置到挂线点操作
9、挂线后应缓慢回松牵引绳,在调整拉线的同时应观察耐张金具串和杆塔的受力变形情况
10、分裂导线的锚线作业遵守下列规定:①导线在完成地面临锚后应及时在操作塔设置过轮临锚
