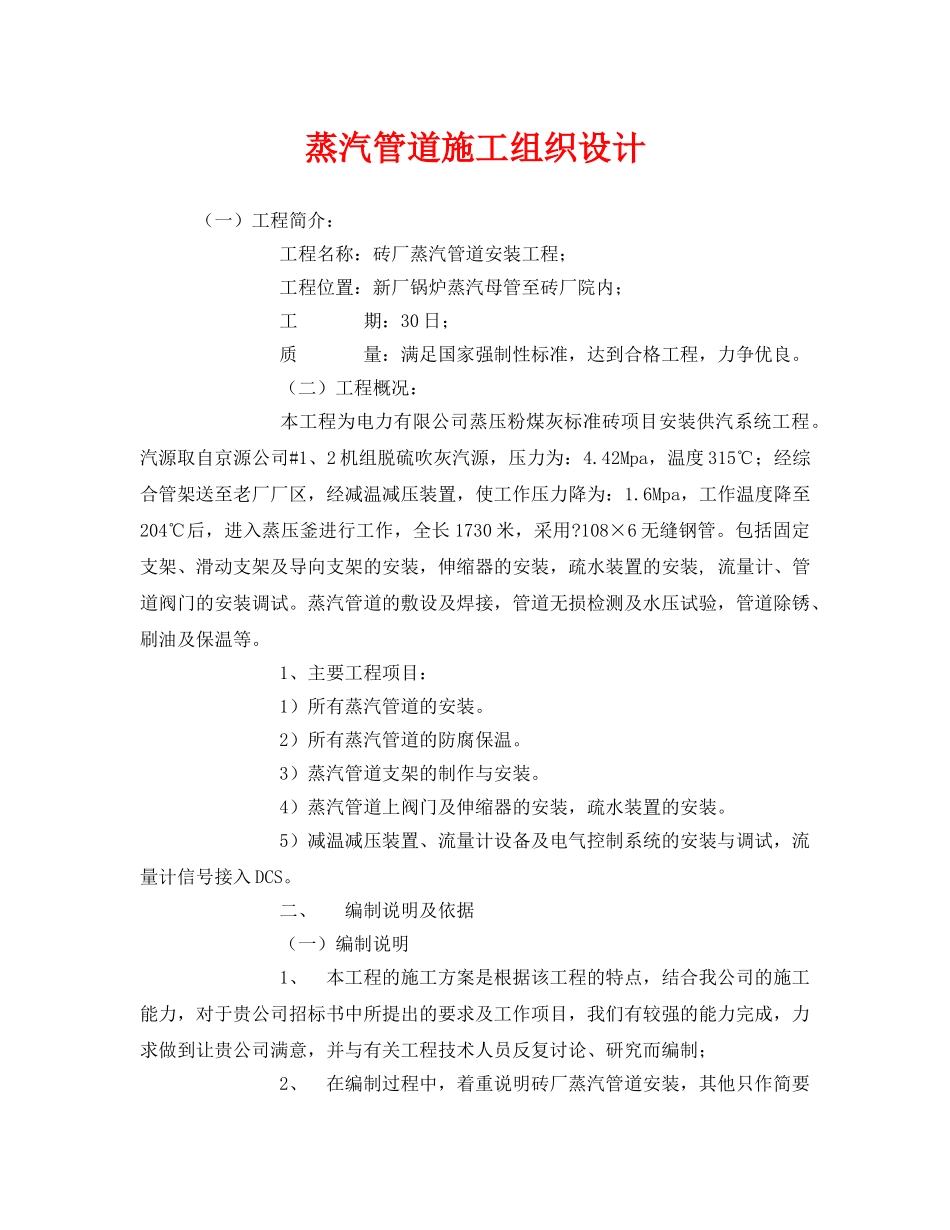

蒸汽管道施工组织设计(一)工程简介:工程名称:砖厂蒸汽管道安装工程;工程位置:新厂锅炉蒸汽母管至砖厂院内;工期:30日;质量:满足国家强制性标准,达到合格工程,力争优良
(二)工程概况:本工程为电力有限公司蒸压粉煤灰标准砖项目安装供汽系统工程
汽源取自京源公司#1、2机组脱硫吹灰汽源,压力为:4
42Mpa,温度315℃;经综合管架送至老厂厂区,经减温减压装置,使工作压力降为:1
6Mpa,工作温度降至204℃后,进入蒸压釜进行工作,全长1730米,采用
108×6无缝钢管
包括固定支架、滑动支架及导向支架的安装,伸缩器的安装,疏水装置的安装,流量计、管道阀门的安装调试
蒸汽管道的敷设及焊接,管道无损检测及水压试验,管道除锈、刷油及保温等
1、主要工程项目:1)所有蒸汽管道的安装
2)所有蒸汽管道的防腐保温
3)蒸汽管道支架的制作与安装
4)蒸汽管道上阀门及伸缩器的安装,疏水装置的安装
5)减温减压装置、流量计设备及电气控制系统的安装与调试,流量计信号接入DCS
二、编制说明及依据(一)编制说明1、本工程的施工方案是根据该工程的特点,结合我公司的施工能力,对于贵公司招标书中所提出的要求及工作项目,我们有较强的能力完成,力求做到让贵公司满意,并与有关工程技术人员反复讨论、研究而编制;2、在编制过程中,着重说明砖厂蒸汽管道安装,其他只作简要说明;(二)编制原则和目的本工程施工组织设计根据施工现场实际条件编制而成
编制时着重对整个工程施工总体部署作出安排,制订了质量、工期、安全、文明施工保证措施
在施工方案上,对本工程各主要分部分项工程施工技术措施进行详细的阐述,在施工中采用各种措施以确保工程质量
为砖厂蒸汽管道安装工程施工提供指导性施工方案与设计,用于工程的施工组织与管理,以确保工程内部的协调配合、合理施工,优质、高效、安全、文明地完成该工程的施工任务
(三)编制依据1、国家法
