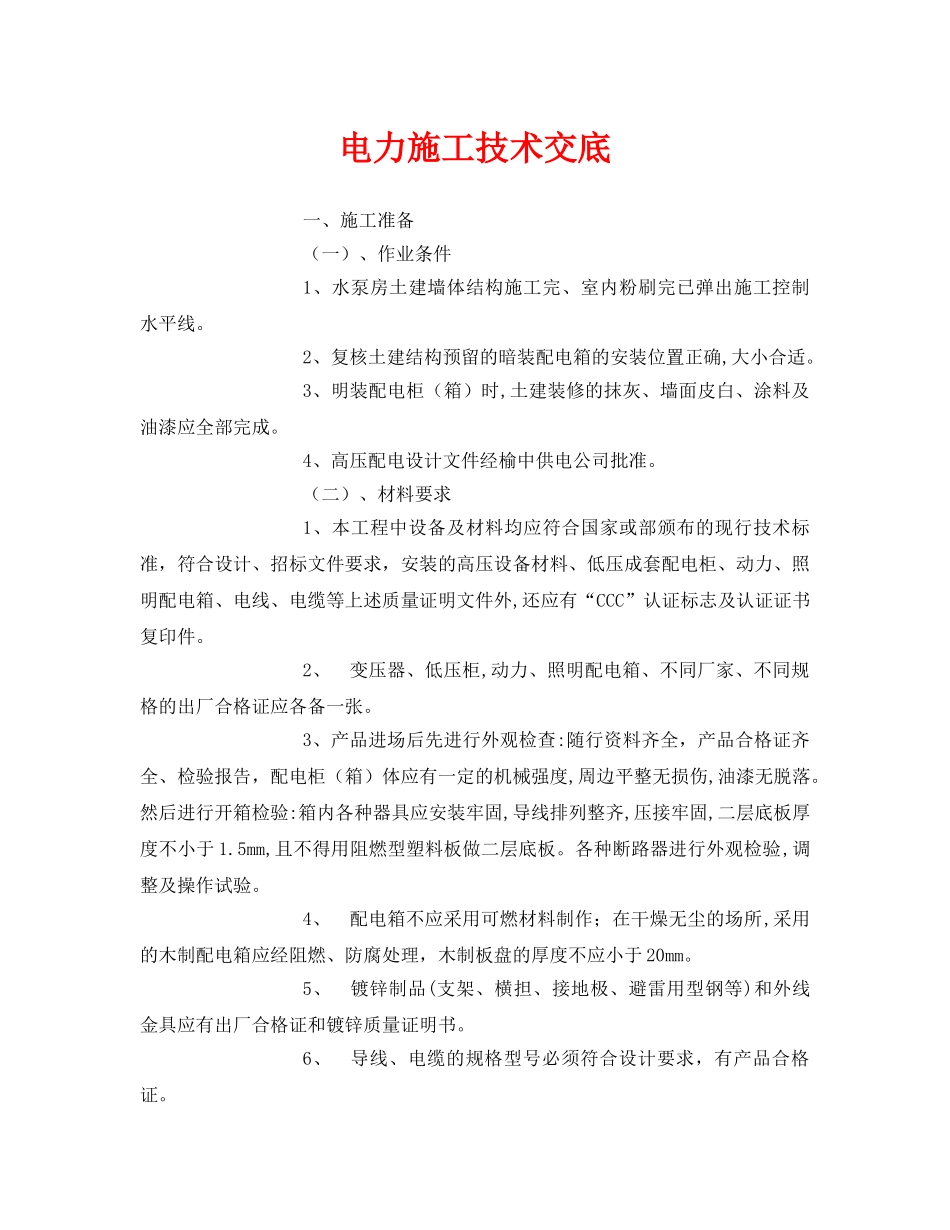

电力施工技术交底一、施工准备(一)、作业条件1、水泵房土建墙体结构施工完、室内粉刷完已弹出施工控制水平线
2、复核土建结构预留的暗装配电箱的安装位置正确,大小合适
3、明装配电柜(箱)时,土建装修的抹灰、墙面皮白、涂料及油漆应全部完成
4、高压配电设计文件经榆中供电公司批准
(二)、材料要求1、本工程中设备及材料均应符合国家或部颁布的现行技术标准,符合设计、招标文件要求,安装的高压设备材料、低压成套配电柜、动力、照明配电箱、电线、电缆等上述质量证明文件外,还应有“CCC”认证标志及认证证书复印件
2、变压器、低压柜,动力、照明配电箱、不同厂家、不同规格的出厂合格证应各备一张
3、产品进场后先进行外观检查:随行资料齐全,产品合格证齐全、检验报告,配电柜(箱)体应有一定的机械强度,周边平整无损伤,油漆无脱落
然后进行开箱检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于1
5mm,且不得用阻燃型塑料板做二层底板
各种断路器进行外观检验,调整及操作试验
4、配电箱不应采用可燃材料制作;在干燥无尘的场所,采用的木制配电箱应经阻燃、防腐处理,木制板盘的厚度不应小于20mm
5、镀锌制品(支架、横担、接地极、避雷用型钢等)和外线金具应有出厂合格证和镀锌质量证明书
6、导线、电缆的规格型号必须符合设计要求,有产品合格证

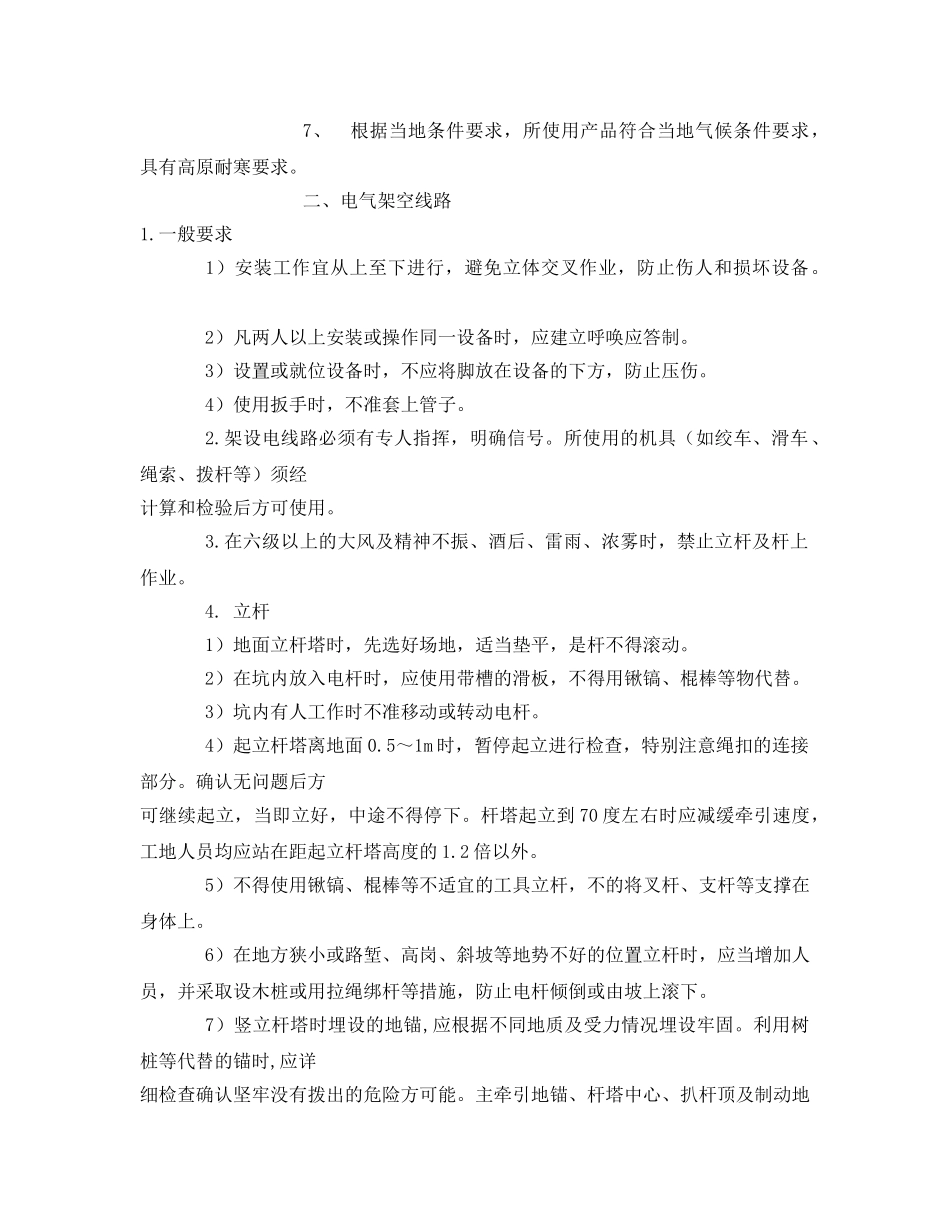

7、根据当地条件要求,所使用产品符合当地气候条件要求,具有高原耐寒要求
二、电气架空线路1
一般要求1)安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备
2)凡两人以上安装或操作同一设备时,应建立呼唤应答制
3)设置或就位设备时,不应将脚放在设备的下方,防止压伤
4)使用扳手时,不准套上管子
架设电线路必须有专人指挥,明确信号
所使用的机具(如绞车、滑车、绳索、拨杆等)须经计算和检验后方可使用
在六级以上的大风及精神不振、酒后、雷
