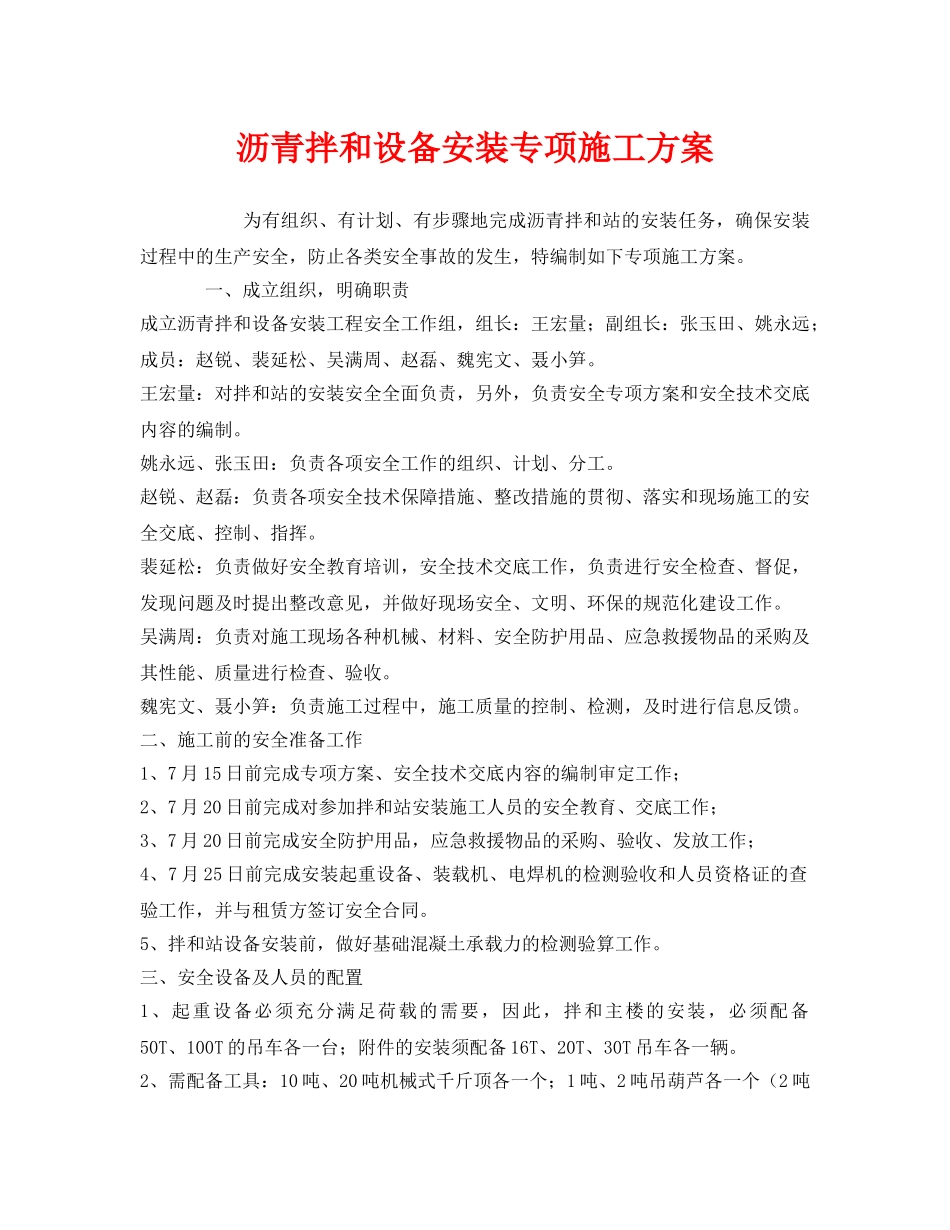

沥青拌和设备安装专项施工方案为有组织、有计划、有步骤地完成沥青拌和站的安装任务,确保安装过程中的生产安全,防止各类安全事故的发生,特编制如下专项施工方案
一、成立组织,明确职责成立沥青拌和设备安装工程安全工作组,组长:王宏量;副组长:张玉田、姚永远;成员:赵锐、裴延松、吴满周、赵磊、魏宪文、聂小笋
王宏量:对拌和站的安装安全全面负责,另外,负责安全专项方案和安全技术交底内容的编制

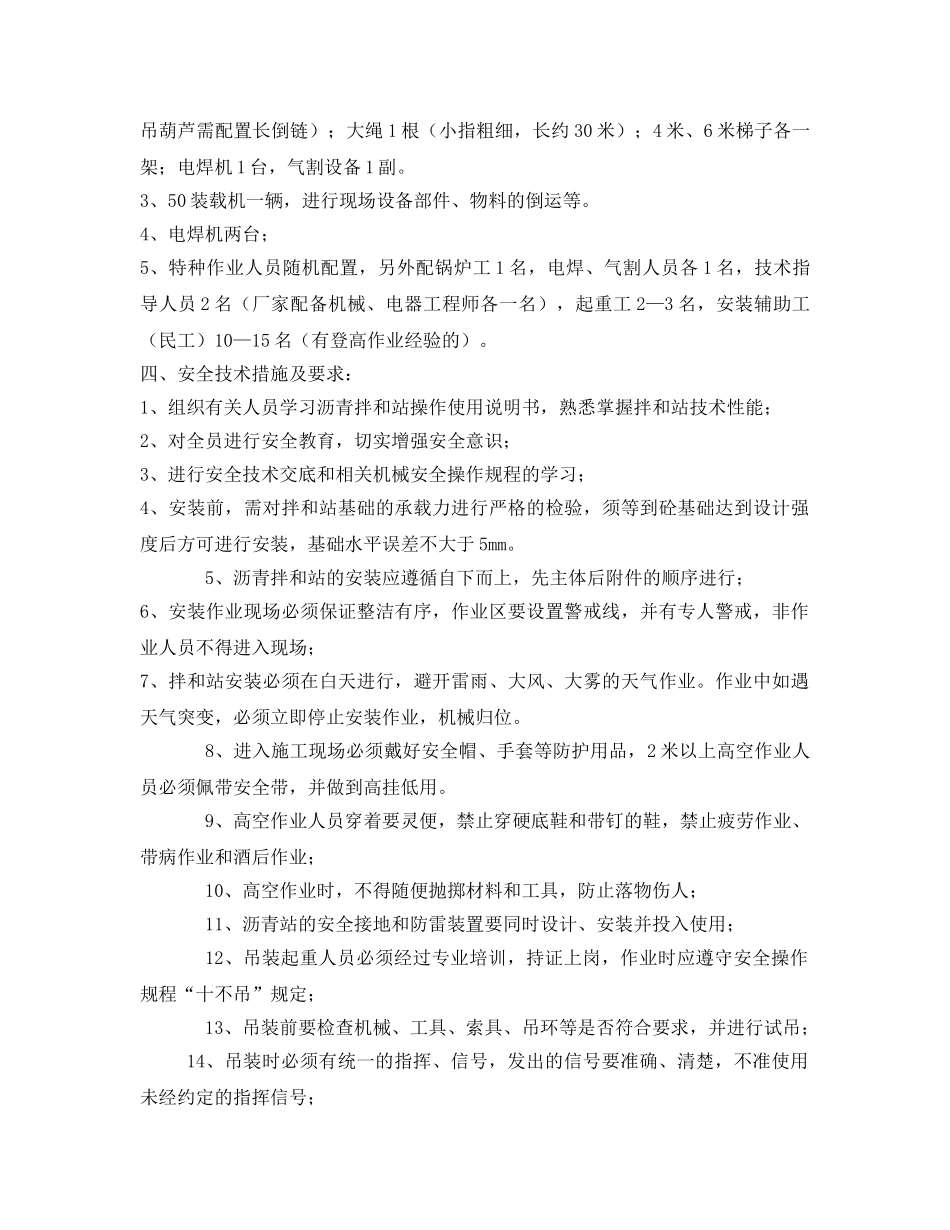

姚永远、张玉田:负责各项安全工作的组织、计划、分工
赵锐、赵磊:负责各项安全技术保障措施、整改措施的贯彻、落实和现场施工的安全交底、控制、指挥
裴延松:负责做好安全教育培训,安全技术交底工作,负责进行安全检查、督促,发现问题及时提出整改意见,并做好现场安全、文明、环保的规范化建设工作
吴满周:负责对施工现场各种机械、材料、安全防护用品、应急救援物品的采购及其性能、质量进行检查、验收
魏宪文、聂小笋:负责施工过程中,施工质量的控制、检测,及时进行信息反馈
二、施工前的安全准备工作1、7月15日前完成专项方案、安全技术交底内容的编制审定工作;2、7月20日前完成对参加拌和站安装施工人员的安全教育、交底工作;3、7月20日前完成安全防护用品,应急救援物品的采购、验收、发放工作;4、7月25日前完成安装起重设备、装载机、电焊机的检测验收和人员资格证的查验工作,并与租赁方签订安全合同
5、拌和站设备安装前,做好基础混凝土承载力的检测验算工作
三、安全设备及人员的配置1、起重设备必须充分满足荷载的需要,因此,拌和主楼的安装,必须配备50T、100T的吊车各一台;附件的安装须配备16T、20T、30T吊车各一辆
2、需配备工具:10吨、20吨机械式千斤顶各一个;1吨、2吨吊葫芦各一个(2吨吊葫芦需配置长倒链);大绳1根(小指粗细,长约30米);4米、6米梯子各一架;电焊机1台,气割设备1副
3、50装载机一辆,
