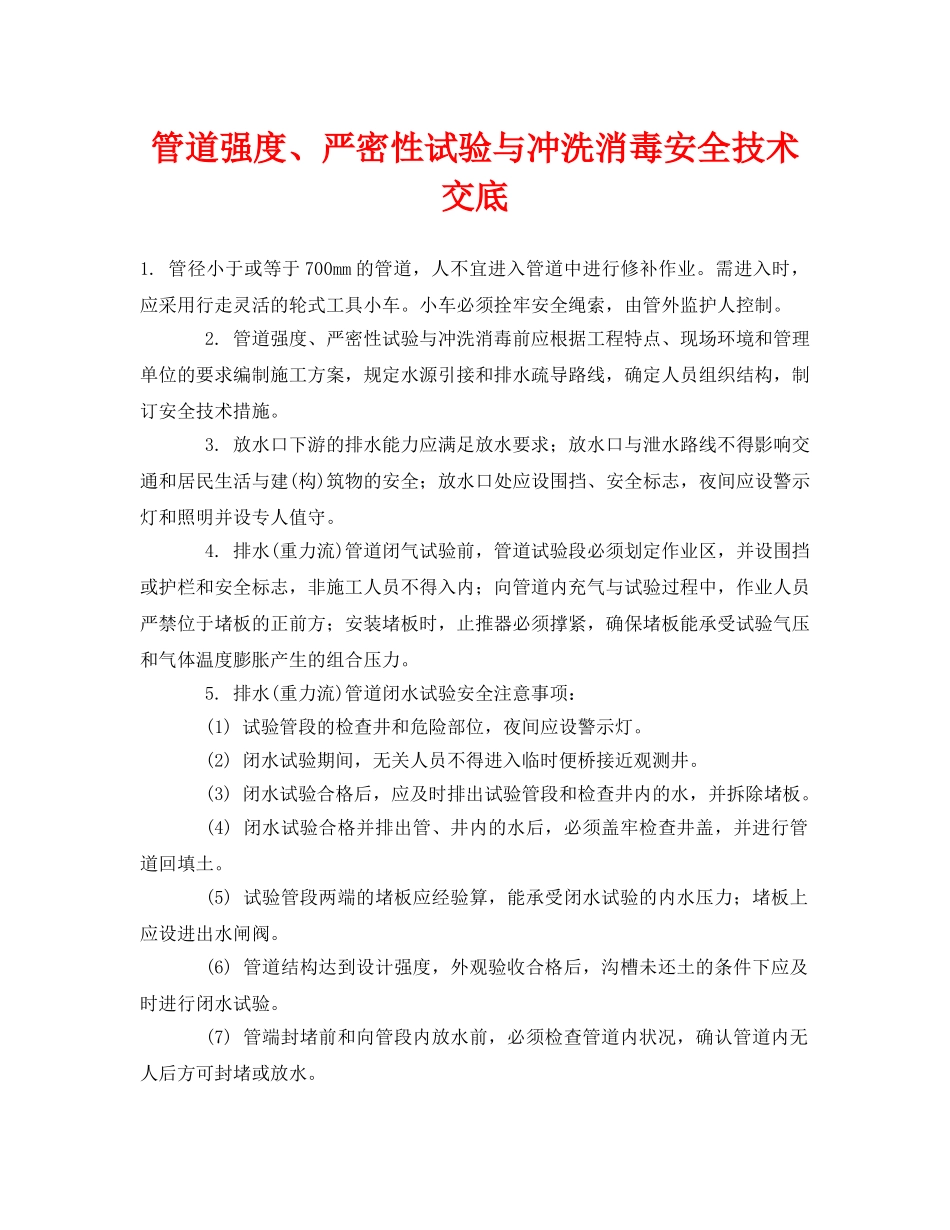

管道强度、严密性试验与冲洗消毒安全技术交底1
管径小于或等于700mm的管道,人不宜进入管道中进行修补作业
需进入时,应采用行走灵活的轮式工具小车
小车必须拴牢安全绳索,由管外监护人控制
管道强度、严密性试验与冲洗消毒前应根据工程特点、现场环境和管理单位的要求编制施工方案,规定水源引接和排水疏导路线,确定人员组织结构,制订安全技术措施
放水口下游的排水能力应满足放水要求;放水口与泄水路线不得影响交通和居民生活与建(构)筑物的安全;放水口处应设围挡、安全标志,夜间应设警示灯和照明并设专人值守
排水(重力流)管道闭气试验前,管道试验段必须划定作业区,并设围挡或护栏和安全标志,非施工人员不得入内;向管道内充气与试验过程中,作业人员严禁位于堵板的正前方;安装堵板时,止推器必须撑紧,确保堵板能承受试验气压和气体温度膨胀产生的组合压力
排水(重力流)管道闭水试验安全注意事项:(1)试验管段的检查井和危险部位,夜间应设警示灯
(2)闭水试验期间,无关人员不得进入临时便桥接近观测井
(3)闭水试验合格后,应及时排出试验管段和检查井内的水,并拆除堵板
(4)闭水试验合格并排出管、井内的水后,必须盖牢检查井盖,并进行管道回填土
(5)试验管段两端的堵板应经验算,能承受闭水试验的内水压力;堵板上应设进出水闸阀
(6)管道结构达到设计强度,外观验收合格后,沟槽未还土的条件下应及时进行闭水试验
(7)管端封堵前和向管段内放水前,必须检查管道内状况,确认管道内无人后方可封堵或放水
(8)试验人员由沟槽至检查井观测渗水量时,不得站在井壁上操作,应按下列要求架设临时便桥:1)便桥两端必须设限载标志
2)在使用过程中,应随时检查和维护,保持完好
3)便桥桥面应具有良好的防滑性能,钢质桥面应设防滑层
4)便桥搭设完成后应经验收,确认合格并形成文件后,方可使用
5)便桥两侧必须设不低于1
