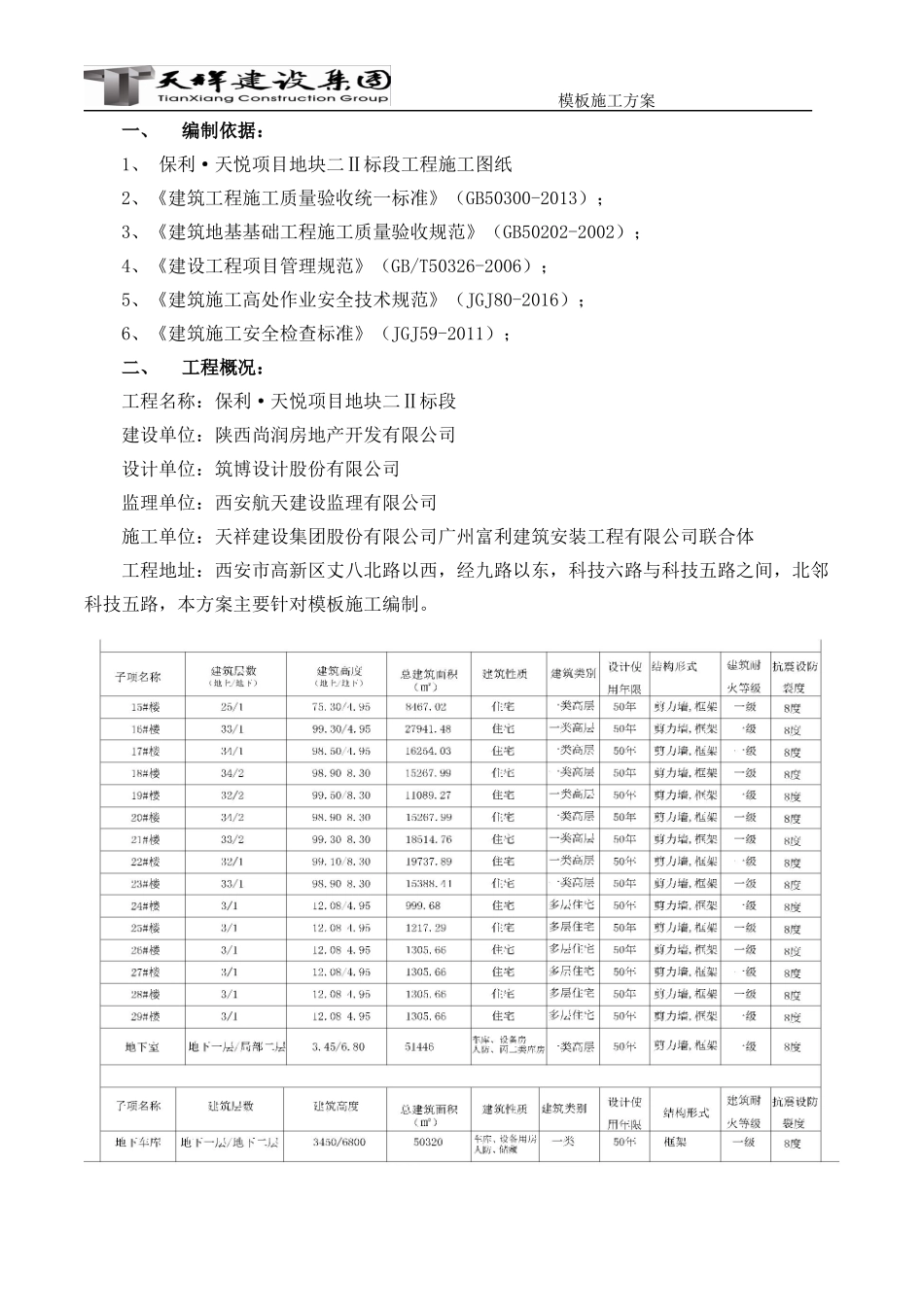

模板施工方案目录一、编制依据二、工程概况三、模板所需周转材料:四、模板安装五、模板的质量保证措施六、人、材计划七、模板强度验算八、模板的拆除九、各类模板拆除的安全技术措施十、模板拆除注意事项十一、悬空作业时模板支撑和拆除的注意事项十二、模板及支撑系统结构验算模板施工方案一、编制依据:1、保利·天悦项目地块二Ⅱ标段工程施工图纸2、《建筑工程施工质量验收统一标准》(GB50300-2013);3、《建筑地基基础工程施工质量验收规范》(GB50202-2002);4、《建设工程项目管理规范》(GB/T50326-2006);5、《建筑施工高处作业安全技术规范》(JGJ80-2016);6、《建筑施工安全检查标准》(JGJ59-2011);二、工程概况:工程名称:保利·天悦项目地块二Ⅱ标段建设单位:陕西尚润房地产开发有限公司设计单位:筑博设计股份有限公司监理单位:西安航天建设监理有限公司施工单位:天祥建设集团股份有限公司广州富利建筑安装工程有限公司联合体工程地址:西安市高新区丈八北路以西,经九路以东,科技六路与科技五路之间,北邻科技五路,本方案主要针对模板施工编制

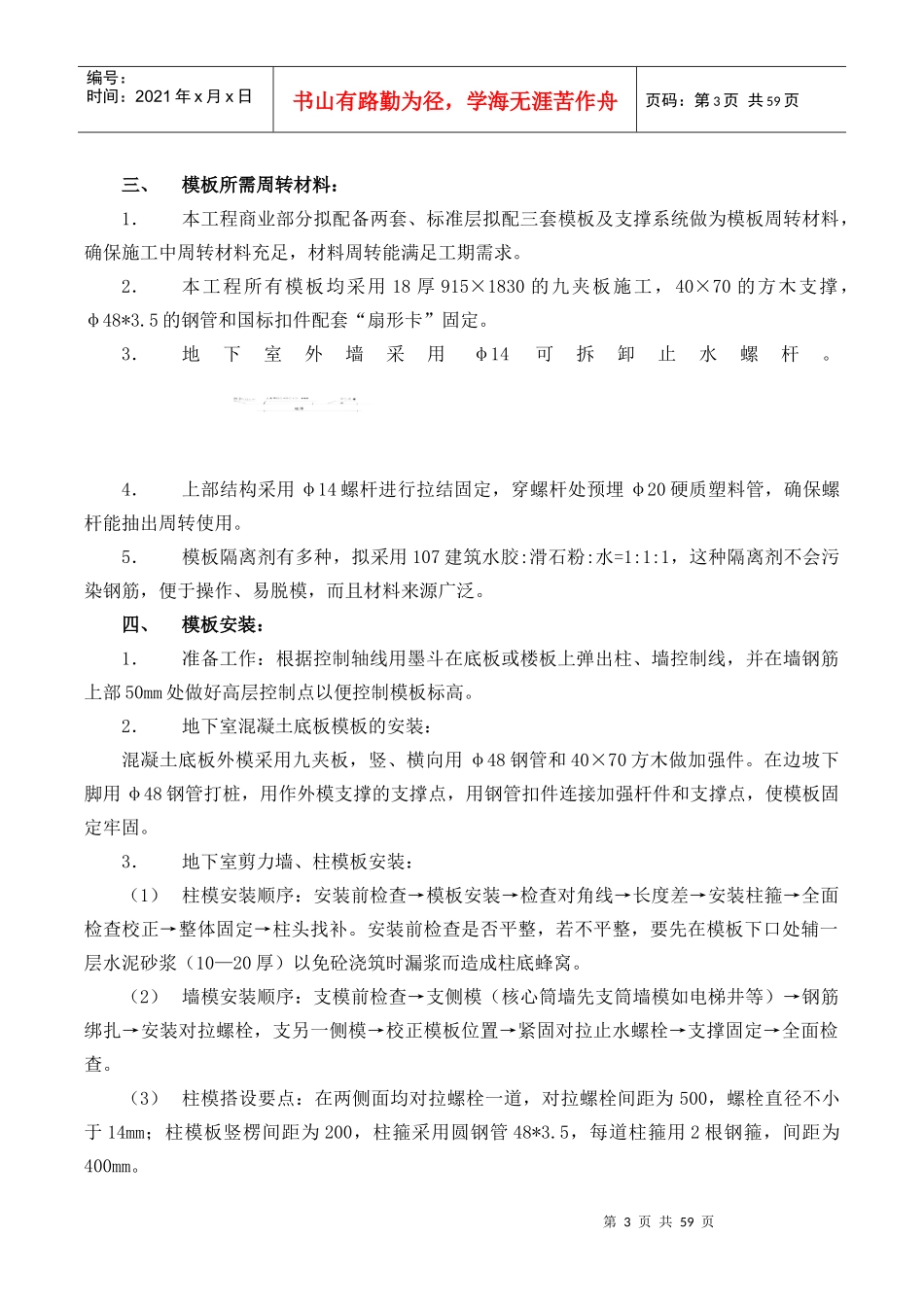

第3页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共59页三、模板所需周转材料:1.本工程商业部分拟配备两套、标准层拟配三套模板及支撑系统做为模板周转材料,确保施工中周转材料充足,材料周转能满足工期需求
2.本工程所有模板均采用18厚915×1830的九夹板施工,40×70的方木支撑,φ48*3
5的钢管和国标扣件配套“扇形卡”固定
3.地下室外墙采用φ14可拆卸止水螺杆
4.上部结构采用φ14螺杆进行拉结固定,穿螺杆处预埋φ20硬质塑料管,确保螺杆能抽出周转使用
5.模板隔离剂有多种,拟采用107建筑水胶:滑石粉:水=1:1:1,这种隔离剂不会污染钢筋,便于操作、易脱模,而且材料来源
