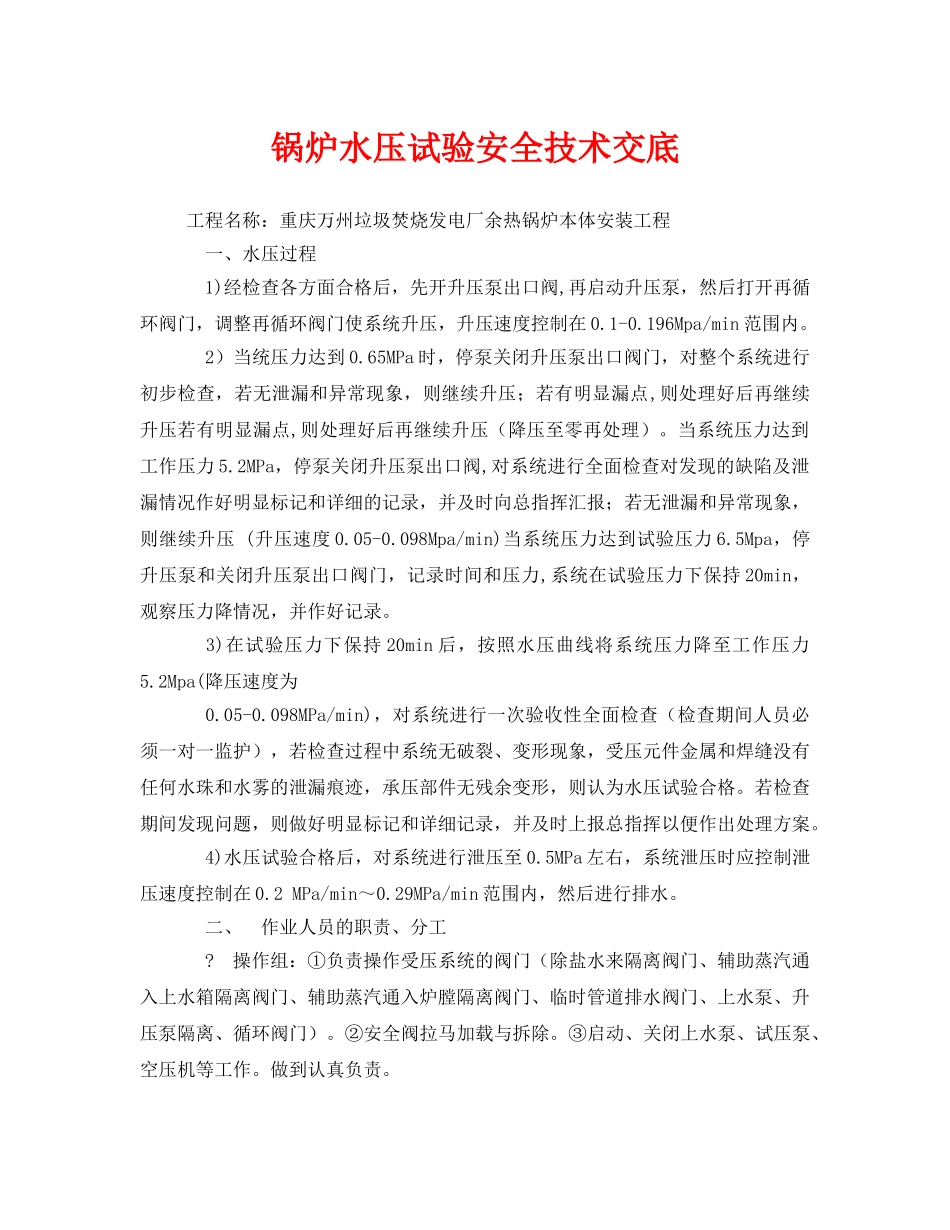

锅炉水压试验安全技术交底工程名称:重庆万州垃圾焚烧发电厂余热锅炉本体安装工程一、水压过程1)经检查各方面合格后,先开升压泵出口阀,再启动升压泵,然后打开再循环阀门,调整再循环阀门使系统升压,升压速度控制在0
196Mpa/min范围内
2)当统压力达到0
65MPa时,停泵关闭升压泵出口阀门,对整个系统进行初步检查,若无泄漏和异常现象,则继续升压;若有明显漏点,则处理好后再继续升压若有明显漏点,则处理好后再继续升压(降压至零再处理)
当系统压力达到工作压力5
2MPa,停泵关闭升压泵出口阀,对系统进行全面检查对发现的缺陷及泄漏情况作好明显标记和详细的记录,并及时向总指挥汇报;若无泄漏和异常现象,则继续升压(升压速度0
098Mpa/min)当系统压力达到试验压力6
5Mpa,停升压泵和关闭升压泵出口阀门,记录时间和压力,系统在试验压力下保持20min,观察压力降情况,并作好记录
3)在试验压力下保持20min后,按照水压曲线将系统压力降至工作压力5
2Mpa(降压速度为0
098MPa/min),对系统进行一次验收性全面检查(检查期间人员必须一对一监护),若检查过程中系统无破裂、变形现象,受压元件金属和焊缝没有任何水珠和水雾的泄漏痕迹,承压部件无残余变形,则认为水压试验合格
若检查期间发现问题,则做好明显标记和详细记录,并及时上报总指挥以便作出处理方案
4)水压试验合格后,对系统进行泄压至0
5MPa左右,系统泄压时应控制泄压速度控制在0
2MPa/min~0
29MPa/min范围内,然后进行排水

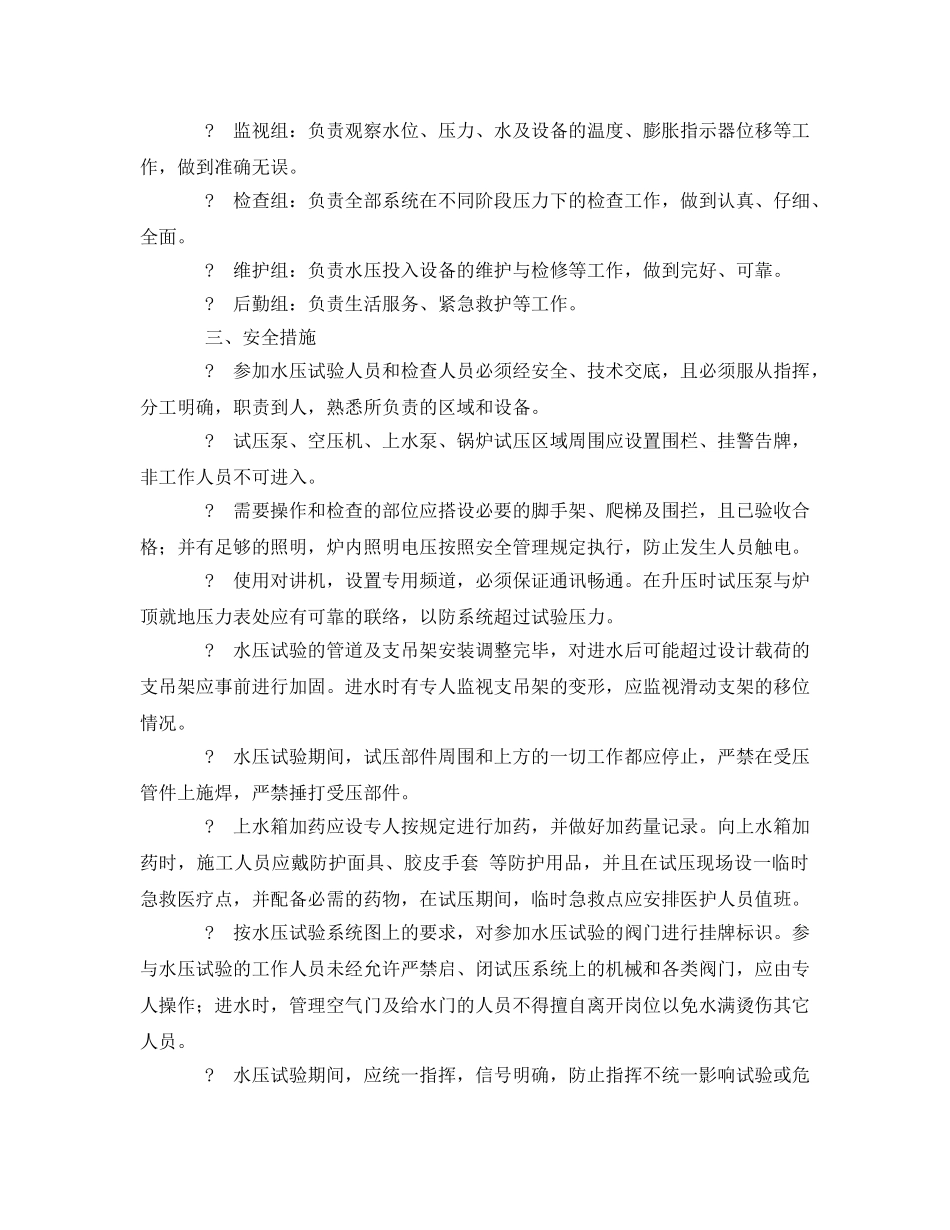

二、作业人员的职责、分工
操作组:①负责操作受压系统的阀门(除盐水来隔离阀门、辅助蒸汽通入上水箱隔离阀门、辅助蒸汽通入炉膛隔离阀门、临时管道排水阀门、上水泵、升压泵隔离、循环阀门)
②安全阀拉马加载与拆除
③启动、关闭上水泵、试压泵、空压机等工作
