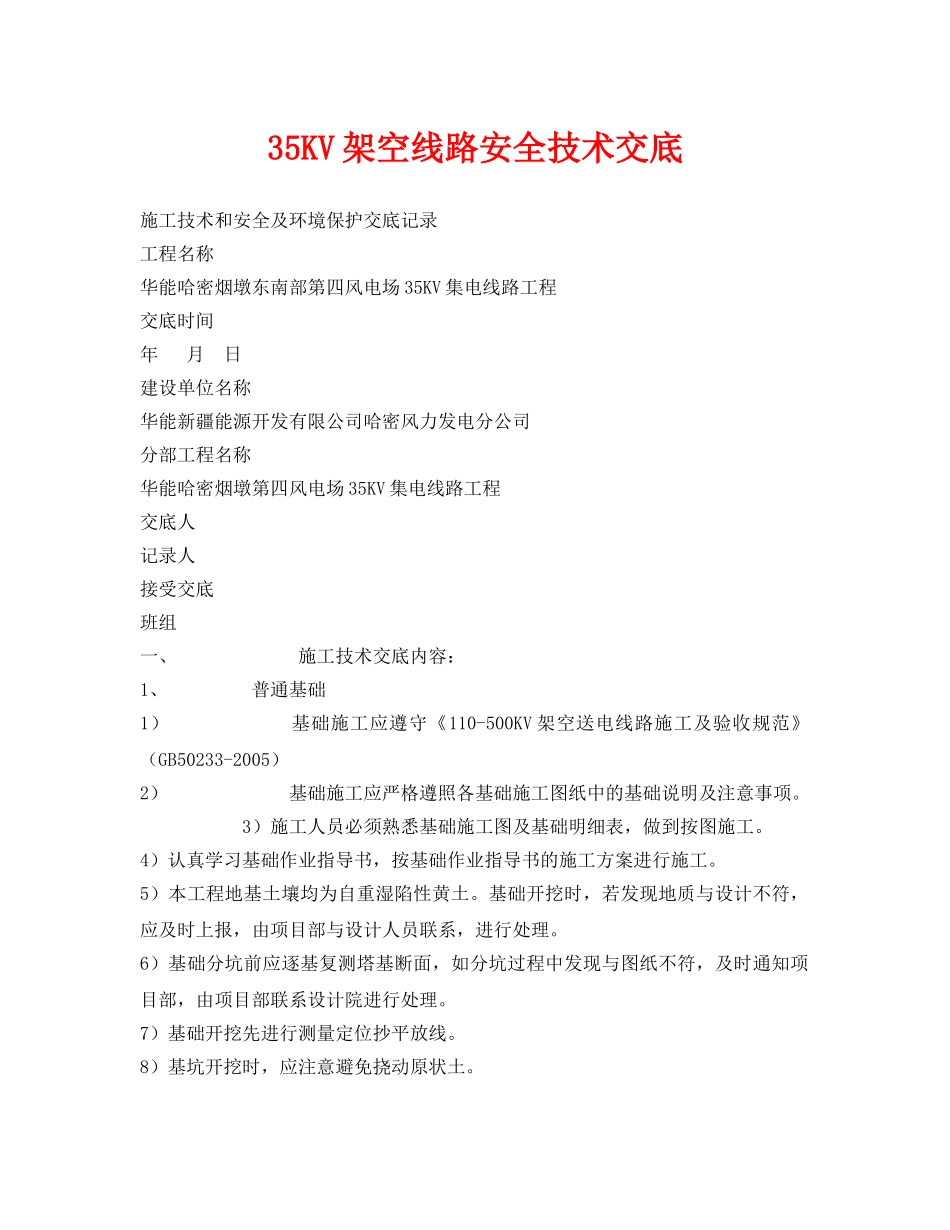

35KV架空线路安全技术交底施工技术和安全及环境保护交底记录工程名称华能哈密烟墩东南部第四风电场35KV集电线路工程交底时间年月日建设单位名称华能新疆能源开发有限公司哈密风力发电分公司分部工程名称华能哈密烟墩第四风电场35KV集电线路工程交底人记录人接受交底班组一、施工技术交底内容:1、普通基础1)基础施工应遵守《110-500KV架空送电线路施工及验收规范》(GB50233-2005)2)基础施工应严格遵照各基础施工图纸中的基础说明及注意事项
3)施工人员必须熟悉基础施工图及基础明细表,做到按图施工
4)认真学习基础作业指导书,按基础作业指导书的施工方案进行施工
5)本工程地基土壤均为自重湿陷性黄土
基础开挖时,若发现地质与设计不符,应及时上报,由项目部与设计人员联系,进行处理
6)基础分坑前应逐基复测塔基断面,如分坑过程中发现与图纸不符,及时通知项目部,由项目部联系设计院进行处理
7)基础开挖先进行测量定位抄平放线
8)基坑开挖时,应注意避免挠动原状土

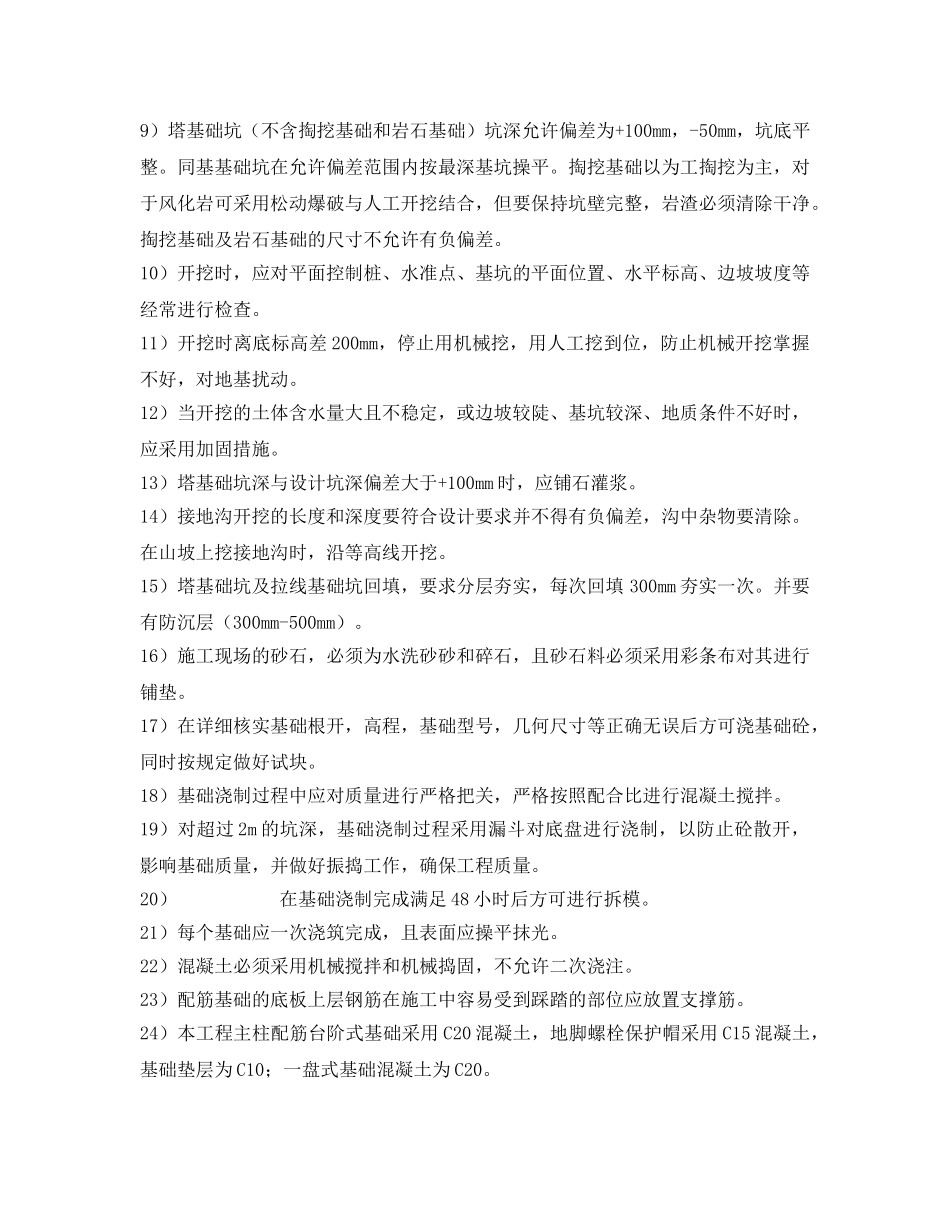

9)塔基础坑(不含掏挖基础和岩石基础)坑深允许偏差为+100mm,-50mm,坑底平整
同基基础坑在允许偏差范围内按最深基坑操平
掏挖基础以为工掏挖为主,对于风化岩可采用松动爆破与人工开挖结合,但要保持坑壁完整,岩渣必须清除干净
掏挖基础及岩石基础的尺寸不允许有负偏差
10)开挖时,应对平面控制桩、水准点、基坑的平面位置、水平标高、边坡坡度等经常进行检查
11)开挖时离底标高差200mm,停止用机械挖,用人工挖到位,防止机械开挖掌握不好,对地基扰动
12)当开挖的土体含水量大且不稳定,或边坡较陡、基坑较深、地质条件不好时,应采用加固措施
13)塔基础坑深与设计坑深偏差大于+100mm时,应铺石灌浆
14)接地沟开挖的长度和深度要符合设计要求并不得有负偏差,沟中杂物要清除
在山坡上挖接地沟时,沿等高线开挖
15)塔基础坑及
