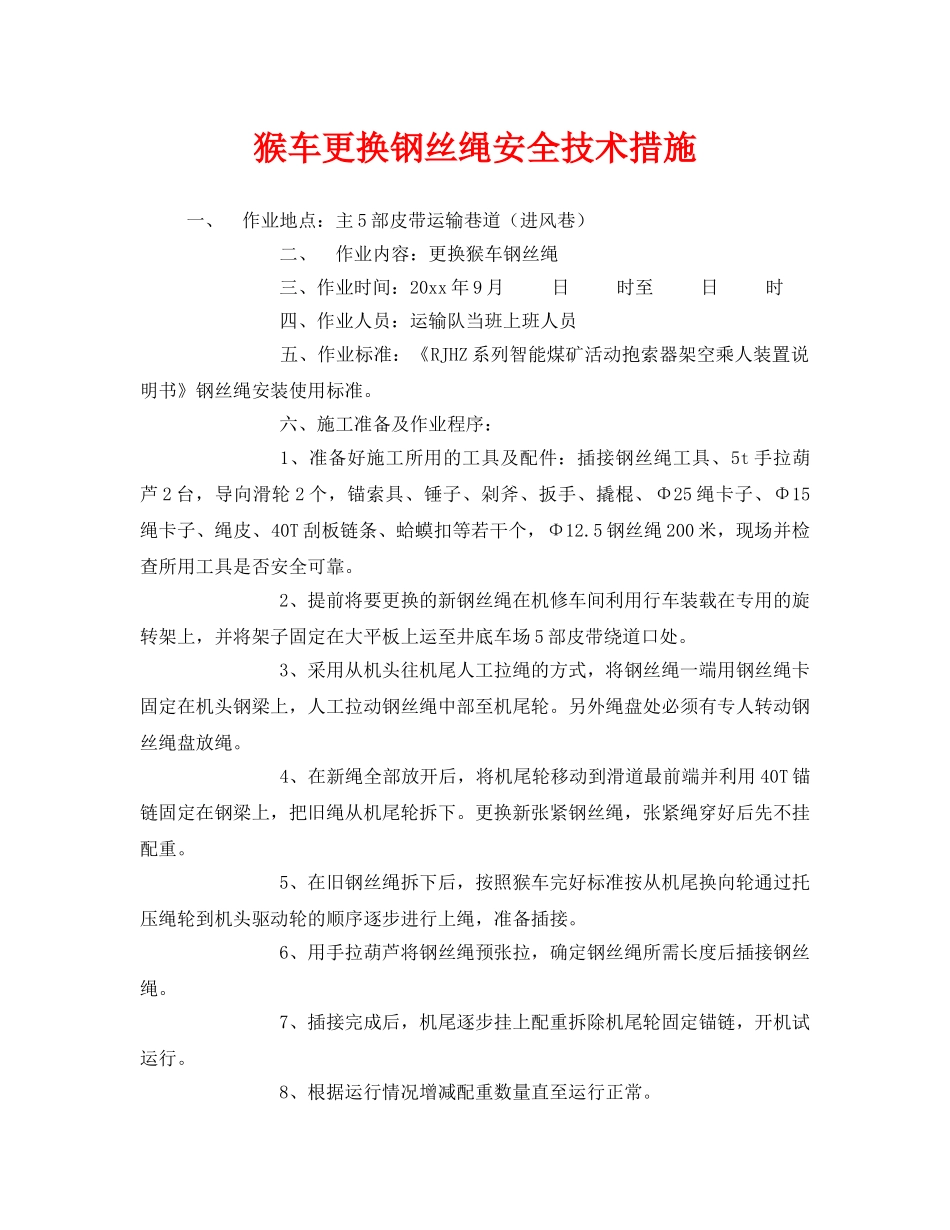

猴车更换钢丝绳安全技术措施一、作业地点:主5部皮带运输巷道(进风巷)二、作业内容:更换猴车钢丝绳三、作业时间:20xx年9月日时至日时四、作业人员:运输队当班上班人员五、作业标准:《RJHZ系列智能煤矿活动抱索器架空乘人装置说明书》钢丝绳安装使用标准
六、施工准备及作业程序:1、准备好施工所用的工具及配件:插接钢丝绳工具、5t手拉葫芦2台,导向滑轮2个,锚索具、锤子、剁斧、扳手、撬棍、Φ25绳卡子、Φ15绳卡子、绳皮、40T刮板链条、蛤蟆扣等若干个,Φ12
5钢丝绳200米,现场并检查所用工具是否安全可靠
2、提前将要更换的新钢丝绳在机修车间利用行车装载在专用的旋转架上,并将架子固定在大平板上运至井底车场5部皮带绕道口处
3、采用从机头往机尾人工拉绳的方式,将钢丝绳一端用钢丝绳卡固定在机头钢梁上,人工拉动钢丝绳中部至机尾轮
另外绳盘处必须有专人转动钢丝绳盘放绳
4、在新绳全部放开后,将机尾轮移动到滑道最前端并利用40T锚链固定在钢梁上,把旧绳从机尾轮拆下
更换新张紧钢丝绳,张紧绳穿好后先不挂配重
5、在旧钢丝绳拆下后,按照猴车完好标准按从机尾换向轮通过托压绳轮到机头驱动轮的顺序逐步进行上绳,准备插接
6、用手拉葫芦将钢丝绳预张拉,确定钢丝绳所需长度后插接钢丝绳
7、插接完成后,机尾逐步挂上配重拆除机尾轮固定锚链,开机试运行
8、根据运行情况增减配重数量直至运行正常

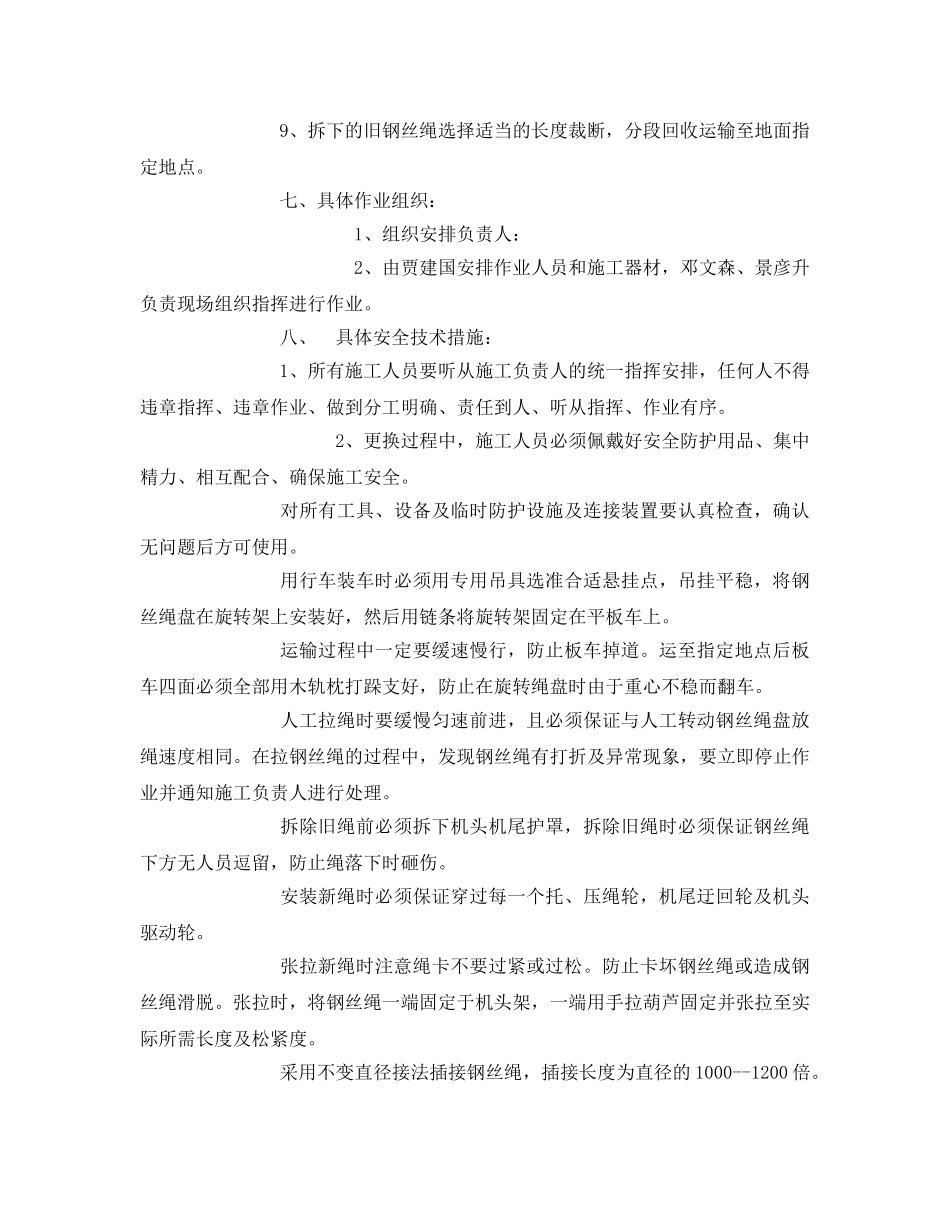

9、拆下的旧钢丝绳选择适当的长度裁断,分段回收运输至地面指定地点

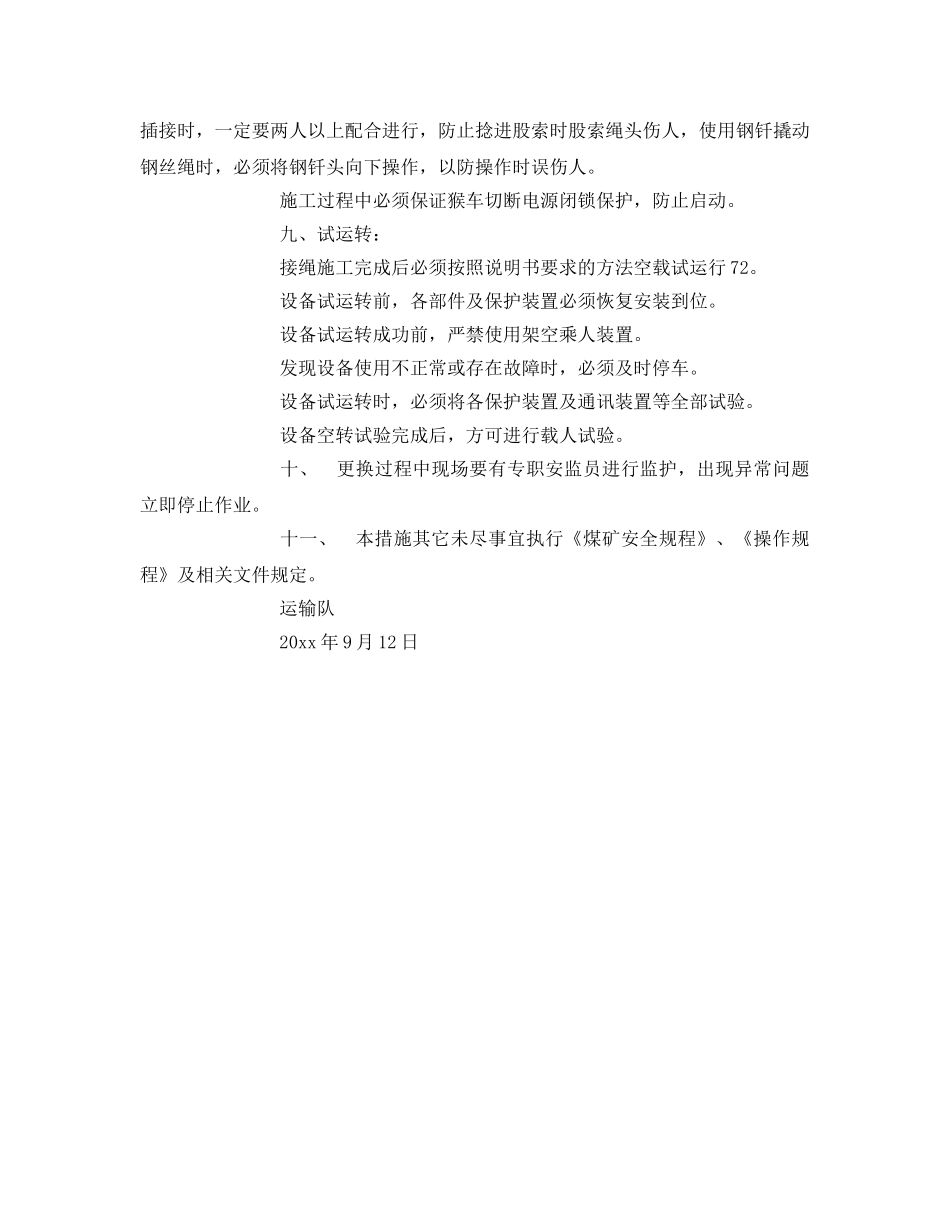

七、具体作业组织:1、组织安排负责人:2、由贾建国安排作业人员和施工器材,邓文森、景彦升负责现场组织指挥进行作业
八、具体安全技术措施:1、所有施工人员要听从施工负责人的统一指挥安排,任何人不得违章指挥、违章作业、做到分工明确、责任到人、听从指挥、作业有序
2、更换过程中,施工人员必须佩戴好安全防护用品、集中精力、相互配合、确保施工安全
