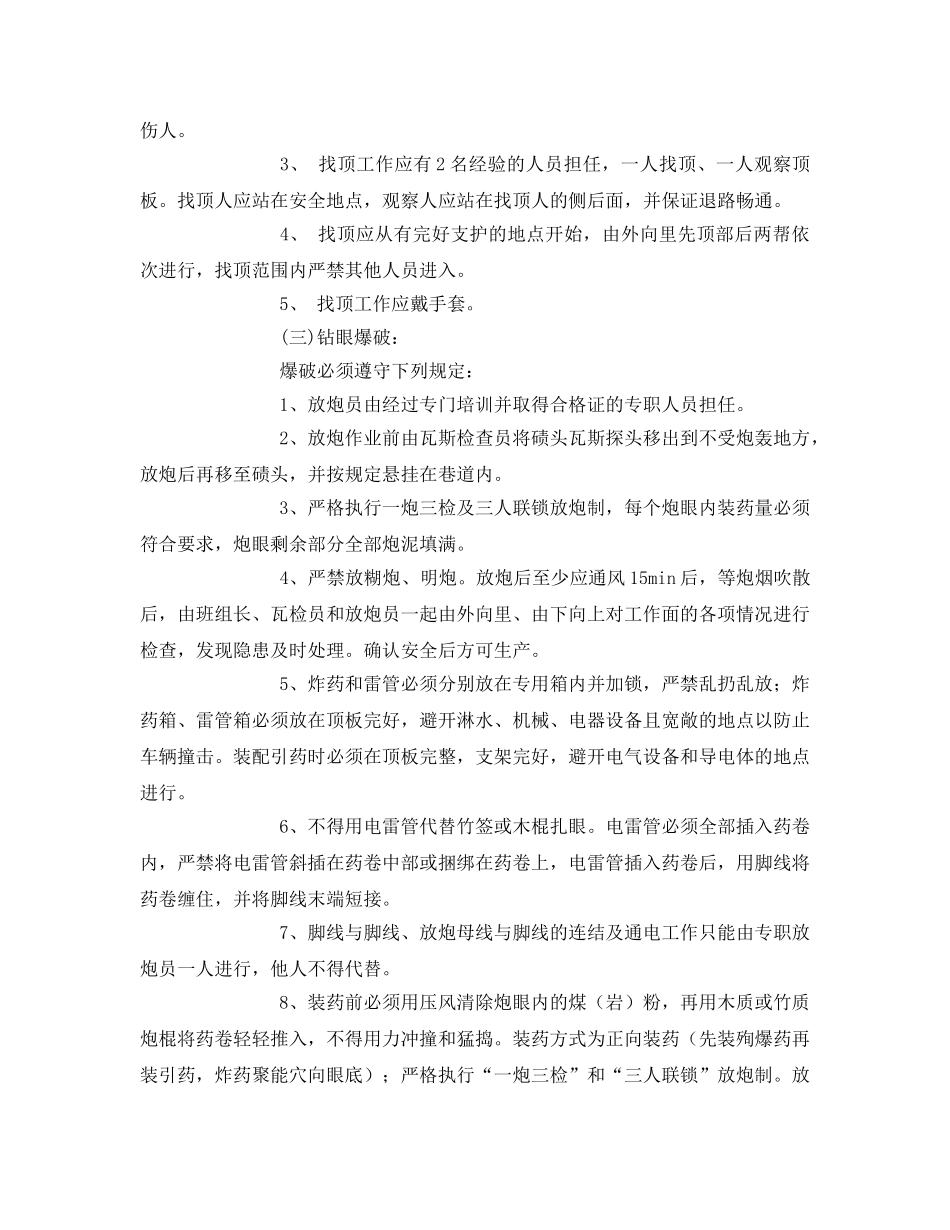

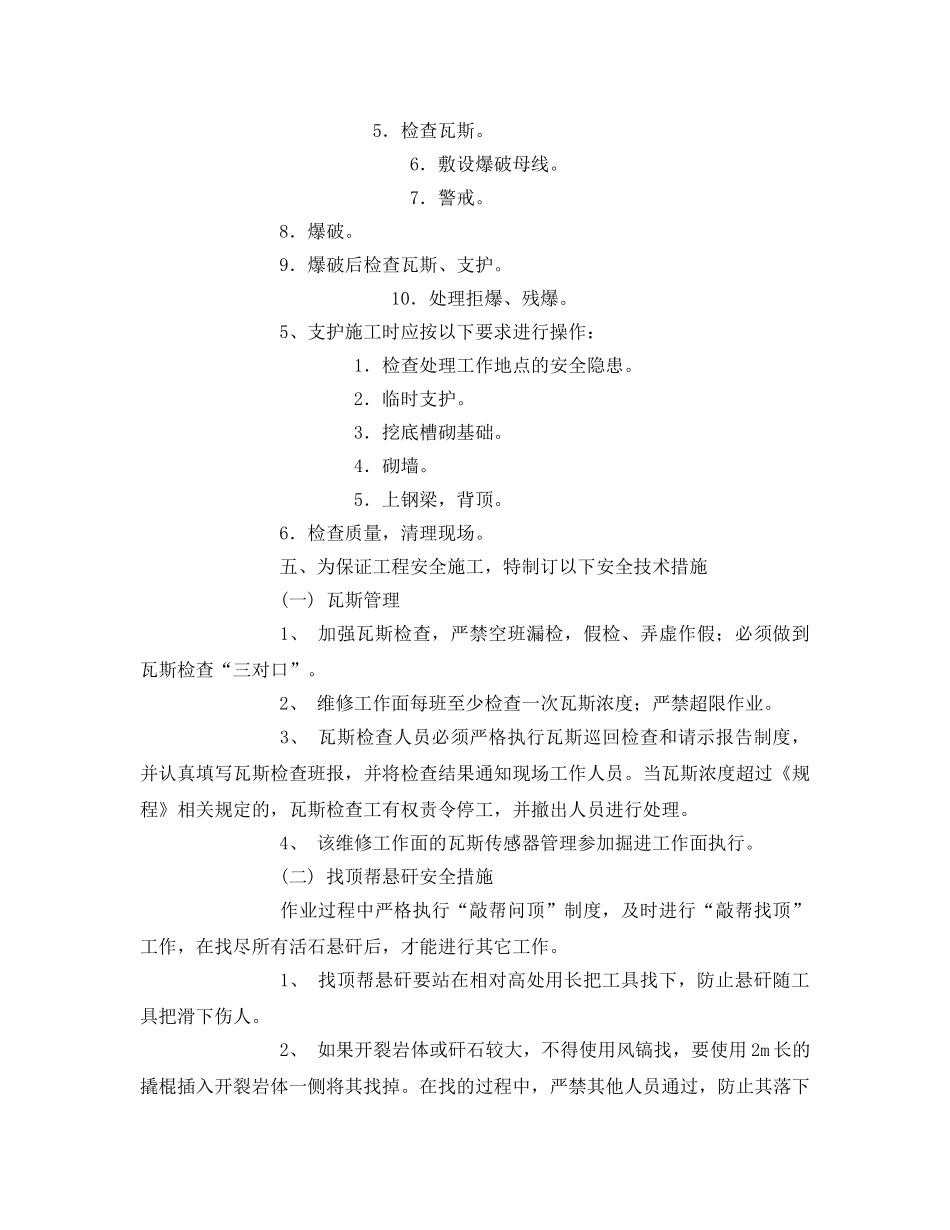

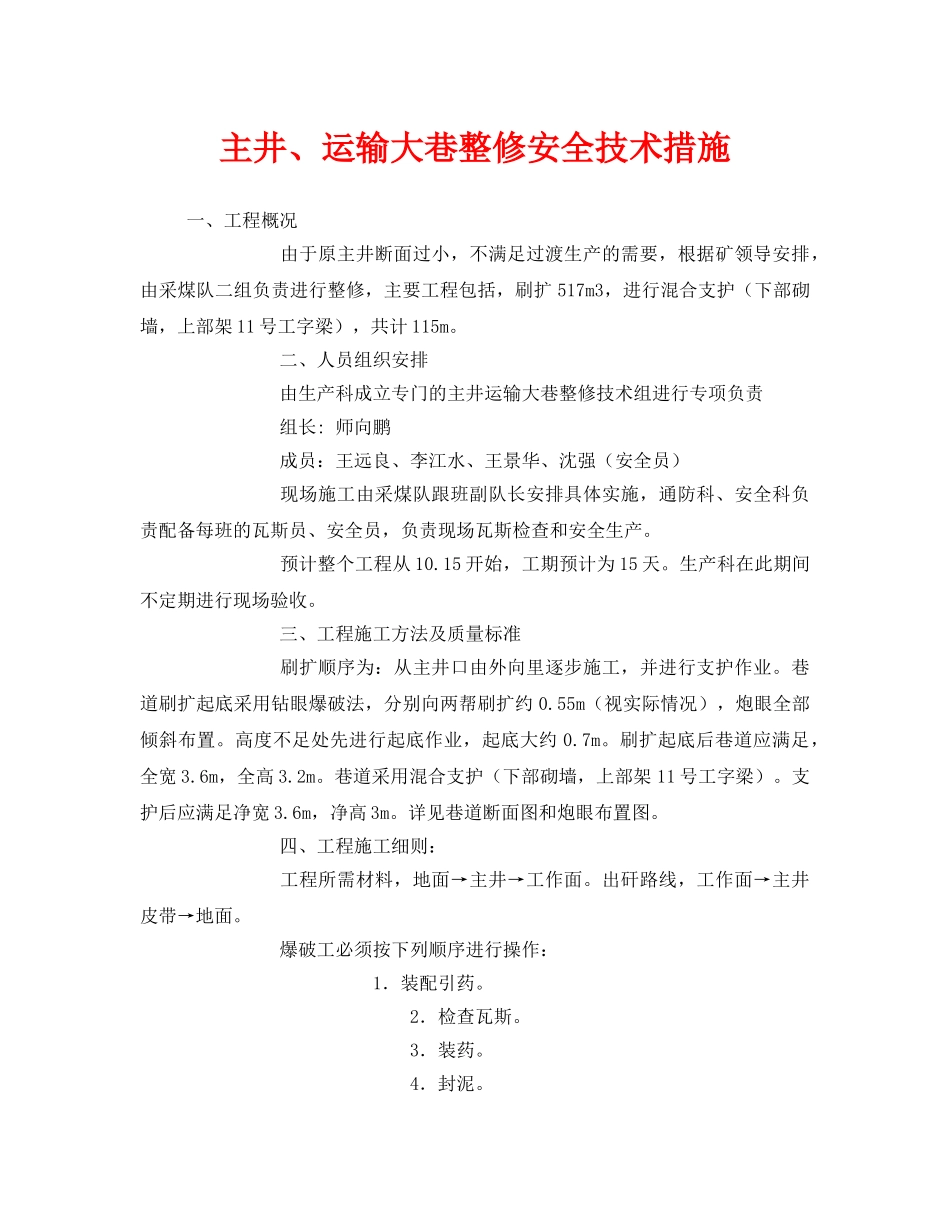

主井、运输大巷整修安全技术措施一、工程概况由于原主井断面过小,不满足过渡生产的需要,根据矿领导安排,由采煤队二组负责进行整修,主要工程包括,刷扩517m3,进行混合支护(下部砌墙,上部架11号工字梁),共计115m
二、人员组织安排由生产科成立专门的主井运输大巷整修技术组进行专项负责组长:师向鹏成员:王远良、李江水、王景华、沈强(安全员)现场施工由采煤队跟班副队长安排具体实施,通防科、安全科负责配备每班的瓦斯员、安全员,负责现场瓦斯检查和安全生产
预计整个工程从10
15开始,工期预计为15天
生产科在此期间不定期进行现场验收
三、工程施工方法及质量标准刷扩顺序为:从主井口由外向里逐步施工,并进行支护作业
巷道刷扩起底采用钻眼爆破法,分别向两帮刷扩约0
55m(视实际情况),炮眼全部倾斜布置
高度不足处先进行起底作业,起底大约0
刷扩起底后巷道应满足,全宽3
6m,全高3
巷道采用混合支护(下部砌墙,上部架11号工字梁)
支护后应满足净宽3
6m,净高3m
详见巷道断面图和炮眼布置图
四、工程施工细则:工程所需材料,地面→主井→工作面
出矸路线,工作面→主井皮带→地面
爆破工必须按下列顺序进行操作:1.装配引药
2.检查瓦斯
5.检查瓦斯
6.敷设爆破母线
9.爆破后检查瓦斯、支护
10.处理拒爆、残爆
5、支护施工时应按以下要求进行操作:1.检查处理工作地点的安全隐患
2.临时支护
3.挖底槽砌基础
5.上钢梁,背顶
6.检查质量,清理现场
五、为保证工程安全施工,特制订以下安全技术措施(一)瓦斯管理1、加强瓦斯检查,严禁空班漏检,假检、弄虚作假;必须做到瓦斯检查“三对口”
2、维修工作面每班至少检查一次瓦斯浓度;严禁超限作业
3、瓦斯检查人员必须严格执行瓦斯巡回检查和请示报告制度,并认真填写瓦斯检查班报,并将
