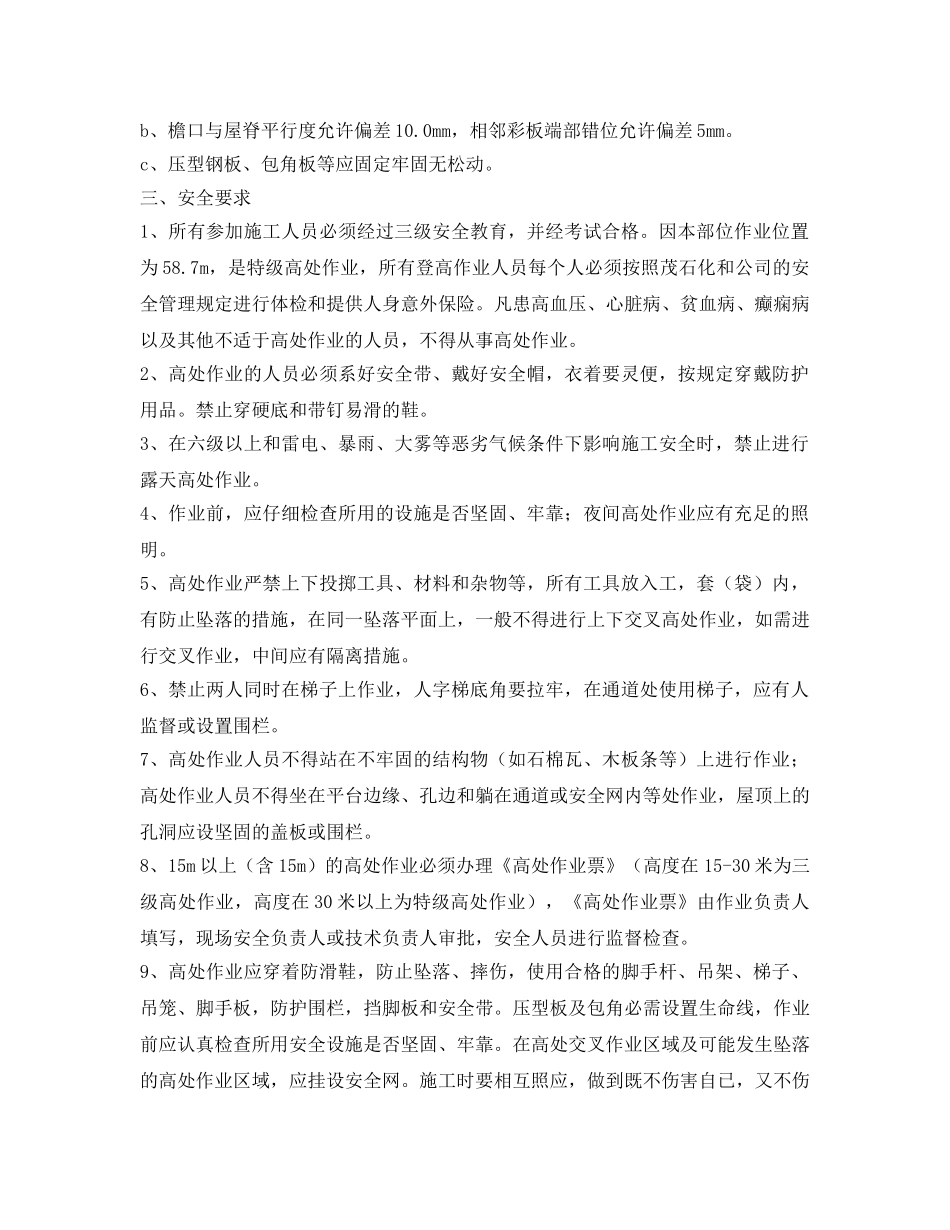

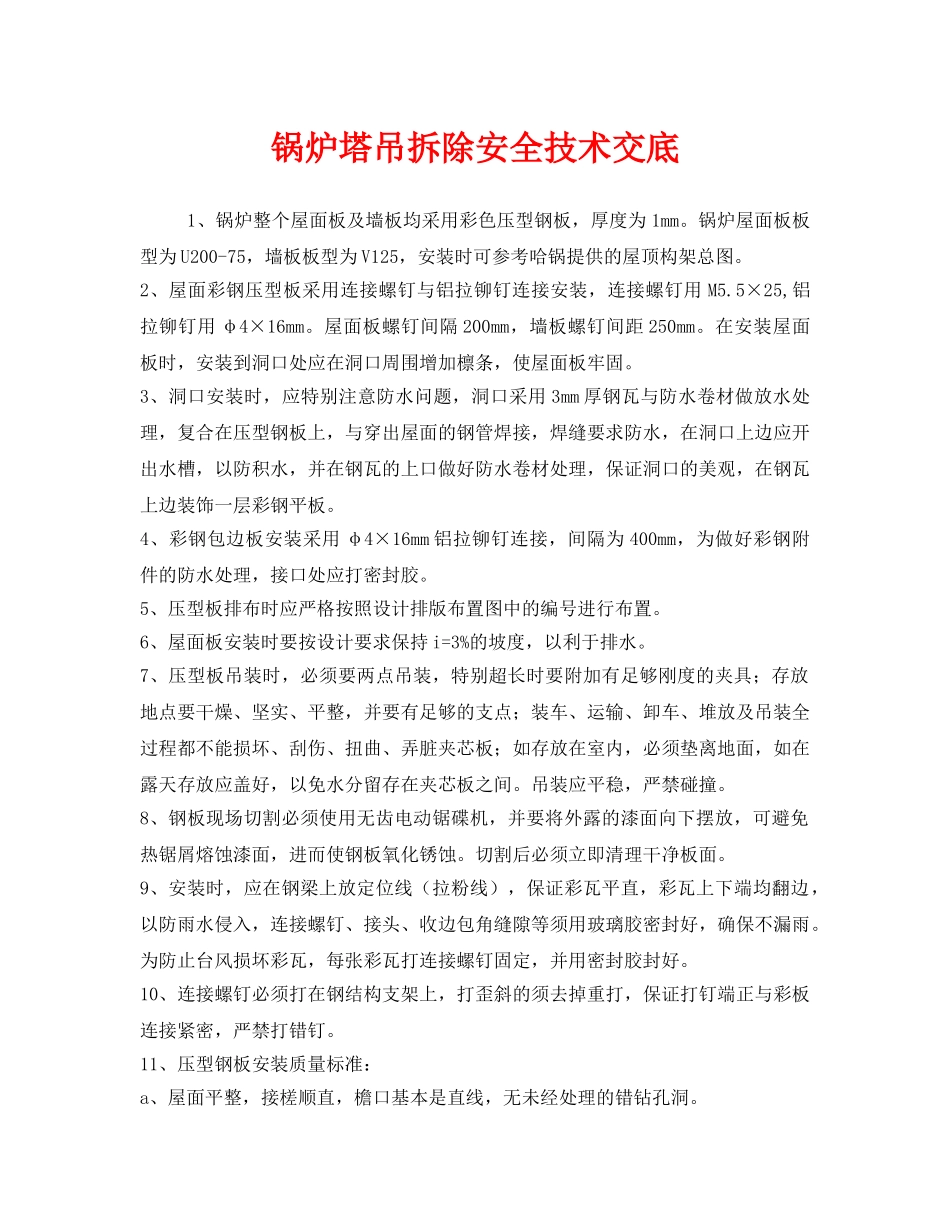

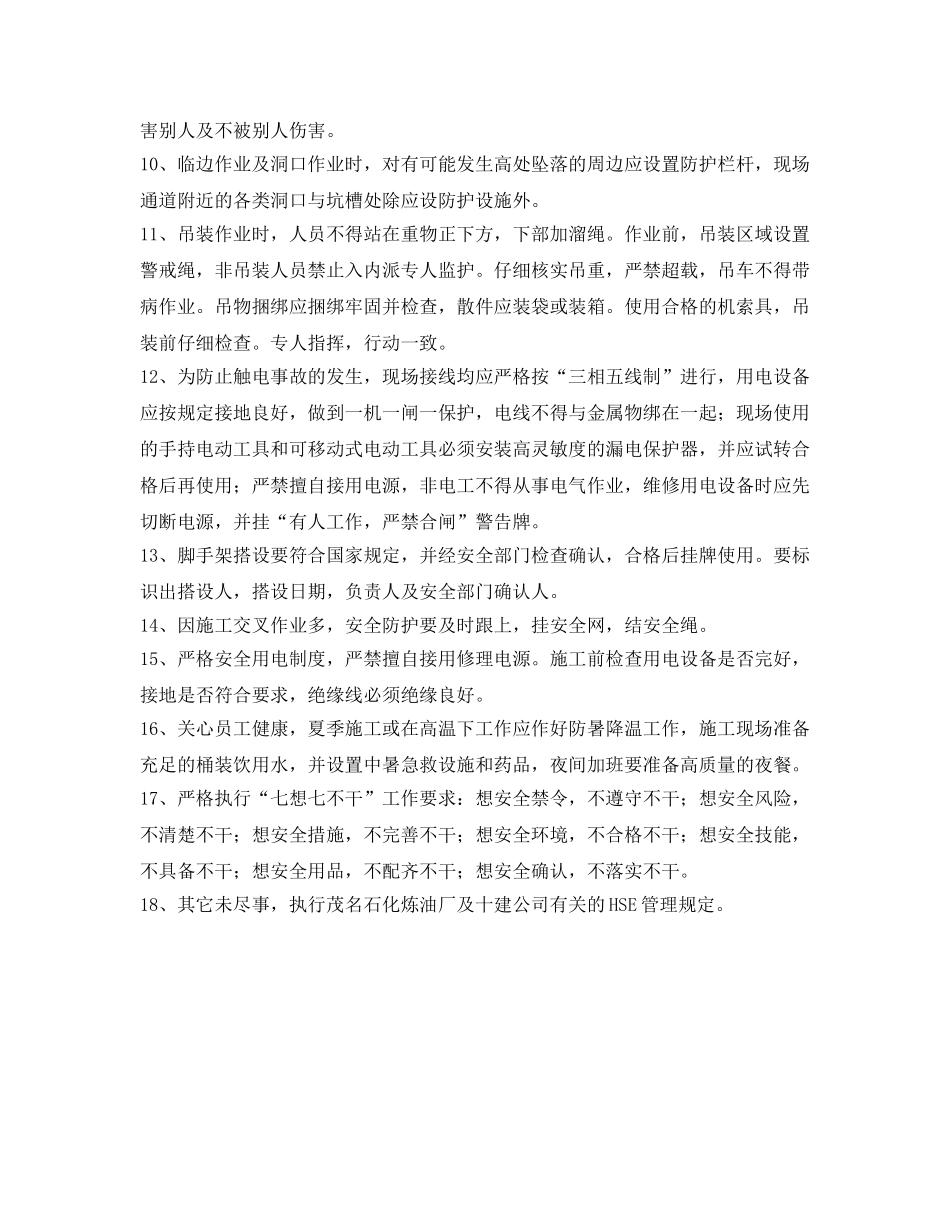

锅炉塔吊拆除安全技术交底1、锅炉整个屋面板及墙板均采用彩色压型钢板,厚度为1mm
锅炉屋面板板型为U200-75,墙板板型为V125,安装时可参考哈锅提供的屋顶构架总图
2、屋面彩钢压型板采用连接螺钉与铝拉铆钉连接安装,连接螺钉用M5
5×25,铝拉铆钉用φ4×16mm
屋面板螺钉间隔200mm,墙板螺钉间距250mm
在安装屋面板时,安装到洞口处应在洞口周围增加檩条,使屋面板牢固
3、洞口安装时,应特别注意防水问题,洞口采用3mm厚钢瓦与防水卷材做放水处理,复合在压型钢板上,与穿出屋面的钢管焊接,焊缝要求防水,在洞口上边应开出水槽,以防积水,并在钢瓦的上口做好防水卷材处理,保证洞口的美观,在钢瓦上边装饰一层彩钢平板
4、彩钢包边板安装采用φ4×16mm铝拉铆钉连接,间隔为400mm,为做好彩钢附件的防水处理,接口处应打密封胶
5、压型板排布时应严格按照设计排版布置图中的编号进行布置
6、屋面板安装时要按设计要求保持i=3%的坡度,以利于排水
7、压型板吊装时,必须要两点吊装,特别超长时要附加有足够刚度的夹具;存放地点要干燥、坚实、平整,并要有足够的支点;装车、运输、卸车、堆放及吊装全过程都不能损坏、刮伤、扭曲、弄脏夹芯板;如存放在室内,必须垫离地面,如在露天存放应盖好,以免水分留存在夹芯板之间
吊装应平稳,严禁碰撞
8、钢板现场切割必须使用无齿电动锯碟机,并要将外露的漆面向下摆放,可避免热锯屑熔蚀漆面,进而使钢板氧化锈蚀
切割后必须立即清理干净板面
9、安装时,应在钢梁上放定位线(拉粉线),保证彩瓦平直,彩瓦上下端均翻边,以防雨水侵入,连接螺钉、接头、收边包角缝隙等须用玻璃胶密封好,确保不漏雨
为防止台风损坏彩瓦,每张彩瓦打连接螺钉固定,并用密封胶封好
10、连接螺钉必须打在钢结构支架上,打歪斜的须去掉重打,保证打钉端正与彩板连接紧密,严禁打错钉
11、压型钢板安装质量标
