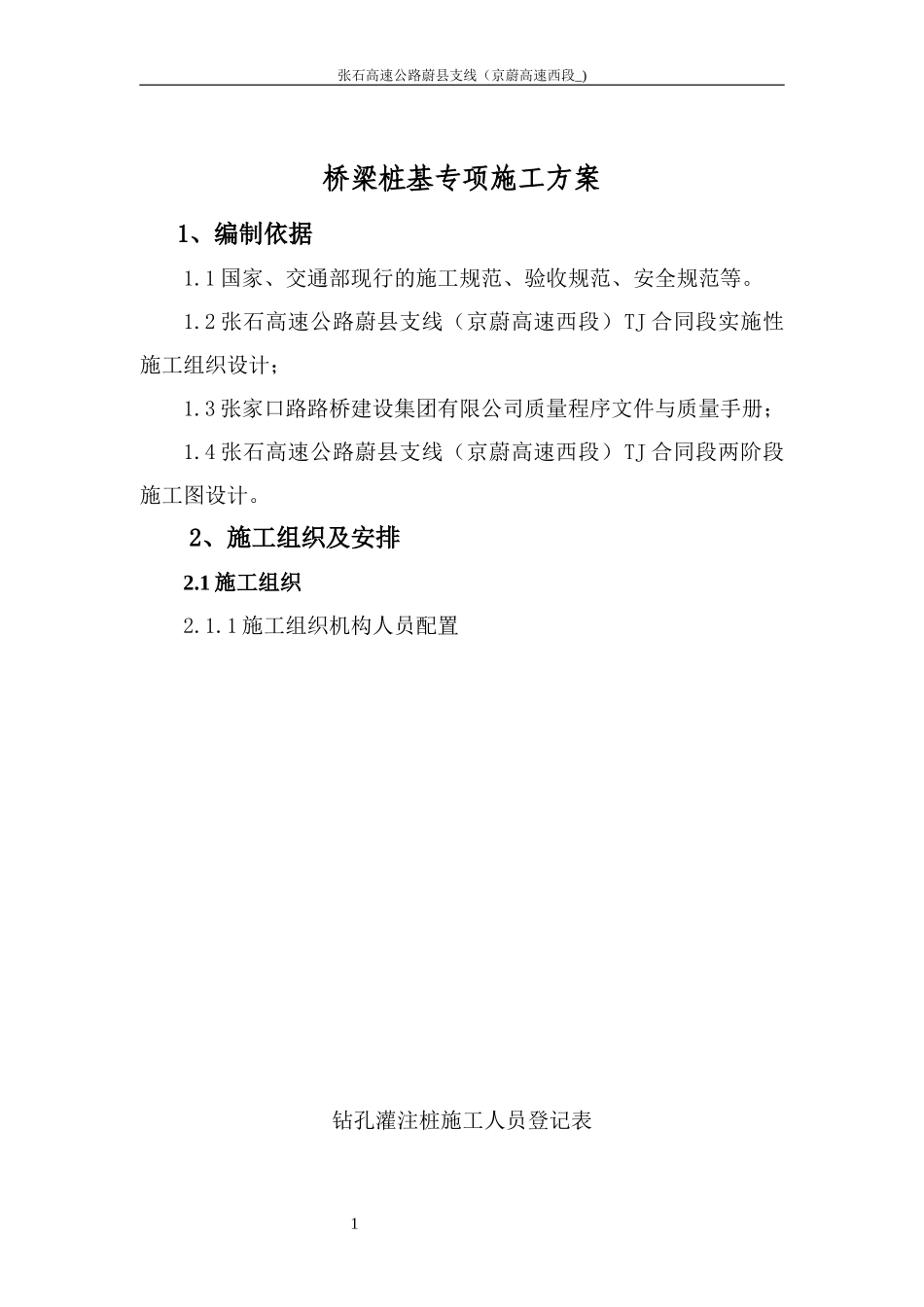

张石高速公路蔚县支线(京蔚高速西段_)张石高速公路蔚县支线(京蔚高速西段)TJ合同段钻孔灌注桩桩基础施工专项方案张家口路桥建设集团有限公司张石高速公路蔚县支线(京蔚高速西段)TJ合同项目经理部二工区二○一七年三月张石高速公路蔚县支线(京蔚高速西段_)目录1、编制依据12、施工组织及安排...............................................12.1施工组织....................................................12.2机械进场一览表..............................................42.3试验、检测设备登记表........................................52.4临时工程....................................................73、钻孔桩施工工艺标准及要求.....................................83.1工艺方法要求:..............................................83.2钻孔桩施工技术措施.........................................153.3桥梁钻孔灌注桩施工工艺流程图:..............................214.钻孔质量保证措施.............................................224.1钻孔控制...................................................224.2施工过程中重点控制项目.....................................224.3钻孔桩成品保护措施.........................................234.4施工异常处理...............................................245.冬季施工质量保证措施.........................................246.安全环保保证措施.............................................306.1安全保证措施...............................................306.2环境保护措施...............................................337.文明施工.....................................................341张石高速公路蔚县支线(京蔚高速西段_)桥梁桩基专项施工方案1、编制依据1.1国家、交通部现行的施工规范、验收规范、安全规范等。1.2张石高速公路蔚县支线(京蔚高速西段)TJ合同段实施性施工组织设计;1.3张家口路路桥建设集团有限公司质量程序文件与质量手册;1.4张石高速公路蔚县支线(京蔚高速西段)TJ合同段两阶段施工图设计。2、施工组织及安排2.1施工组织2.1.1施工组织机构人员配置钻孔灌注桩施工人员登记表21张石高速公路蔚县支线(京蔚高速西段_)序号姓名在本项目中担任的职务技术职称职责1刘丙河项目经理高级工程师全面负责2吴占国项目总工高级工程师负责现场技术管理3郭恩地方协调副经理地方协调4郑瑞海生产副经理工程师负责日常施工生产5王艾德质检工程师工程师负责质量检测6刘海泉试验工程师工程师负责现场试验7胡晓夏工程部长工程师负责现场施工生产8王新权安全环保负责人工程师现场安全环境管理9杨晓龙质检负责质量检测10王永成桥涵工长负责桩基施工11左效龙钢筋加工负责人负责钢筋加工、制作12王飞德拌合场场长助理工程师负责混凝土拌合13张振军测量组长负责施工测量14谢建立电焊工钢筋焊接15张德红焊接与切割钢筋焊接、切割16张建利焊接与切割钢筋焊接、切割17张新利焊接与切割钢筋焊接、切割2.1.2拟投入的人员及职责管理人员:4人技术人员:9人技术工人:10人普通工人:10人管理人员职责人员职责项目经理全面负责本段的施工组织指挥与管理;对试验段工程质量、安全、工期负总32张石高速公路蔚县支线(京蔚高速西段_)责。项目技术负责人对本段施工技术、计量测试和工程质量负直接技术责任;负责新技术、新工艺、新设备、新材料及先进科技成果的推广和应用;负责组织工程施工方案的制定,解决工程质量中的关键技术和重大技术难题;合理调配人力资源。工点技术负责人实行工点技术管理责任制,负责本组的施工过程控制;负责现场施工技术调查、图纸审核、现场核对、技术交底、施工现场工序控制及解决施工技术疑难问题等工作,建立工点技术档案;统计实物工程量,如实填写计价工程量清单;认真填写各种施工记录,建立现场技术档案盒制度;组织好测量、环保工作。技术人员配备一个文件资料包,下工地必须携带资料包。质检员负责本段安全质量、试验管理工作;配合监理工程师做好现场...
