气分双脱冬雨季施工方案一、工程概况我公司在*****公司含硫原油加工适应性改造及油品质量升级项目中承接了50万吨/年气体分馏(Ⅲ)装置、双脱(Ⅲ)装置
双脱(Ⅲ)装置:主要设备包括塔4座,各类容器100座,管壳式冷换设备6台,各类泵共计27台;配套土建、钢结构、工艺管线、电气、仪表等
50万吨/年气体分馏装置:主要设备62台,其中塔4座,容器9台,冷换33台,机泵16台;配套土建、钢结构、工艺管线、电气、仪表等
本工程地处长江中游的*****地区,施工工期较长,工程施工计划工期自2011年6月份到2012年10月份结束,工程周期长,要经历严寒的冬天和春天,雨水较多,气候变化多,对施工生产有一定的影响
各项施工工作将全面展开,现已是2012年的2月,正是*****地区的雨季,必将给现场施工带来很多困难
为能更好的完成施工任务,需采取可靠有效的防雨措施,以保证施工进度、工程质量及施工现场HSE管理的正常运行
在项目开工前我单位就提前规划,在装置北侧投资建设了约6000m2的预制地及约4000m2的喷砂场地,用于于钢结构与工艺管道的喷砂、预制
场地采用碎石硬化,并向西侧排水
由于目前本装置及周边装置仍处于土建施工阶段,装置无进出道路,雨季车辆无法进出,为保证安装施工正常进行,现场需要进行临时施工道路的铺筑
具体如下:1、气分装置施工道路铺筑要求1
1气分装置临时施工道路设置:因气分装置的北侧正在进行系统管架施工,南侧为催化裂化装置管架,无法修筑道路,因此气分装置临时施工道路分东、中两部分单独铺筑
2气分装置西侧施工道路1
1在装置的西北角,从气分装置的北侧道路开始修筑一条宽度为4m的临时进场道路
2在装置的西侧,沿143SS1框架西边基础的西侧开始修筑一条宽度为10m的施工道路,长度为装置南北向全长

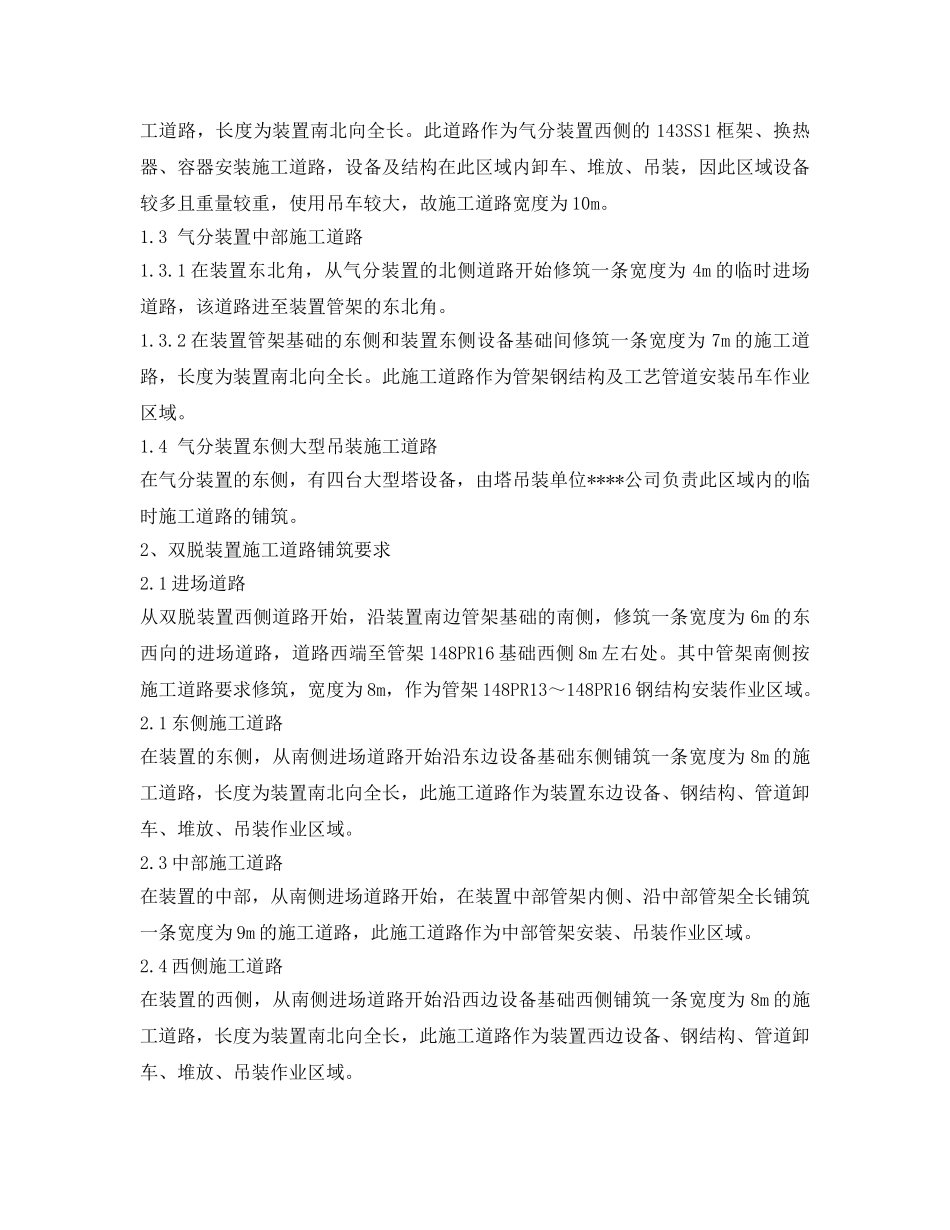

此道路作为气分装置西侧的143SS1框架、换热器、容器安装施工道
