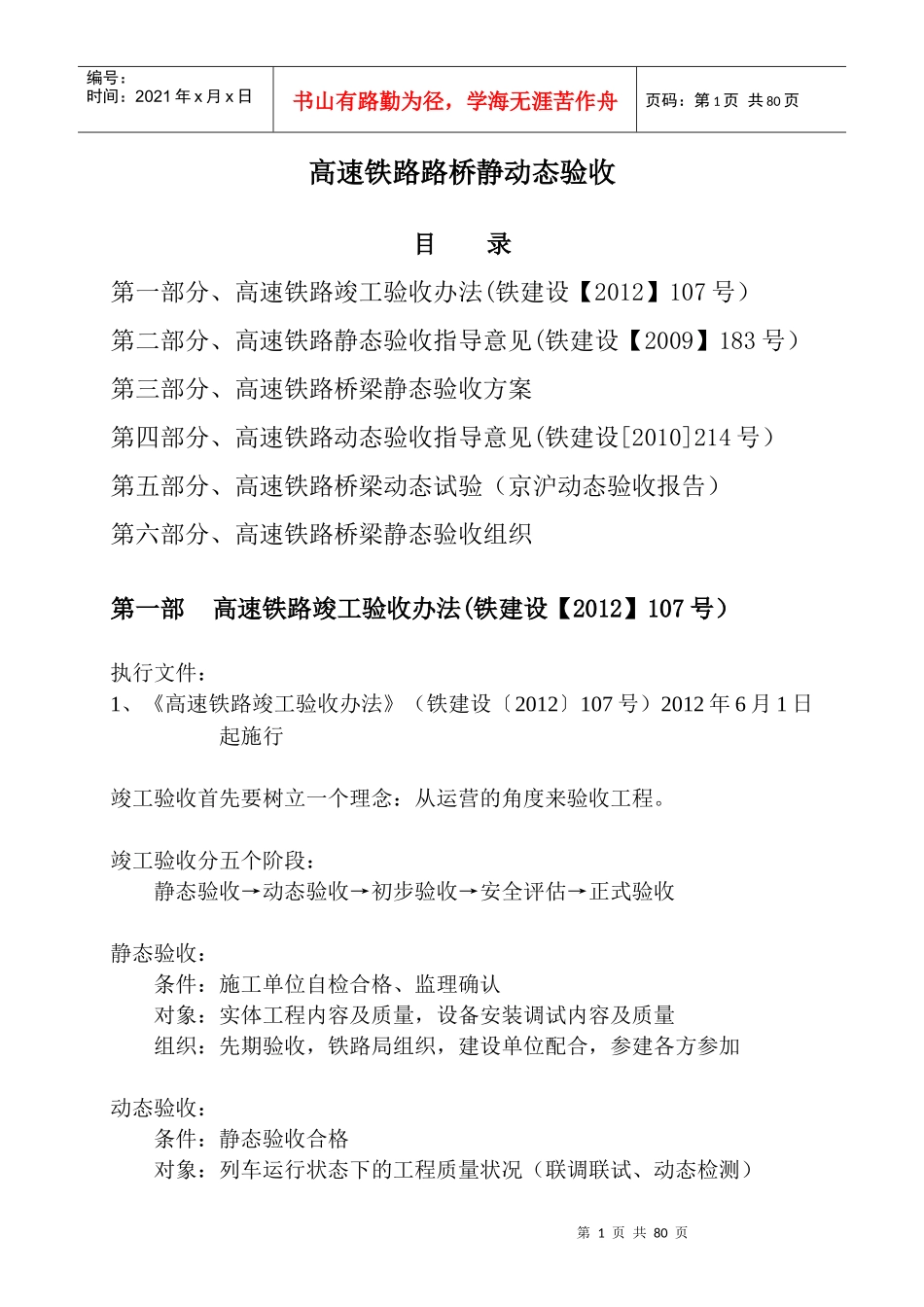

第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共80页高速铁路路桥静动态验收目录第一部分、高速铁路竣工验收办法(铁建设【2012】107号)第二部分、高速铁路静态验收指导意见(铁建设【2009】183号)第三部分、高速铁路桥梁静态验收方案第四部分、高速铁路动态验收指导意见(铁建设[2010]214号)第五部分、高速铁路桥梁动态试验(京沪动态验收报告)第六部分、高速铁路桥梁静态验收组织第一部高速铁路竣工验收办法(铁建设【2012】107号)执行文件:1、《高速铁路竣工验收办法》(铁建设〔2012〕107号)2012年6月1日起施行竣工验收首先要树立一个理念:从运营的角度来验收工程。竣工验收分五个阶段:静态验收→动态验收→初步验收→安全评估→正式验收静态验收:条件:施工单位自检合格、监理确认对象:实体工程内容及质量,设备安装调试内容及质量组织:先期验收,铁路局组织,建设单位配合,参建各方参加动态验收:条件:静态验收合格对象:列车运行状态下的工程质量状况(联调联试、动态检测)第2页共80页第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共80页整体系统在正常和非正常运行条件下的行车组织、客运服务及应急救援等的状况组织:先期验收,铁路局组织,建设单位配合,专家评审初步验收:条件:动态验收合格对象:对工程建设情况、静、动态验收情况的确认组织:政府验收,铁道部组织,建设单位、运营单位、专家参加安全评估:条件:初步验收合格,影响运营安全的问题得到解决对象:安全管理、设备设施、规章制度、人员素质等是否具备开通安全运营条件组织:铁道部组织安全评估通过后可开通初期运营(试运营)正式验收:条件:开通运营一年以上对象:建设项目整体情况组织:国家主管部门正式验收合格后投入正式运营。另:水土保持、环境保护验收:条件:水土保持、环境保护设施与主体工程同步建成对象:水土保持设施,环境保护设施组织:水利部、环保部分别组织,铁道部配合,各参建单位参与水土保持、环境保护验收必须在正式验收前全部完成。第二部高速铁路静态验收指导意见(铁建设【2009】183号)参考文件:《关于印发客运专线铁路工程静态验收指导意见的通知》(铁建设〔2009〕183号)2009年10月12日起施行第3页共80页第2页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共80页一、静态验收条件、依据、内容静态验收条件:(1)主体工程及其配套工程、辅助工程已按设计要求建成;(2)环境保护设施、水土保持设施与主体工程同步建成;(3)劳动、安全、卫生及消防设施与主体工程同步建成;(4)承包单位自检合格;(5)精测网复测完成,资料完备,成果移交运营管理单位;(6)辅助工程(含公路立交桥)已经移交完毕;(7)监理单位工程质量(验收)评定合格;(8)建设用地依法批准;(9)竣工文件基本编制完成。在达到开通运营条件、确保运营安全的情况下,允许零星土建工程和少数非行车设备延至正式验收前完成。静态验收依据:(1)国家有关法律、法规;(2)经批准的可行性研究报告;(3)经批准的初步设计(含变更设计)文件;(4)审核合格的施工图设计文件;(5)设备技术说明书;(6)国家和铁道部颁布布的设计规范、工程施工质量验收标准。静态验收主要内容:主要是对应于验收条件的各项内容。(1)工程是否按批准的设计文件建成,配套、辅助工程是否与主体工程同步建成;(2)工程质量是否符合国家和铁道部颁布布的设计规范、工程施工质量验收标准;(3)工程设备配套及安装、调试情况,国外引进设备合同完成情况;(4)环保、水保、劳动、劳动、安全、卫生、消防、防灾安全监控系统、第4页共80页第3页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共80页安全防护、应急疏散通道、办公生产生活房屋等设施是否按批准的设计文件建成且质量合格;(5)精测网复测是否完成、复测成果和相关资料是否移交设备管理单位;(6)工机具、常备材料是否按设计要求配备到位;(7)地质灾害整治及建筑抗震设防是否符合规定;(8)竣工文件是否齐...
