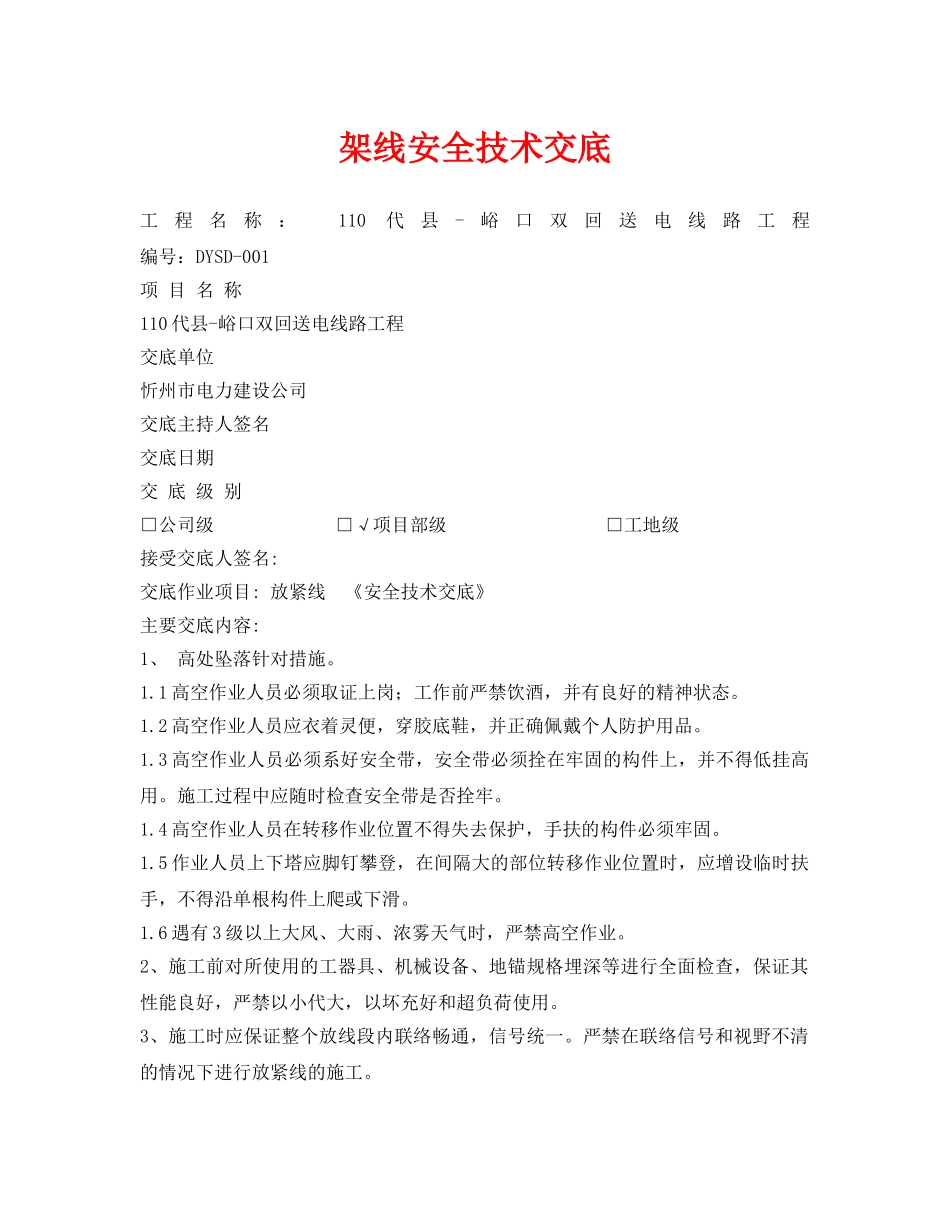

架线安全技术交底工程名称:110代县-峪口双回送电线路工程编号:DYSD-001项目名称110代县-峪口双回送电线路工程交底单位忻州市电力建设公司交底主持人签名交底日期交底级别□公司级□√项目部级□工地级接受交底人签名:交底作业项目:放紧线《安全技术交底》主要交底内容:1、高处坠落针对措施
1高空作业人员必须取证上岗;工作前严禁饮酒,并有良好的精神状态
2高空作业人员应衣着灵便,穿胶底鞋,并正确佩戴个人防护用品

3高空作业人员必须系好安全带,安全带必须拴在牢固的构件上,并不得低挂高用
施工过程中应随时检查安全带是否拴牢
4高空作业人员在转移作业位置不得失去保护,手扶的构件必须牢固
5作业人员上下塔应脚钉攀登,在间隔大的部位转移作业位置时,应增设临时扶手,不得沿单根构件上爬或下滑
6遇有3级以上大风、大雨、浓雾天气时,严禁高空作业
2、施工前对所使用的工器具、机械设备、地锚规格埋深等进行全面检查,保证其性能良好,严禁以小代大,以坏充好和超负荷使用
3、施工时应保证整个放线段内联络畅通,信号统一
严禁在联络信号和视野不清的情况下进行放紧线的施工
4、施工应在杆塔交叉跨越及房屋、路口、河道处设立安全监护人,应随时与牵引场、张力场保持通讯联系,防止牵线过程中发生导引绳、导、地线牵挂住人或其他物体,发生事故
5、严禁牵引设备、张力设备超速、超载、超温、超压以及带故障运行
6、导地线线轴应转动灵活,支好后应在其后侧的拉线固定,放线时,任何人员不得在其出线侧停留
7、放线滑车使用应进行外观检查;带有开门装置的防线滑车,必须有关部门保险
8、放线中,导地线被障碍物卡住时,处理人员必须在线弯的外侧,并应用工具处理,不得用手直接推拔
9、各类地锚布置马道应与受力方向一致,并埋设可靠,雨天施工对地锚坑要做好排水沟,雨后及时检查地锚坑回填土有无沉陷,发现立即处理
