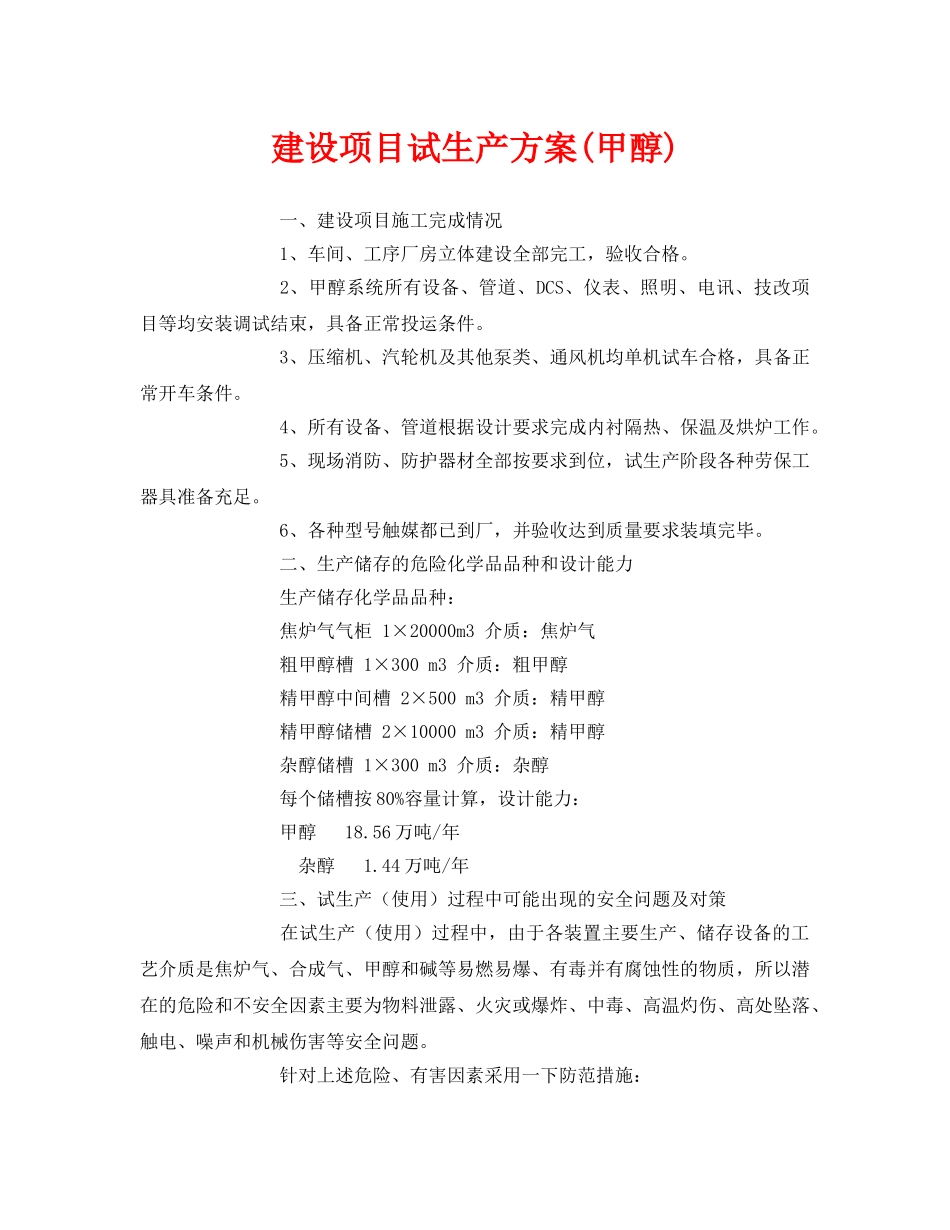

建设项目试生产方案(甲醇)一、建设项目施工完成情况1、车间、工序厂房立体建设全部完工,验收合格
2、甲醇系统所有设备、管道、DCS、仪表、照明、电讯、技改项目等均安装调试结束,具备正常投运条件
3、压缩机、汽轮机及其他泵类、通风机均单机试车合格,具备正常开车条件
4、所有设备、管道根据设计要求完成内衬隔热、保温及烘炉工作
5、现场消防、防护器材全部按要求到位,试生产阶段各种劳保工器具准备充足
6、各种型号触媒都已到厂,并验收达到质量要求装填完毕
二、生产储存的危险化学品品种和设计能力生产储存化学品品种:焦炉气气柜1×20000m3介质:焦炉气粗甲醇槽1×300m3介质:粗甲醇精甲醇中间槽2×500m3介质:精甲醇精甲醇储槽2×10000m3介质:精甲醇杂醇储槽1×300m3介质:杂醇每个储槽按80%容量计算,设计能力:甲醇18
56万吨/年杂醇1
44万吨/年三、试生产(使用)过程中可能出现的安全问题及对策在试生产(使用)过程中,由于各装置主要生产、储存设备的工艺介质是焦炉气、合成气、甲醇和碱等易燃易爆、有毒并有腐蚀性的物质,所以潜在的危险和不安全因素主要为物料泄露、火灾或爆炸、中毒、高温灼伤、高处坠落、触电、噪声和机械伤害等安全问题

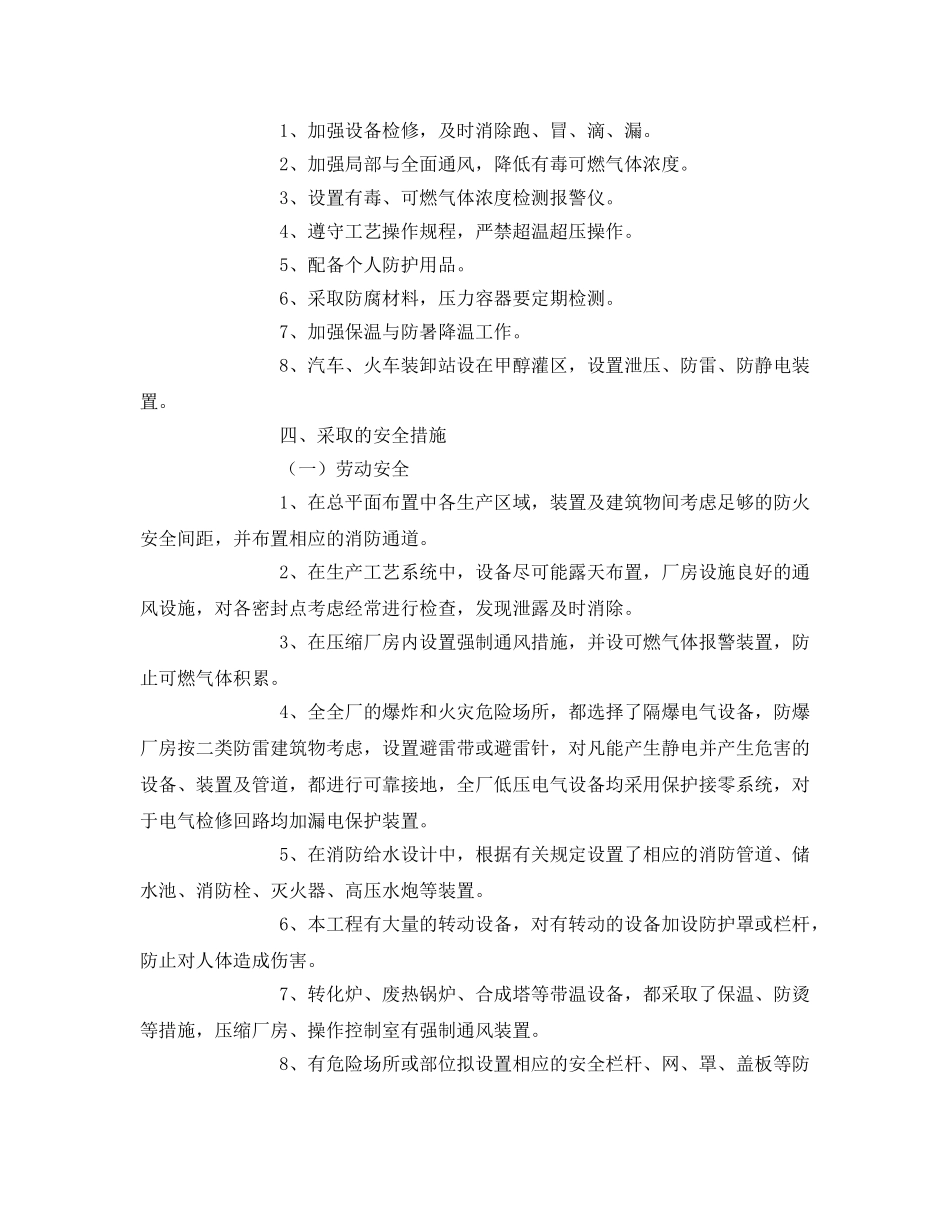

针对上述危险、有害因素采用一下防范措施:1、加强设备检修,及时消除跑、冒、滴、漏
2、加强局部与全面通风,降低有毒可燃气体浓度
3、设置有毒、可燃气体浓度检测报警仪
4、遵守工艺操作规程,严禁超温超压操作
5、配备个人防护用品
6、采取防腐材料,压力容器要定期检测
7、加强保温与防暑降温工作
8、汽车、火车装卸站设在甲醇灌区,设置泄压、防雷、防静电装置
四、采取的安全措施(一)劳动安全1、在总平面布置中各生产区域,装置及建筑物间考虑足够的防火安全间距,并布置相应的消防通道

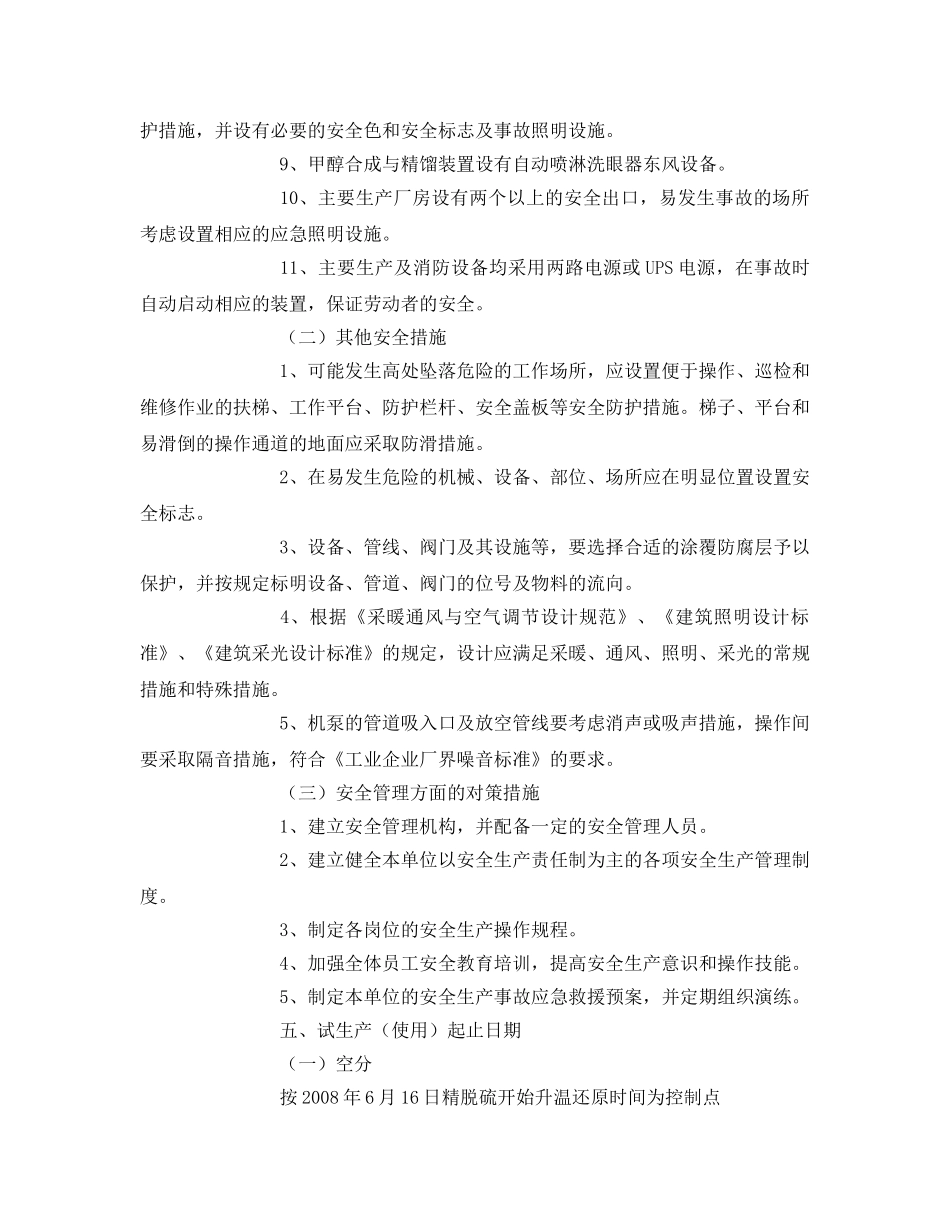

2、在生产工艺系统中,设备尽可能露天布置,厂房设施良好的通风设施,对各
