张力放线张力场安全质量环境工作票工程名称:年月日项目部名称施工班队工作地点技工人数工作期限劳务人数施工负责人作业点专(兼)安全员施工任务质量质量控制点控制措施1
展放前对导线检查2
放线时张力机操作平稳3
张力机出口张力满足设计的规定4
导线的跳槽处理5
导、地线落地保护1
吊运、架设线轴时保证线轴不变形,拆除线轴包装时应使用不损伤导、地线的工具,拔除线轴外缘上所有封装铁钉
放线过程中,张力机操作要平稳,保证各子导线张力平衡,预防导线跳槽、牵引板翻转

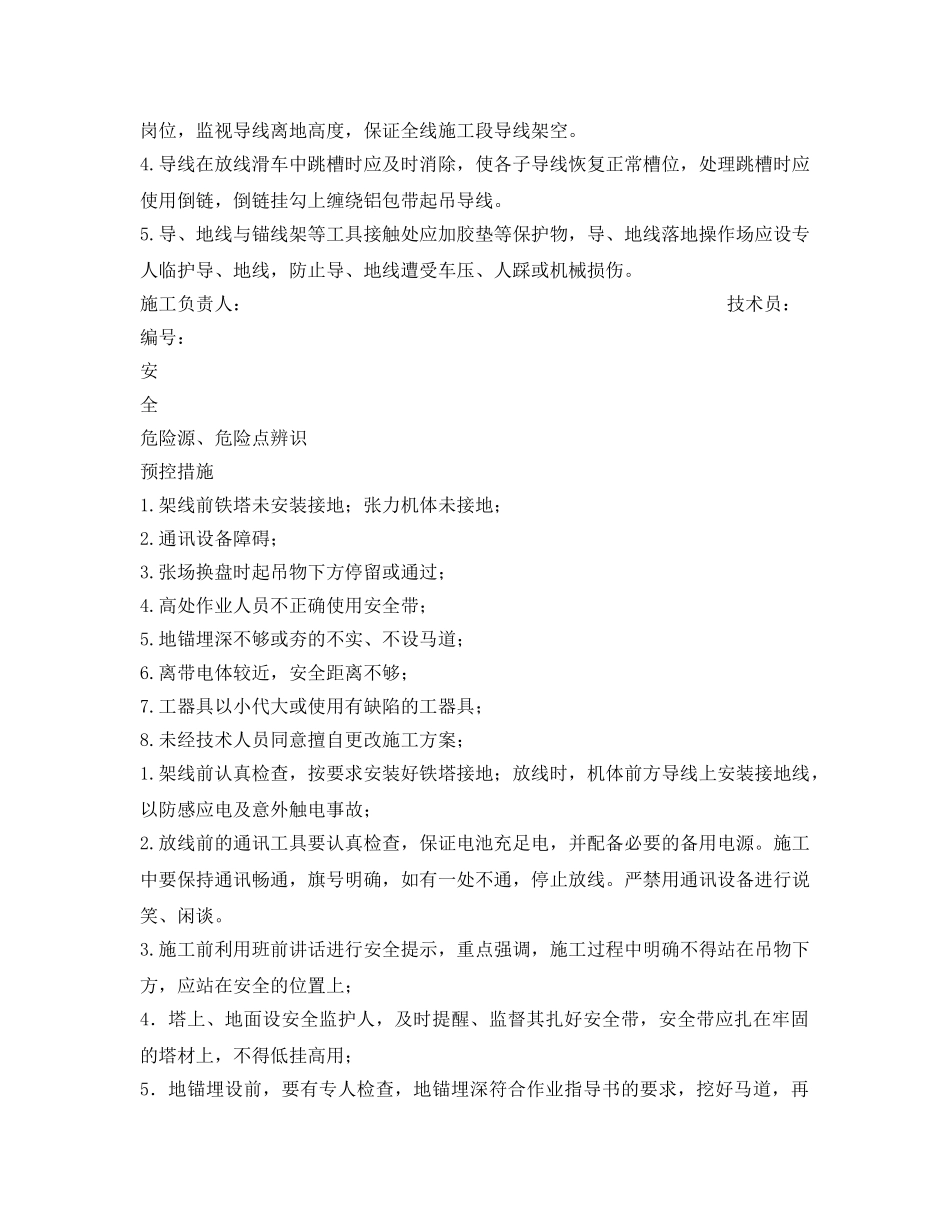

张力机出口张力应始终满足施工设计的规定,并在导线距离地面最低的位置设置岗位,监视导线离地高度,保证全线施工段导线架空
导线在放线滑车中跳槽时应及时消除,使各子导线恢复正常槽位,处理跳槽时应使用倒链,倒链挂勾上缠绕铝包带起吊导线
导、地线与锚线架等工具接触处应加胶垫等保护物,导、地线落地操作场应设专人临护导、地线,防止导、地线遭受车压、人踩或机械损伤

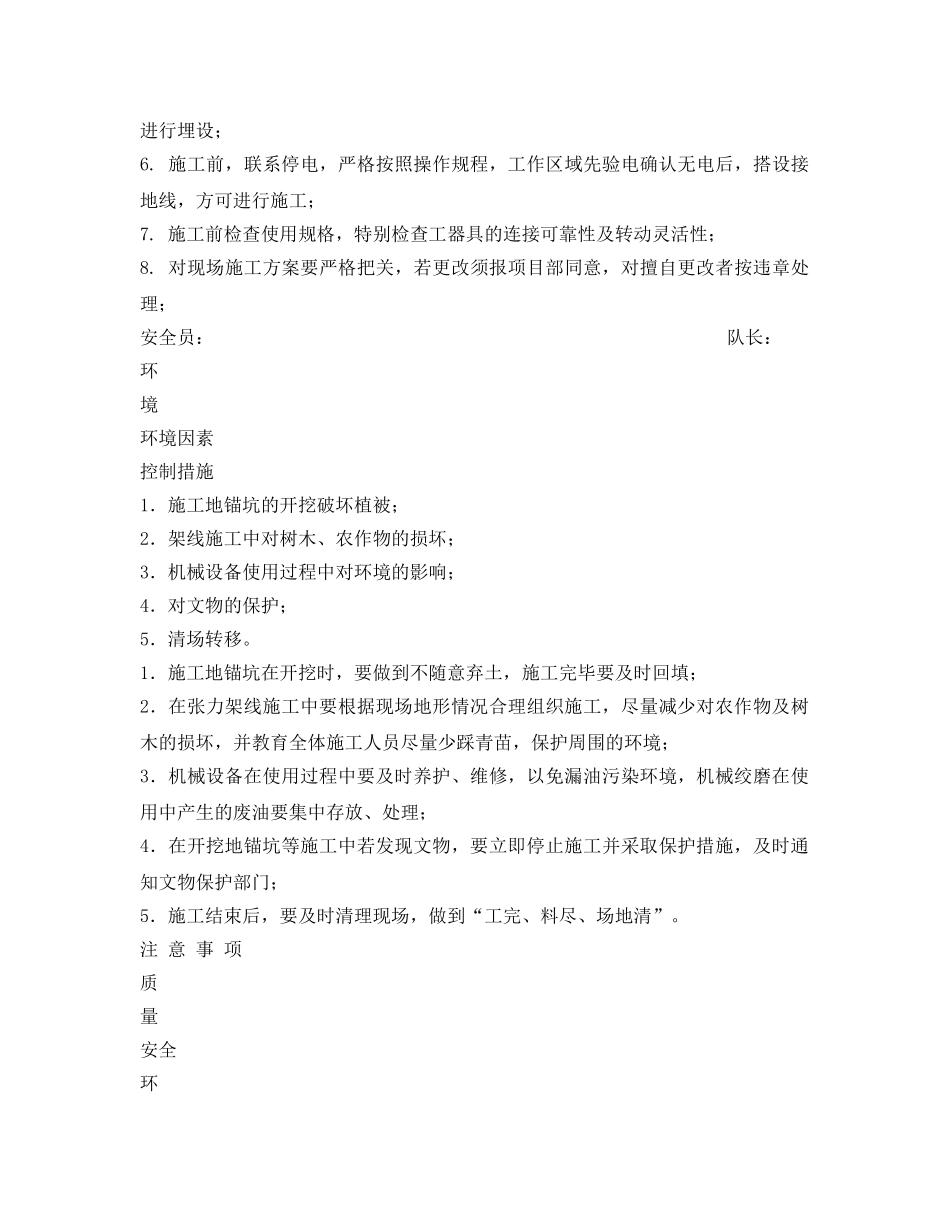

施工负责人:技术员:编号:安全危险源、危险点辨识预控措施1
架线前铁塔未安装接地;张力机体未接地;2
通讯设备障碍;3
张场换盘时起吊物下方停留或通过;4
高处作业人员不正确使用安全带;5
地锚埋深不够或夯的不实、不设马道;6
离带电体较近,安全距离不够;7
工器具以小代大或使用有缺陷的工器具;8
未经技术人员同意擅自更改施工方案;1
架线前认真检查,按要求安装好铁塔接地;放线时,机体前方导线上安装接地线,以防感应电及意外触电事故;2
放线前的通讯工具要认真检查,保证电池充足电,并配备必要的备用电源
施工中要保持通讯畅通,旗号明确,如有一处不通,停止放线
严禁用通讯设备进行说笑、闲谈
施工前利用班前讲话进行安全提示,重点强调,施工过程中明确不得站在吊物下方,应站在安全的位置上;4.塔上、地面设安全监护人,及时提醒、监督其扎好安全带,安全带应扎在牢固的塔材上,不得
