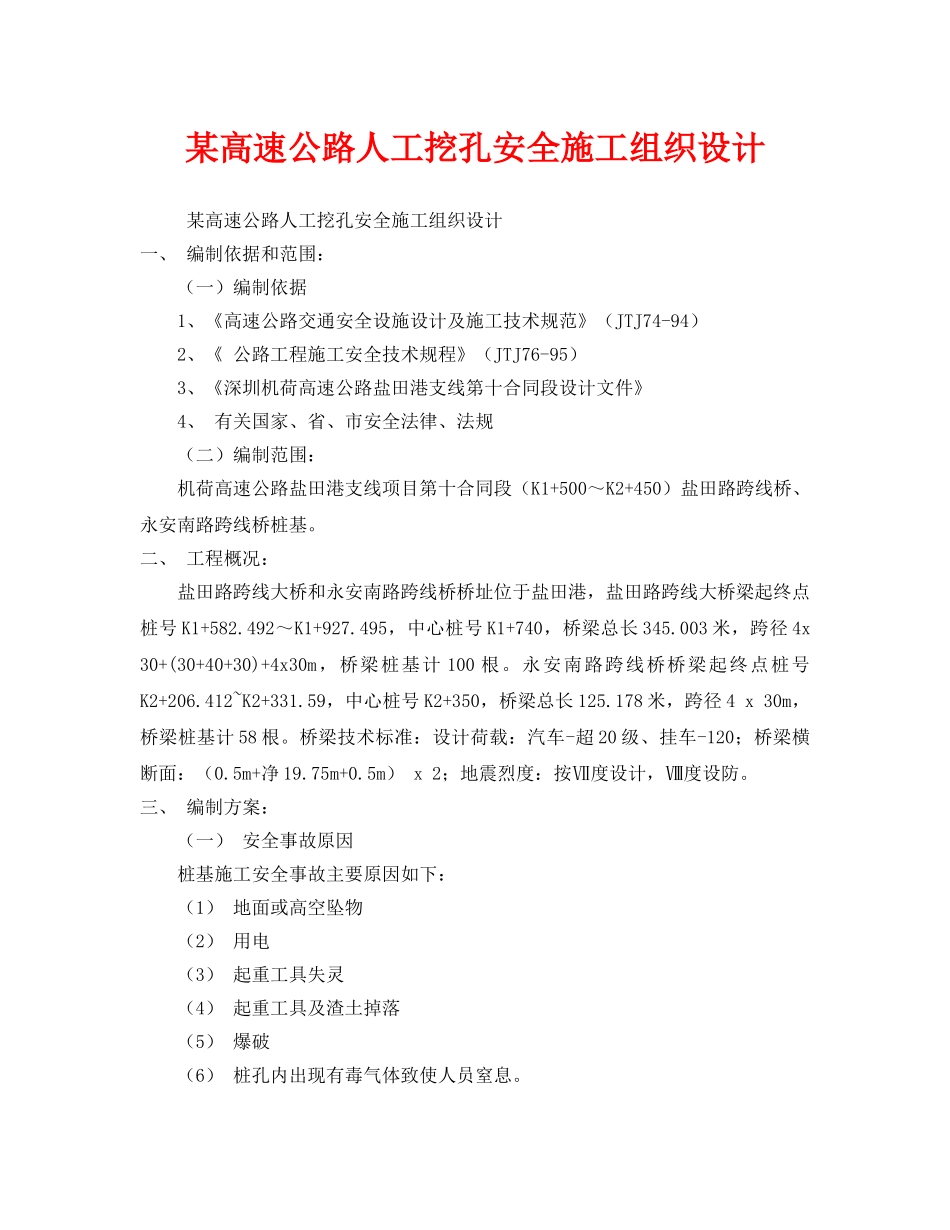

某高速公路人工挖孔安全施工组织设计某高速公路人工挖孔安全施工组织设计一、编制依据和范围:(一)编制依据1、《高速公路交通安全设施设计及施工技术规范》(JTJ74-94)2、《公路工程施工安全技术规程》(JTJ76-95)3、《深圳机荷高速公路盐田港支线第十合同段设计文件》4、有关国家、省、市安全法律、法规(二)编制范围:机荷高速公路盐田港支线项目第十合同段(K1+500~K2+450)盐田路跨线桥、永安南路跨线桥桩基
二、工程概况:盐田路跨线大桥和永安南路跨线桥桥址位于盐田港,盐田路跨线大桥梁起终点桩号K1+582
492~K1+927
495,中心桩号K1+740,桥梁总长345
003米,跨径4x30+(30+40+30)+4x30m,桥梁桩基计100根
永安南路跨线桥桥梁起终点桩号K2+206

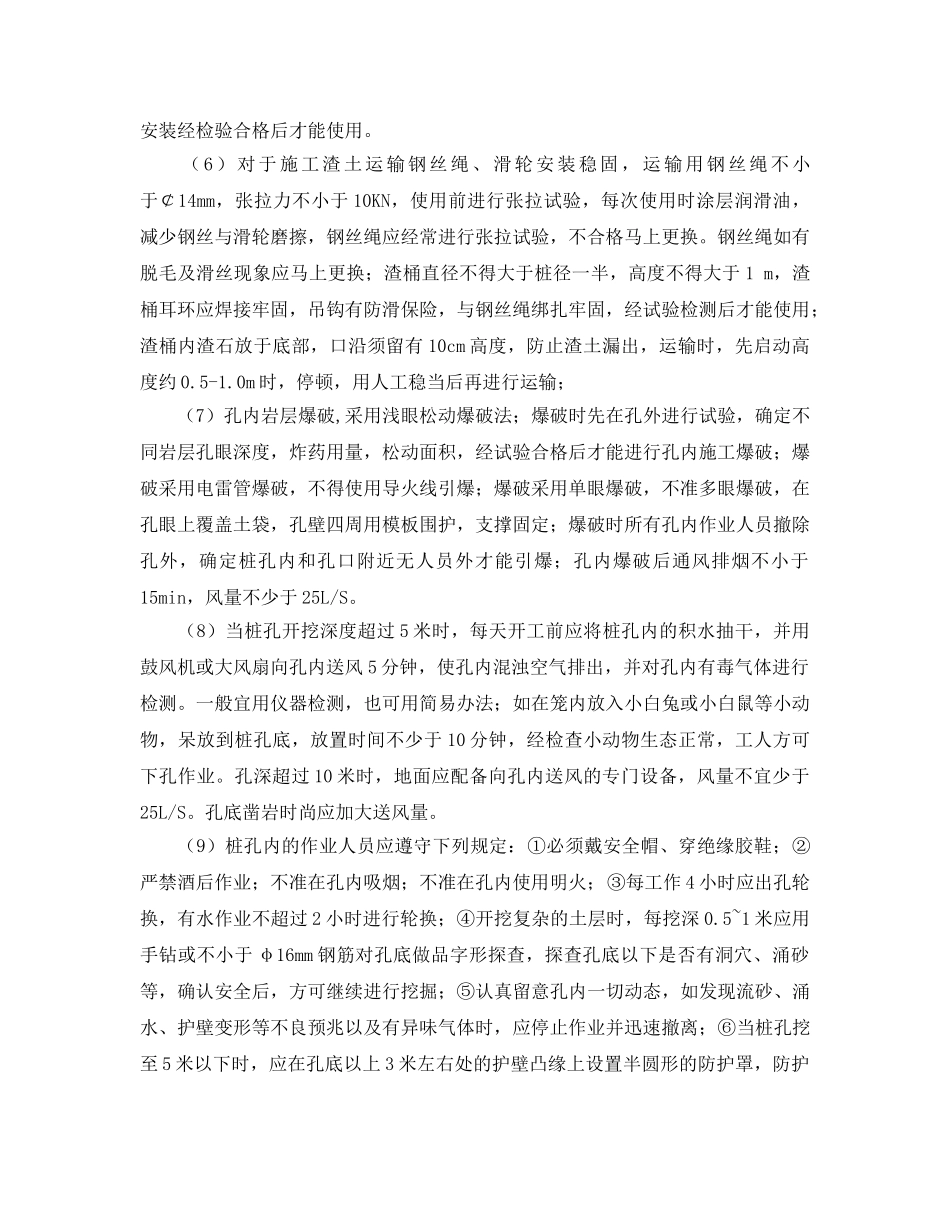

412~K2+331
59,中心桩号K2+350,桥梁总长125
178米,跨径4x30m,桥梁桩基计58根
桥梁技术标准:设计荷载:汽车-超20级、挂车-120;桥梁横断面:(0
5m+净19
5m)x2;地震烈度:按Ⅶ度设计,Ⅷ度设防
三、编制方案:(一)安全事故原因桩基施工安全事故主要原因如下:(1)地面或高空坠物(2)用电(3)起重工具失灵(4)起重工具及渣土掉落(5)爆破(6)桩孔内出现有毒气体致使人员窒息

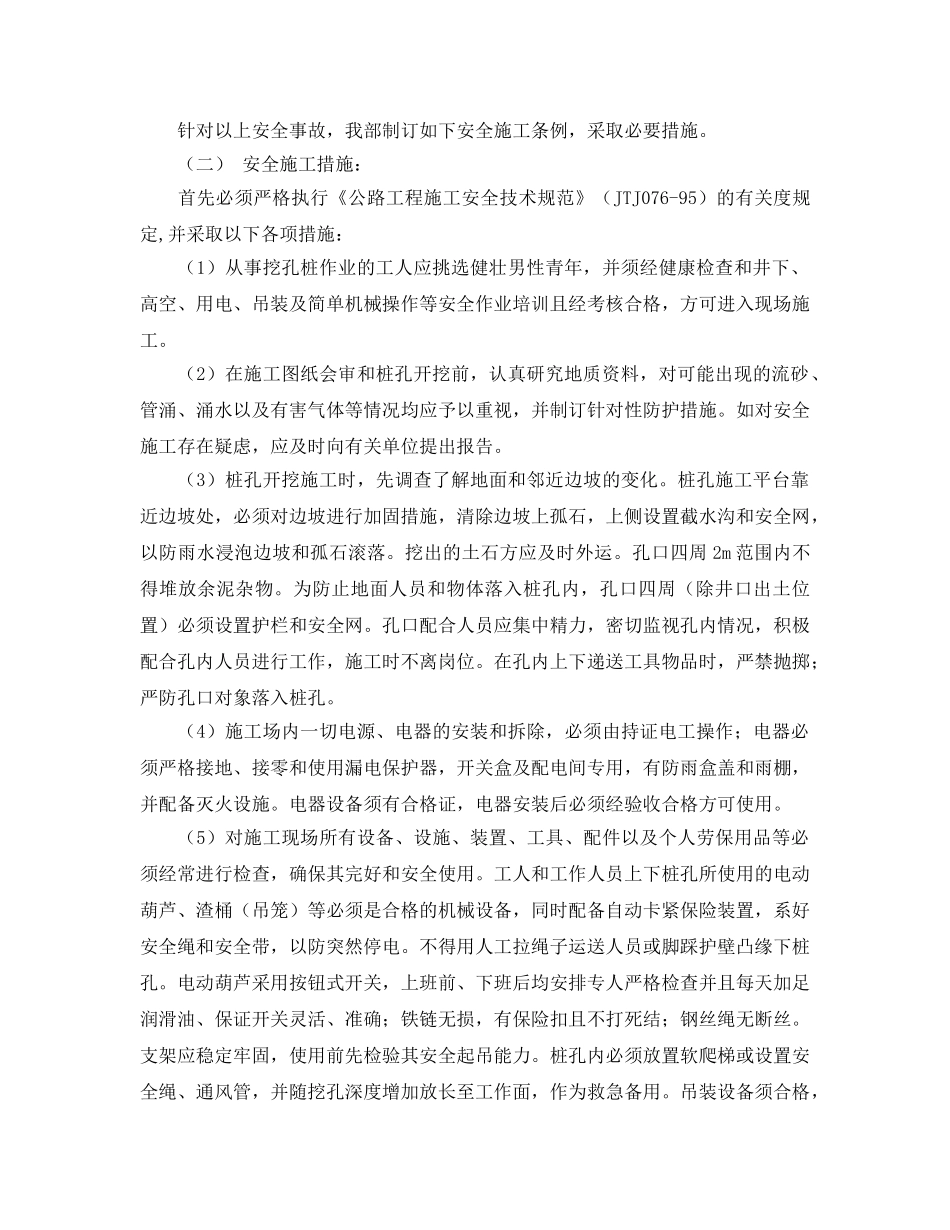

针对以上安全事故,我部制订如下安全施工条例,采取必要措施
(二)安全施工措施:首先必须严格执行《公路工程施工安全技术规范》(JTJ076-95)的有关度规定,并采取以下各项措施:(1)从事挖孔桩作业的工人应挑选健壮男性青年,并须经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且经考核合格,方可进入现场施工
(2)在施工图纸会审和桩孔开挖前,认真研究地质资料,对可能出现的流砂、管涌、涌水以及有害气体等情况均应予以重视,并制订针对性防护措施
