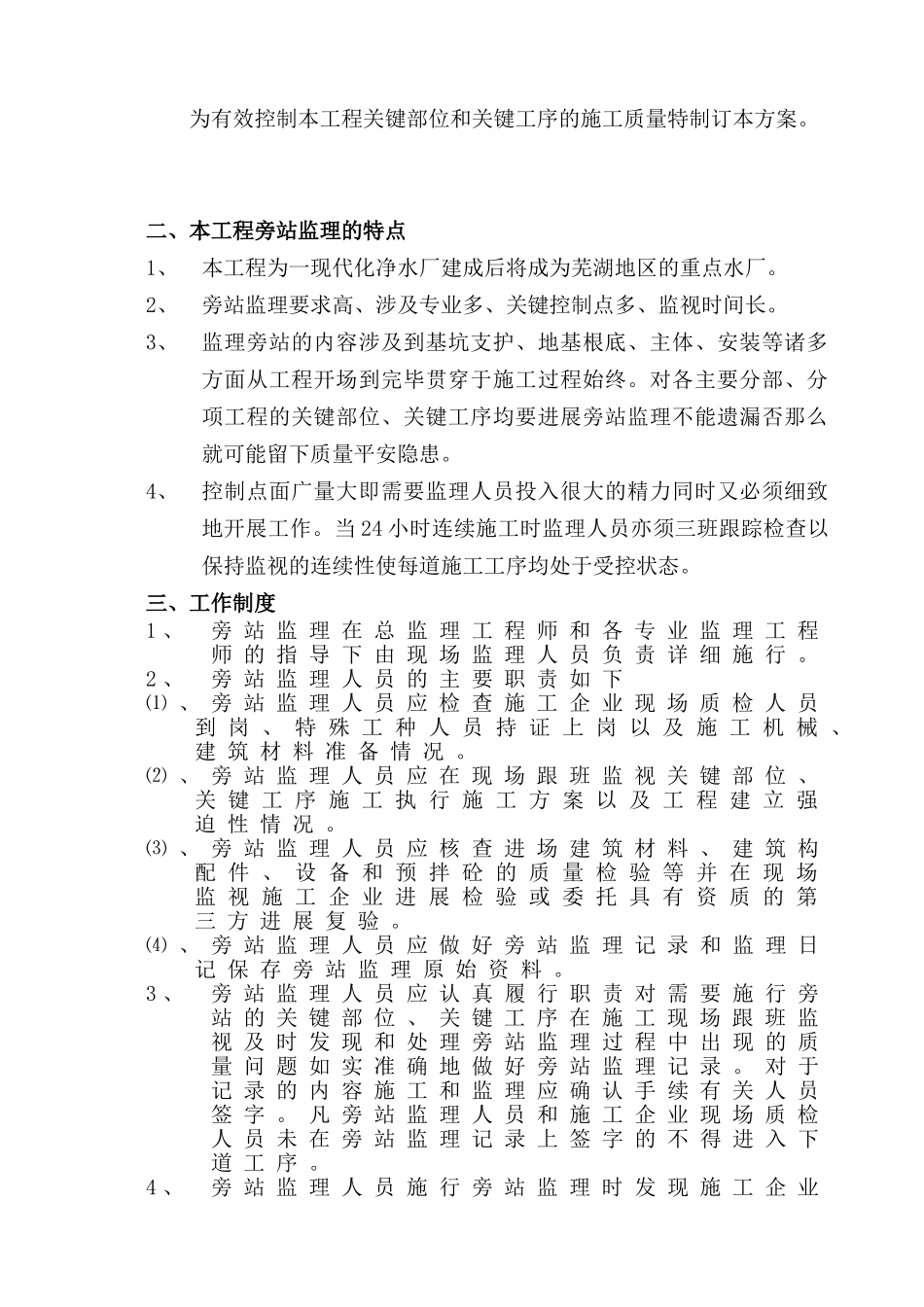

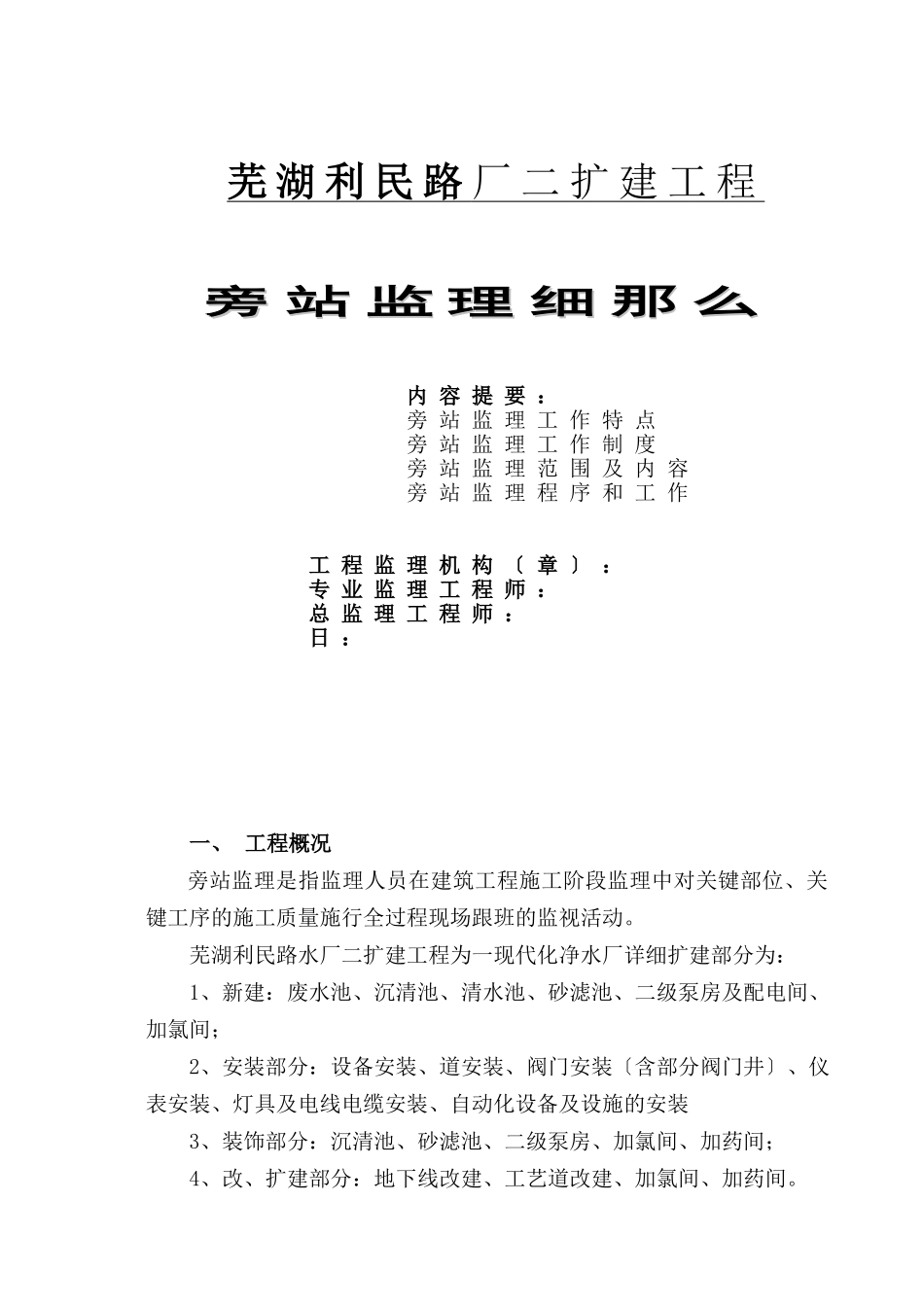

芜湖利民路厂二扩建工程旁站监理细那么旁站监理细那么内容提要:旁站监理工作特点旁站监理工作制度旁站监理范围及内容旁站监理程序和工作工程监理机构〔章〕:专业监理工程师:总监理工程师:日:一、工程概况旁站监理是指监理人员在建筑工程施工阶段监理中对关键部位、关键工序的施工质量施行全过程现场跟班的监视活动。芜湖利民路水厂二扩建工程为一现代化净水厂详细扩建部分为:1、新建:废水池、沉清池、清水池、砂滤池、二级泵房及配电间、加氯间;2、安装部分:设备安装、道安装、阀门安装〔含部分阀门井〕、仪表安装、灯具及电线电缆安装、自动化设备及设施的安装3、装饰部分:沉清池、砂滤池、二级泵房、加氯间、加药间;4、改、扩建部分:地下线改建、工艺道改建、加氯间、加药间。为有效控制本工程关键部位和关键工序的施工质量特制订本方案。二、本工程旁站监理的特点1、本工程为一现代化净水厂建成后将成为芜湖地区的重点水厂。2、旁站监理要求高、涉及专业多、关键控制点多、监视时间长。3、监理旁站的内容涉及到基坑支护、地基根底、主体、安装等诸多方面从工程开场到完毕贯穿于施工过程始终。对各主要分部、分项工程的关键部位、关键工序均要进展旁站监理不能遗漏否那么就可能留下质量平安隐患。4、控制点面广量大即需要监理人员投入很大的精力同时又必须细致地开展工作。当24小时连续施工时监理人员亦须三班跟踪检查以保持监视的连续性使每道施工工序均处于受控状态。三、工作制度1、旁站监理在总监理工程师和各专业监理工程师的指导下由现场监理人员负责详细施行。2、旁站监理人员的主要职责如下⑴、旁站监理人员应检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。⑵、旁站监理人员应在现场跟班监视关键部位、关键工序施工执行施工方案以及工程建立强迫性情况。⑶、旁站监理人员应核查进场建筑材料、建筑构配件、设备和预拌砼的质量检验等并在现场监视施工企业进展检验或委托具有资质的第三方进展复验。⑷、旁站监理人员应做好旁站监理记录和监理日记保存旁站监理原始资料。3、旁站监理人员应认真履行职责对需要施行旁站的关键部位、关键工序在施工现场跟班监视及时发现和处理旁站监理过程中出现的质量问题如实准确地做好旁站监理记录。对于记录的内容施工和监理应确认手续有关人员签字。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的不得进入下道工序。4、旁站监理人员施行旁站监理时发现施工企业有违背工程建立强迫性行为的有权责施工企业立即整改;发现其施工活动已经或者可能危及工程质量的应及时向监理工程师或者总监理工程师由总监理工程师下达部分暂停施工指或采取其他应急措施。5、旁站监理记录表是监理工程师或总监理工程师依法行使有关签字权的重要根据记录要、及时记录内容包括工程地点、施工部位、作业时间、气候环境、施工过程中的情况、监理工作情况、发现的问题及处理。对于需要旁站监理的关键部位、关键工序施工凡未施行旁站监理或无旁站记录的监理工程师或总监理工程师不得在相应上签字。在工程开工验收后应将旁站监理记录表存档。四、旁站监理范围及内容1、建立部要求的旁站范围如下根底工程:水泥土搅拌桩、灌注桩、土方回填静压预制方桩防水混凝土浇筑;主体构造工程:梁柱节点钢筋隐蔽过程混凝土浇筑。2、本工程拟旁站的范围旁站监理范围旁站监理内容基坑支护水泥土搅拌桩、灌注桩、土钉墙地基与根底工程水泥土搅拌桩、混凝土静压方桩、土方回填主体构造与装饰工程测量放线、混凝土浇筑、梁柱节点钢筋隐蔽、屋面防水节点部位建筑给水、排水及采暖工程给水道试压、排水道灌水、通球试验、阀门试验建筑电气工程接地电阻测试、绝缘电阻测试隐蔽工程的隐蔽过程全过程跟踪监视建筑材料的见证和取样新技术、新工艺、新材料、新设备实验过程五、旁站程序和工作〔一〕、旁站监理程序1、施工在需要施行旁站监理的关键部位、关键工序进展施工前24小时应当书面监理机构需要旁站的时间和部位;2、旁站监理人员施行现场旁站监理并严格履行旁站人员职责对施工现场质检人员到岗情况、施工方案及工程...
