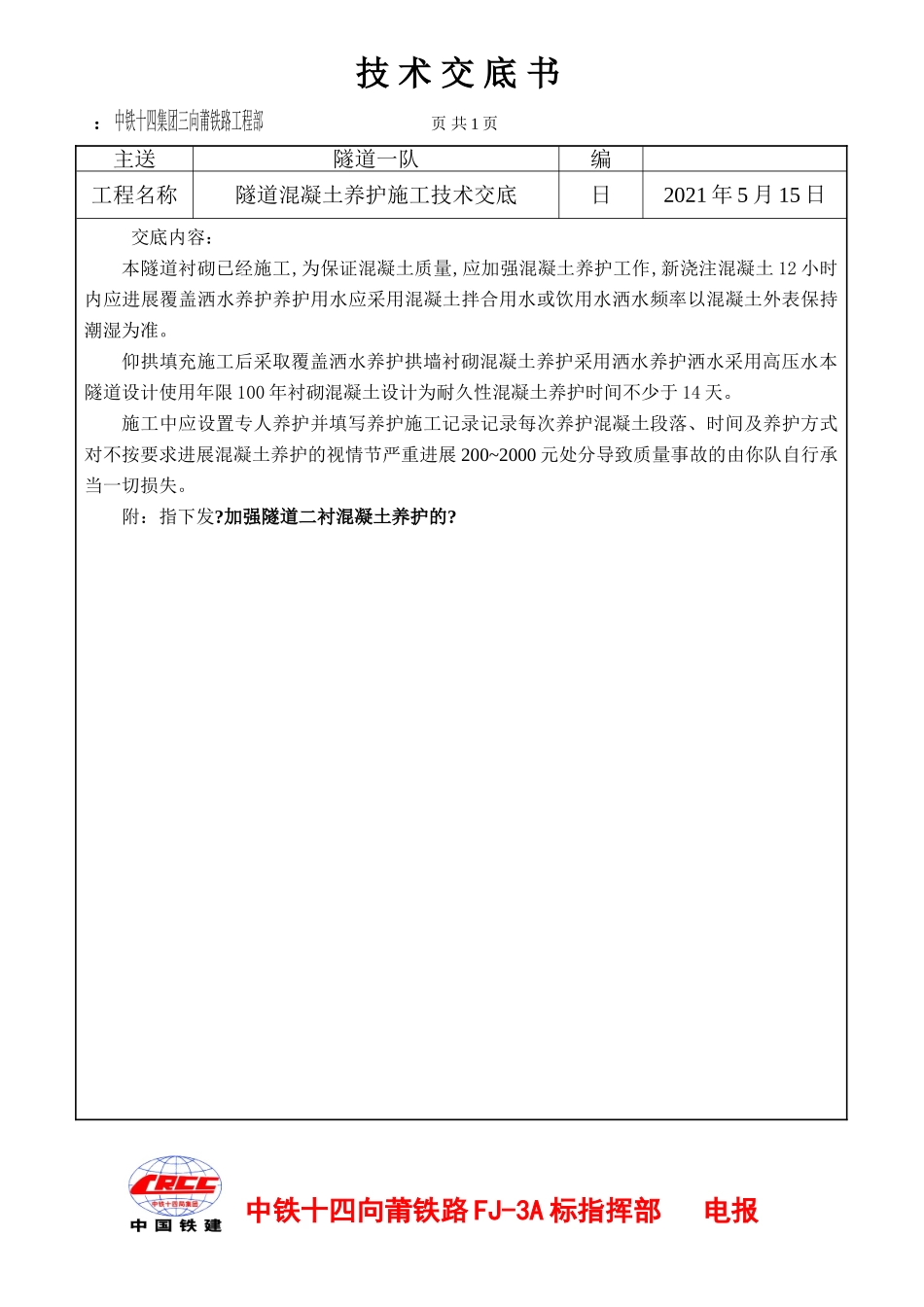

技术交底书:中铁十四集团三向莆铁路工程部页共1页中铁十四向莆铁路FJ-3A标指挥部电报主送隧道一队编工程名称隧道混凝土养护施工技术交底日2021年5月15日交底内容:本隧道衬砌已经施工,为保证混凝土质量,应加强混凝土养护工作,新浇注混凝土12小时内应进展覆盖洒水养护养护用水应采用混凝土拌合用水或饮用水洒水频率以混凝土外表保持潮湿为准。仰拱填充施工后采取覆盖洒水养护拱墙衬砌混凝土养护采用洒水养护洒水采用高压水本隧道设计使用年限100年衬砌混凝土设计为耐久性混凝土养护时间不少于14天。施工中应设置专人养护并填写养护施工记录记录每次养护混凝土段落、时间及养护方式对不按要求进展混凝土养护的视情节严重进展200~2000元处分导致质量事故的由你队自行承当一切损失。附:指下发?加强隧道二衬混凝土养护的?签发会签编指工程027核稿发送时间加强隧道二衬混凝土养护的指属各工程部:根据我标段内隧道二衬混凝土养护工作的实际情况和存在的问题现对隧道二衬混凝土养护工作做如下要求:1、针对各个隧道必须制定专门的养护方案每个掌子面设置专职养护人员各工程部必须对养护人员进展专门的技术交底。2、各隧道掌子面在适宜位置必须养护人员并在现场设置简易养护记录本记录每次养护时间及养护方式以备查。3、各个隧道掌子面必须有相应的养护设备并能满足养护工作的需要。4、二衬混凝土必须按标准进展养护对有抗渗要求的二衬混凝土养护时间不得少于14天浇水次数应能保持混凝土处于潮湿状态混凝土养护用水应不低于拌合用水水质要求。5、混凝土养护间混凝土养护用水温度与混凝土外表温度之差不得大于15℃。6、对上述要求指、监理、业主、质监站等上级部门检查时每检查发现一次不到位情况指将严格按照?中铁十四向莆铁路FJ-3A标指挥部平安质量奖惩施行细那么?第五章第二十九条第三款进展处分每发现一次对责任罚款2000元。特此望各个工程部严格执行。2021年5月9日
