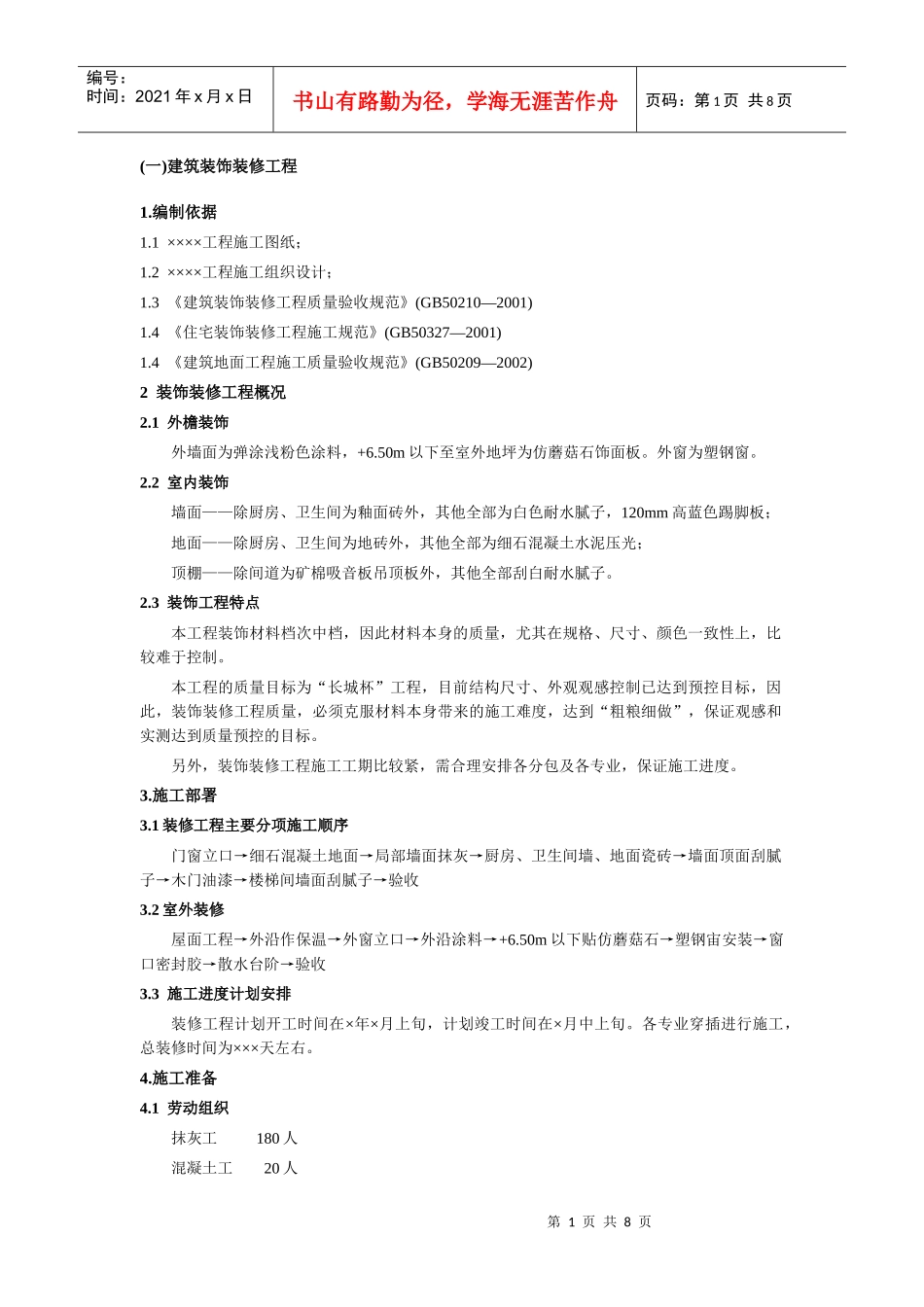

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页(一)建筑装饰装修工程1
1××××工程施工图纸;1
2××××工程施工组织设计;1
3《建筑装饰装修工程质量验收规范》(GB50210—2001)1
4《住宅装饰装修工程施工规范》(GB50327—2001)1
4《建筑地面工程施工质量验收规范》(GB50209—2002)2装饰装修工程概况2
1外檐装饰外墙面为弹涂浅粉色涂料,+6
50m以下至室外地坪为仿蘑菇石饰面板
外窗为塑钢窗
2室内装饰墙面——除厨房、卫生间为釉面砖外,其他全部为白色耐水腻子,120mm高蓝色踢脚板;地面——除厨房、卫生间为地砖外,其他全部为细石混凝土水泥压光;顶棚——除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子
3装饰工程特点本工程装饰材料档次中档,因此材料本身的质量,尤其在规格、尺寸、颜色一致性上,比较难于控制
本工程的质量目标为“长城杯”工程,目前结构尺寸、外观观感控制已达到预控目标,因此,装饰装修工程质量,必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测达到质量预控的目标
另外,装饰装修工程施工工期比较紧,需合理安排各分包及各专业,保证施工进度
1装修工程主要分项施工顺序门窗立口→细石混凝土地面→局部墙面抹灰→厨房、卫生间墙、地面瓷砖→墙面顶面刮腻子→木门油漆→楼梯间墙面刮腻子→验收3
2室外装修屋面工程→外沿作保温→外窗立口→外沿涂料→+6
50m以下贴仿蘑菇石→塑钢宙安装→窗口密封胶→散水台阶→验收3
3施工进度计划安排装修工程计划开工时间在×年×月上旬,计划竣工时间在×月中上旬
各专业穿插进行施工,总装修时间为×××天左右

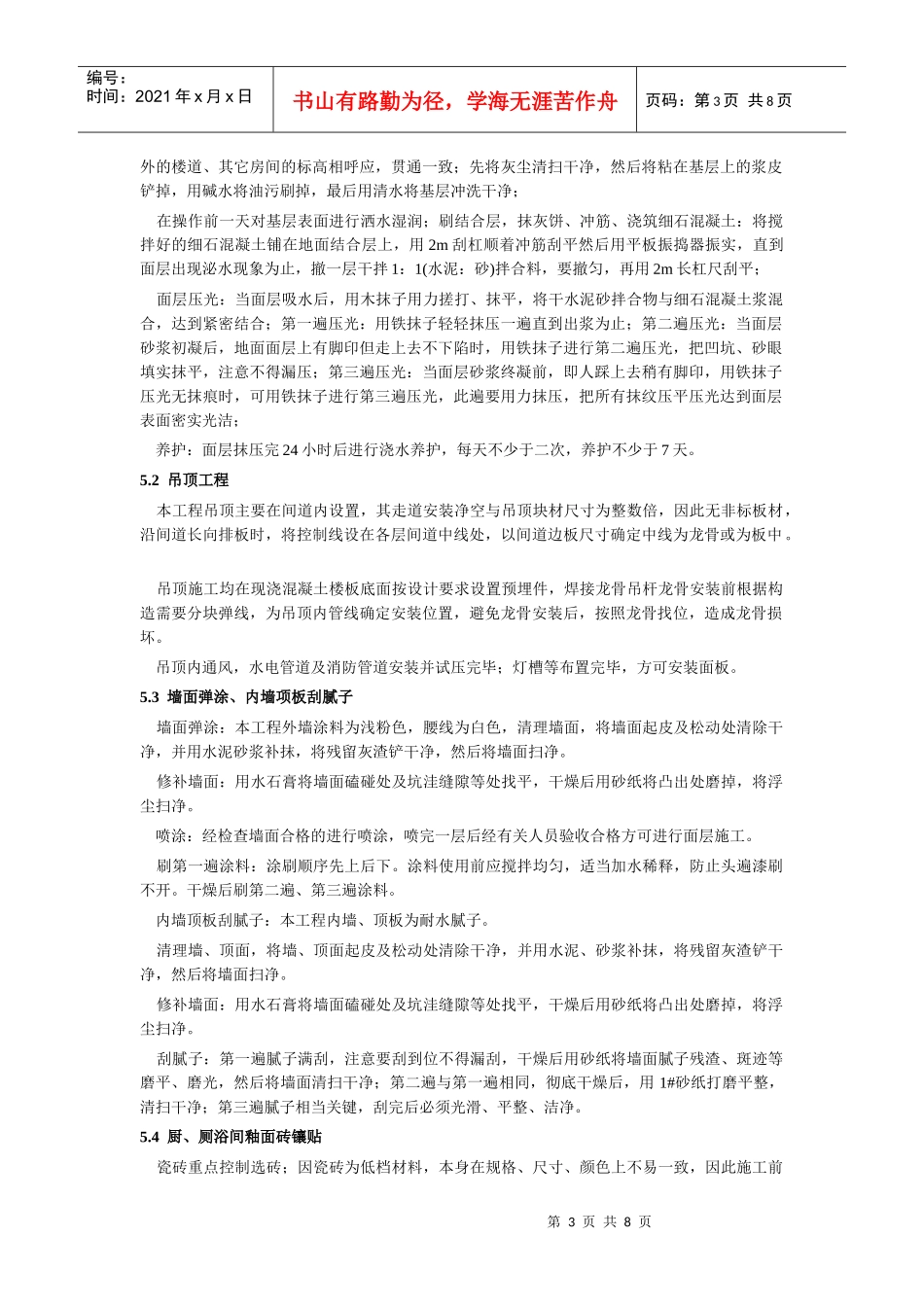

1劳动组织抹灰工180人混凝土工20人第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤
