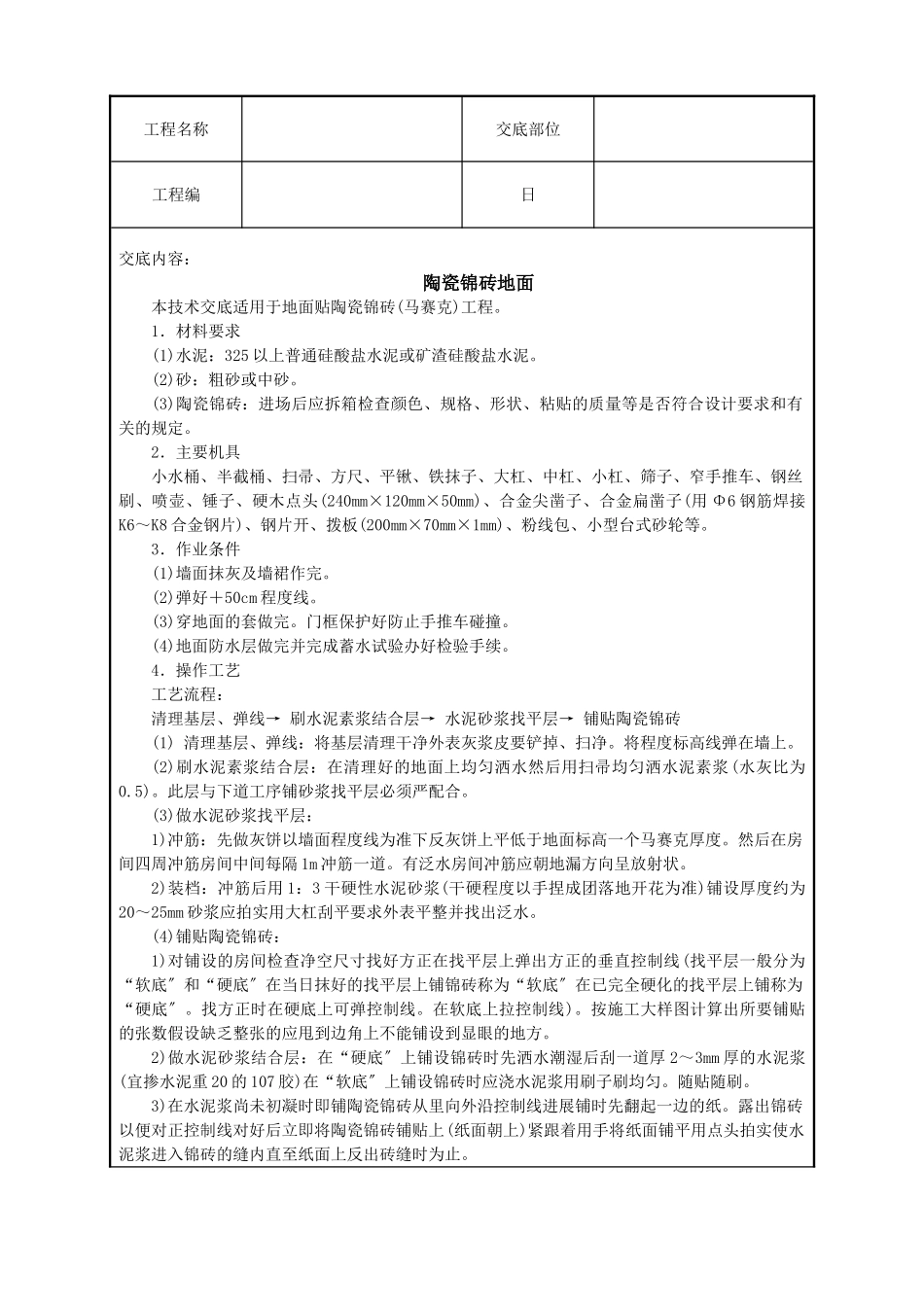

工程名称交底部位工程编日交底内容:陶瓷锦砖地面本技术交底适用于地面贴陶瓷锦砖(马赛克)工程
1.材料要求(1)水泥:325以上普通硅酸盐水泥或矿渣硅酸盐水泥
(2)砂:粗砂或中砂
(3)陶瓷锦砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关的规定
2.主要机具小水桶、半截桶、扫帚、方尺、平锹、铁抹子、大杠、中杠、小杠、筛子、窄手推车、钢丝刷、喷壶、锤子、硬木点头(240mm×120mm×50mm)、合金尖凿子、合金扁凿子(用Φ6钢筋焊接K6~K8合金钢片)、钢片开、拨板(200mm×70mm×1mm)、粉线包、小型台式砂轮等
3.作业条件(1)墙面抹灰及墙裙作完
(2)弹好+50cm程度线
(3)穿地面的套做完
门框保护好防止手推车碰撞
(4)地面防水层做完并完成蓄水试验办好检验手续
4.操作工艺工艺流程:清理基层、弹线→刷水泥素浆结合层→水泥砂浆找平层→铺贴陶瓷锦砖(1)清理基层、弹线:将基层清理干净外表灰浆皮要铲掉、扫净
将程度标高线弹在墙上
(2)刷水泥素浆结合层:在清理好的地面上均匀洒水然后用扫帚均匀洒水泥素浆(水灰比为0
此层与下道工序铺砂浆找平层必须严配合
(3)做水泥砂浆找平层:1)冲筋:先做灰饼以墙面程度线为准下反灰饼上平低于地面标高一个马赛克厚度
然后在房间四周冲筋房间中间每隔1m冲筋一道
有泛水房间冲筋应朝地漏方向呈放射状
2)装档:冲筋后用1:3干硬性水泥砂浆(干硬程度以手捏成团落地开花为准)铺设厚度约为20~25mm砂浆应拍实用大杠刮平要求外表平整并找出泛水
(4)铺贴陶瓷锦砖:1)对铺设的房间检查净空尺寸找好方正在找平层上弹出方正的垂直控制线(找平层一般分为“软底〞和“硬底〞在当日抹好的找平层上铺锦砖称为“软底〞在已完全硬化的找平层上铺称为“硬底〞
找方正时在硬底上可弹控制线
在软底上拉控制线)
按施工大样图计算出所要
