昆明轨道交通工程承包:中铁十八合同:监理:四川铁科监理编:技术交底记录A3
12工程名称昆明新机场快速公交根底设施工程施工工程交底部位高坡特大桥工序名称桩基施工交底提要:桩基施工人员及现场理人员交底内容:明确旋挖钻钻孔桩施工作业的工艺流程、操作要点和相应的工艺指导、桩基作业施工

1、流程钻孔灌注桩施工区域均为旱地施工区域钻孔灌注桩施工工艺流程图见图12、准备工作(1)旱地施工作业区域施工准备①场地平整:钻孔场地应去除杂物、换除软土、平整压实
②泥浆池设置:泥浆池包括沉淀池和循环池开挖尺寸统一为6×6m开挖深度原那么上不应超过地下水位线开挖余方宜堆在坑口人工配合修筑呈梯形高度不大于1米顶宽为1米泥浆池内侧敷设塑料膜防止污染地下水坑口外侧采用红白相间〔20cm〕脚手架钢安设1
2m高围栏围栏立柱间距不大于2
0m横栏2道间距0
6m内侧满挂目网便道一侧悬挂〔止步、坠落、深池〕警示标志
A、泥浆指标根据该桥位处的地质情况泥浆性能指标按一般地层要求配制相对度1
2、粘度16~22s、胶体率≥95、含砂率≤4、酸碱度PH≥7
钻孔过程中应始终使护筒内泥浆水头高度保持在1
B、泥浆的配制钻孔施工的成败关键是泥浆的配制泥浆性能对成孔至关重要
施工中要经常测定泥浆各项指标并及时调整泥浆性能到达要求确保其良好的护壁性能以保证桩基施工顺利进展

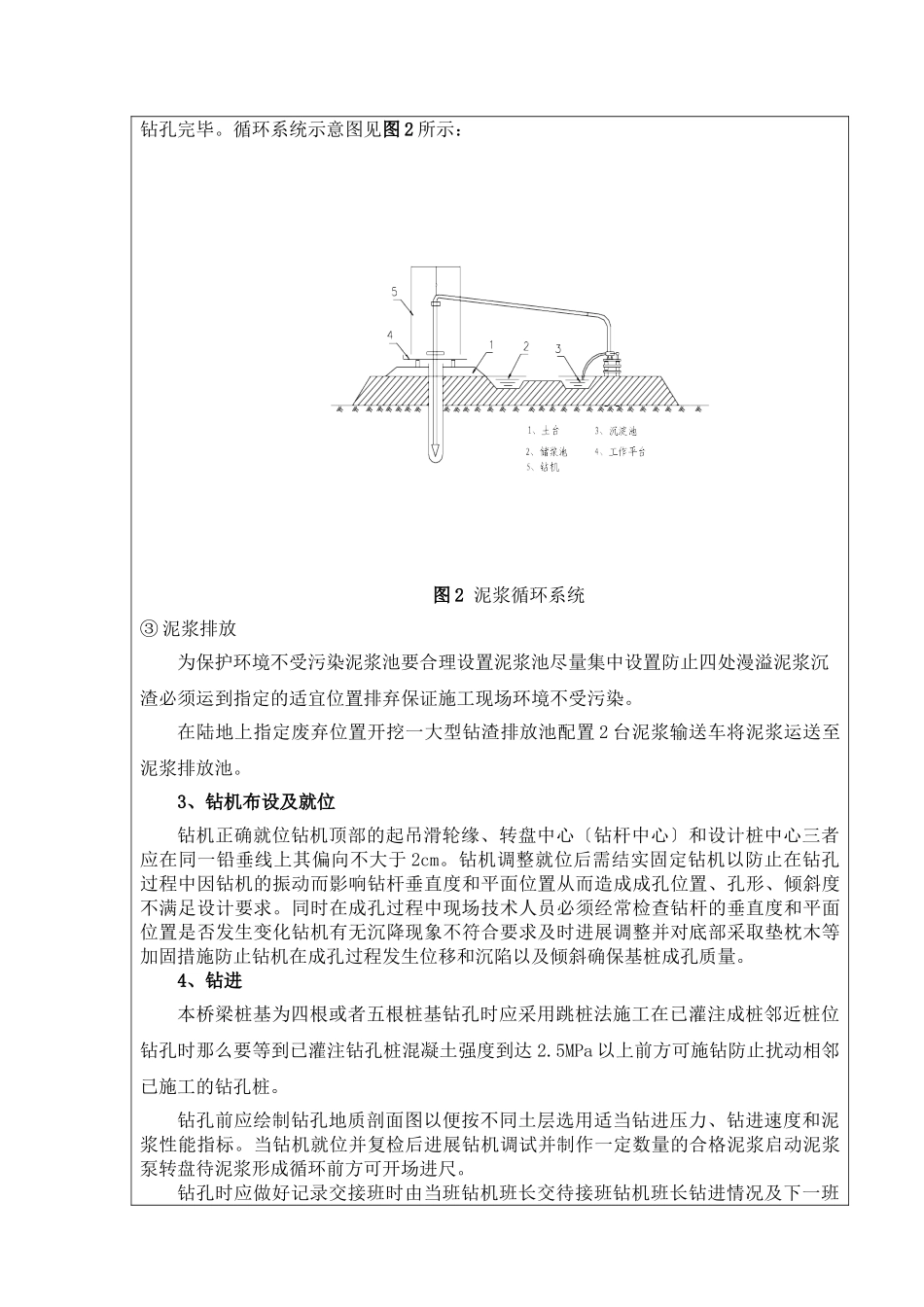

图1钻孔灌注桩施工工艺流程图钻孔泥浆使用铜牛寺水库库存水经过取样试验该区域的水均可以用作钻孔施工用水
C、旋挖钻孔泥浆循环系统布置泥浆循环系统由循环池、泥浆泵、沉淀池、进出泥浆槽等组成沉淀池和泥浆池用沟槽连接
钻孔时用空压机将孔内泥浆携带钻渣吸出并排入沉淀池沉淀及时将钻渣清理净化后的泥浆流至储浆池再经沟槽或泥浆泵再循环入孔内
以此循环自始至终直到钻孔完毕
循环系统示意图见图2所示:图2泥浆循环系统③泥浆排放为保护环境不受污染泥浆池
